第一章概况1
1编制依据设计图纸和设计说明及相关文件及有关规范
2工程概况为达到设计要求及建筑效果,本工程4300个座位看台、四个楼梯墙、四个桅杆柱为清水砼,施工完毕后其表面不做任何装修,看台分四个区,最长为67200mm
3施工条件1
1现场三台塔吊正常运转
2材料准备就绪(木模板、钢模板、架料等)
3现场道路畅通,保证大型车辆出入
4施工管理人员及操作人员准备就绪
5认真熟悉施工图纸、施工方案审批及方案交底、技术交底
第二章施工总体安排2
1施工准备2
1测量准备根据平面控制网线,在各楼层底板上放出轴线、梁、柱控制轴线
板砼浇注完成、支设竖向模板前,在楼板上放出该层平面控制轴线并放出所有看台台阶分段投影线,待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点
2材料随工程进度计划提前20天进场

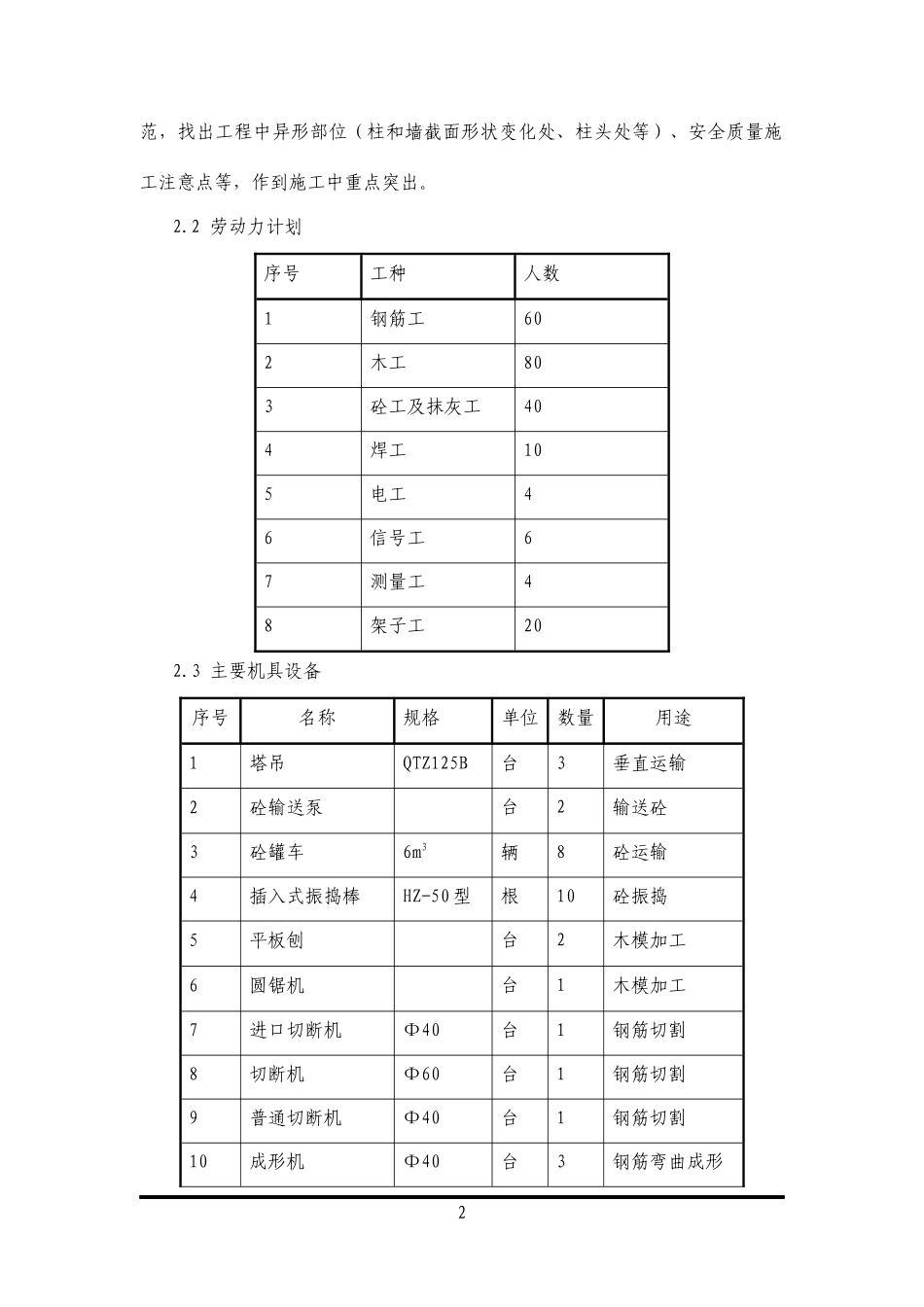

3审图施工前认真查阅图纸(包括与建筑图对应情况)、方案、相关安全质量规1范,找出工程中异形部位(柱和墙截面形状变化处、柱头处等)、安全质量施工注意点等,作到施工中重点突出
2劳动力计划序号工种人数1钢筋工602木工803砼工及抹灰工404焊工105电工46信号工67测量工48架子工202

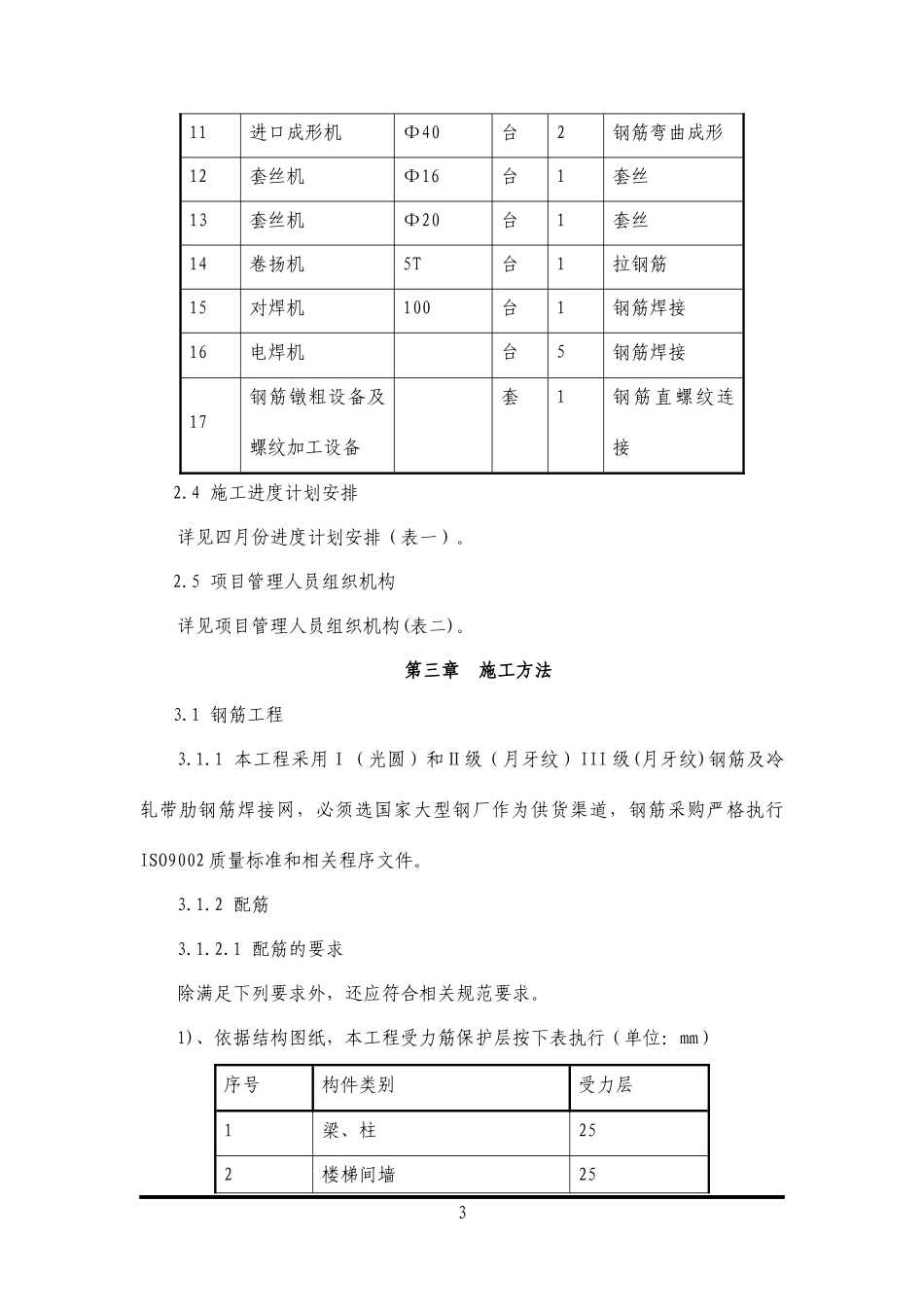

3主要机具设备序号名称规格单位数量用途1塔吊QTZ125B台3垂直运输2砼输送泵台2输送砼3砼罐车6m3辆8砼运输4插入式振捣棒HZ-50型根10砼振捣5平板刨台2木模加工6圆锯机台1木模加工7进口切断机Ф40台1钢筋切割8切断机Ф60台1钢筋切割9普通切断机Ф40台1钢筋切割10成形机Ф40台3钢筋弯曲成形211进口成形机Ф40台2钢筋弯曲成形12套丝机Ф16台1套丝13套丝机Ф20台1套丝14卷扬机5T台1拉钢筋15对焊机100台1钢筋焊接16电焊机台5钢筋焊接17钢筋镦粗设备及螺纹加工设备套1钢筋直螺纹连接2
