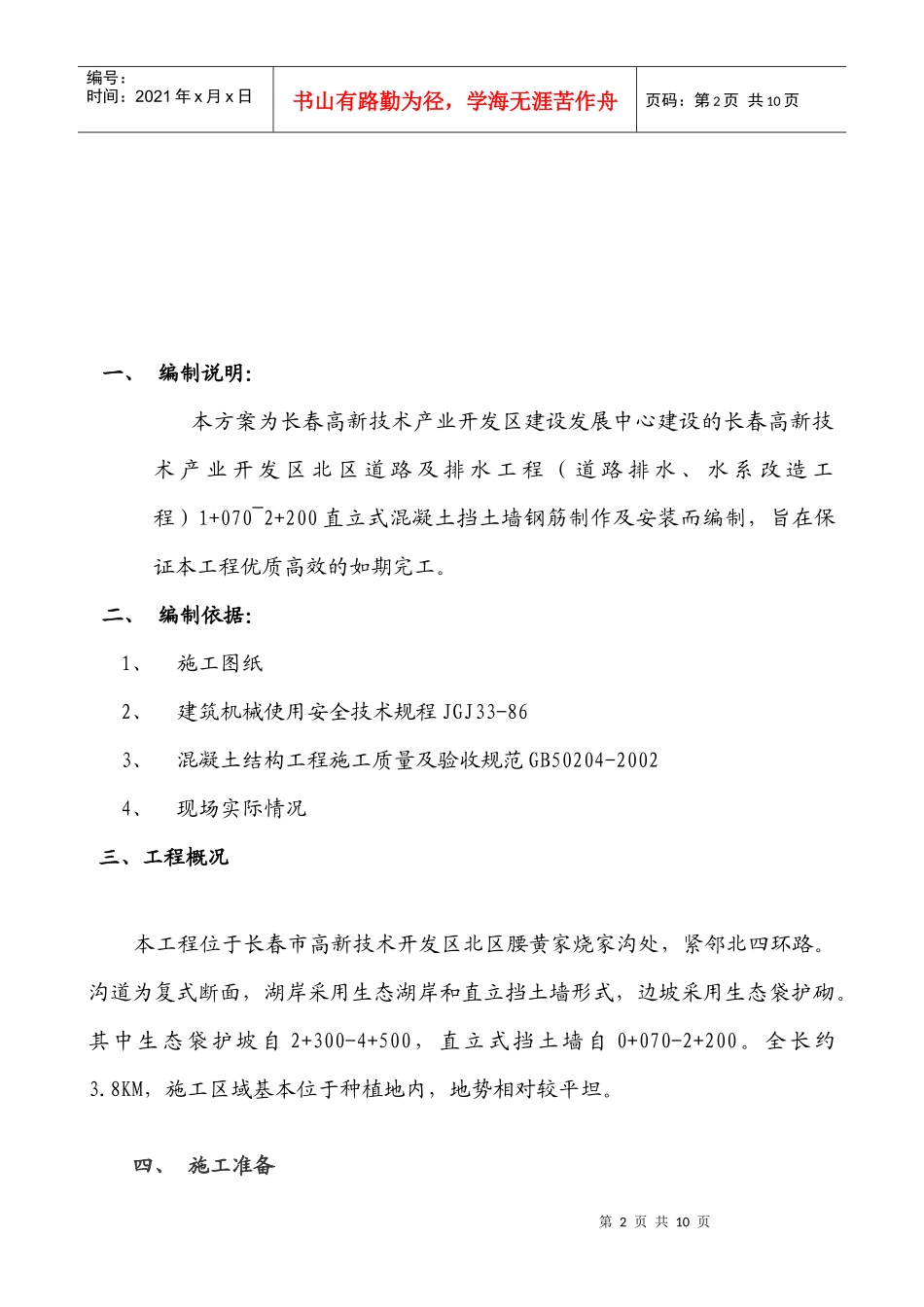

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页目录1、编制说明22、编制依据23、工程概况24、施工准备25、施工方法36、施工技术质量措施计划97、安全措施168、降低成本措施179、资源需求计划18第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页一、编制说明:本方案为长春高新技术产业开发区建设发展中心建设的长春高新技术产业开发区北区道路及排水工程(道路排水、水系改造工程)1+070~2+200直立式混凝土挡土墙钢筋制作及安装而编制,旨在保证本工程优质高效的如期完工
二、编制依据:1、施工图纸2、建筑机械使用安全技术规程JGJ33-863、混凝土结构工程施工质量及验收规范GB50204-20024、现场实际情况三、工程概况本工程位于长春市高新技术开发区北区腰黄家烧家沟处,紧邻北四环路
沟道为复式断面,湖岸采用生态湖岸和直立挡土墙形式,边坡采用生态袋护砌
其中生态袋护坡自2+300-4+500,直立式挡土墙自0+070-2+200
8KM,施工区域基本位于种植地内,地势相对较平坦
四、施工准备第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页4

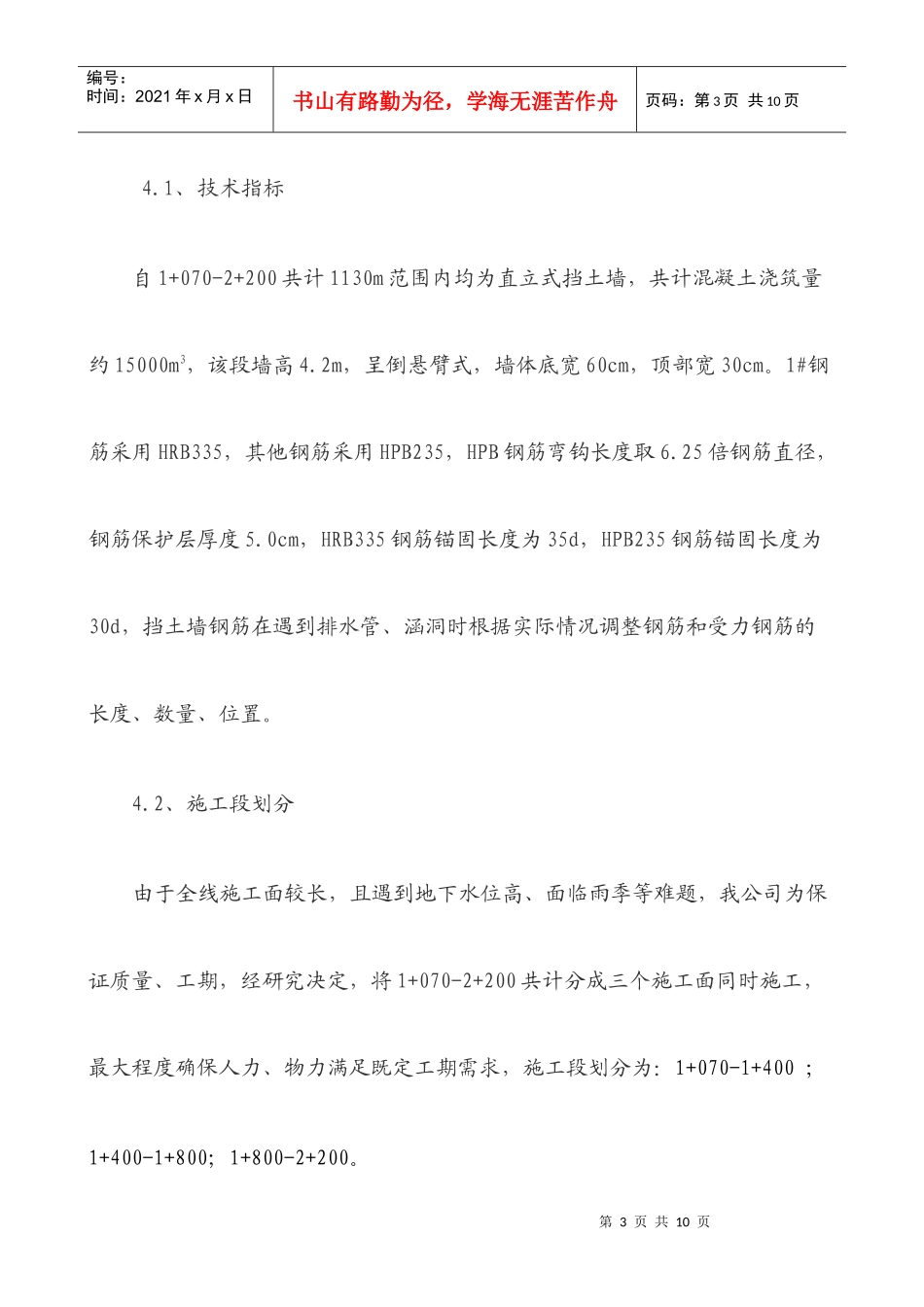

1、技术指标自1+070-2+200共计1130m范围内均为直立式挡土墙,共计混凝土浇筑量约15000m3,该段墙高4
2m,呈倒悬臂式,墙体底宽60cm,顶部宽30cm
1#钢筋采用HRB335,其他钢筋采用HPB235,HPB钢筋弯钩长度取6
25倍钢筋直径,钢筋保护层厚度5
0cm,HRB335钢筋锚固长度为35d,HPB235钢筋锚固长度为30d,挡土墙钢筋在遇到排水管、涵洞时根据实际情况调整钢筋和受力钢筋的长度、数量、位置
2、施工段划分由于全线
