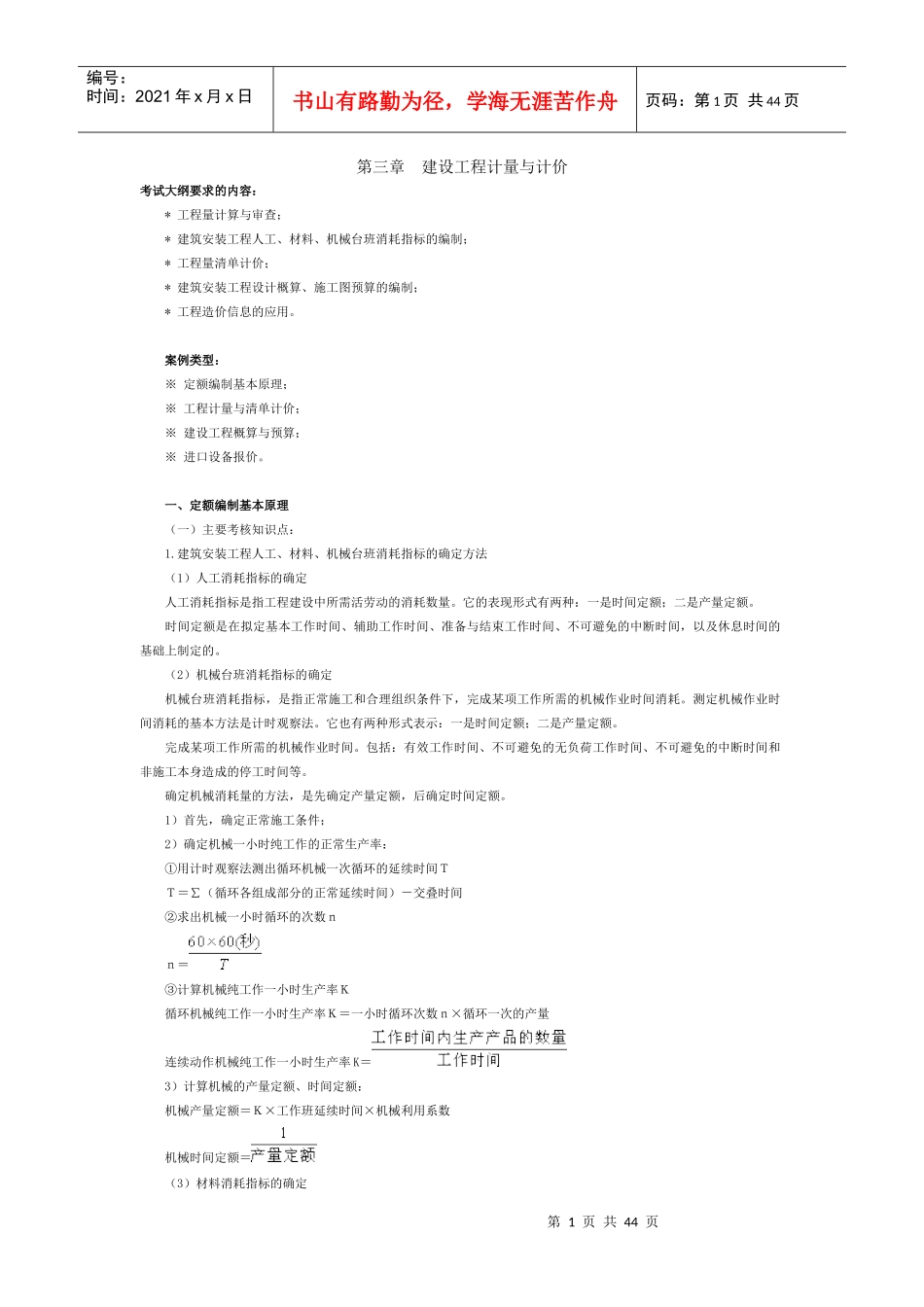

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页第三章建设工程计量与计价考试大纲要求的内容:*工程量计算与审查;*建筑安装工程人工、材料、机械台班消耗指标的编制;*工程量清单计价;*建筑安装工程设计概算、施工图预算的编制;*工程造价信息的应用
案例类型:※定额编制基本原理;※工程计量与清单计价;※建设工程概算与预算;※进口设备报价
一、定额编制基本原理(一)主要考核知识点:1
建筑安装工程人工、材料、机械台班消耗指标的确定方法(1)人工消耗指标的确定人工消耗指标是指工程建设中所需活劳动的消耗数量
它的表现形式有两种:一是时间定额;二是产量定额
时间定额是在拟定基本工作时间、辅助工作时间、准备与结束工作时间、不可避免的中断时间,以及休息时间的基础上制定的
(2)机械台班消耗指标的确定机械台班消耗指标,是指正常施工和合理组织条件下,完成某项工作所需的机械作业时间消耗
测定机械作业时间消耗的基本方法是计时观察法
它也有两种形式表示:一是时间定额;二是产量定额
完成某项工作所需的机械作业时间
包括:有效工作时间、不可避免的无负荷工作时间、不可避免的中断时间和非施工本身造成的停工时间等
确定机械消耗量的方法,是先确定产量定额,后确定时间定额
1)首先,确定正常施工条件;2)确定机械一小时纯工作的正常生产率:①用计时观察法测出循环机械一次循环的延续时间TT=∑(循环各组成部分的正常延续时间)-交叠时间②求出机械一小时循环的次数nn=③计算机械纯工作一小时生产率K循环机械纯工作一小时生产率K=一小时循环次数n×循环一次的产量连续动作机械纯工作一小时生产率K=3)计算机械的产量定额、时间定额:机械产量定额=K×工作班延续时间×机械利用系数机械时间定额=(3)材料消耗指标的确定第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为
