第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页模板工程施工方案1、编制依据《混凝土结构施工及验收规范》《建筑施工扣件式钢管脚手架安全技术规范》《建筑结构荷载规范》《建筑施工手册》第四版《施工组织设计》2、工程概况本工程由潍坊厚德置业有限公司投资兴建,潍坊市玉清街以南,金马路以东地段,地下2层,地上11层
基础类型:筏板基础;结构形式:剪力墙结构
本工程所有建筑抗震设防烈度为8度,(二级)
工程简介如下表所示:工程名称金玉豪府5#住宅楼工程地点潍坊市玉清街以南,金马路以东
建设单位潍坊厚德置业有限公司设计单位潍坊高新区世纪建筑规划设计咨询有限公司勘察单位潍坊市建筑设计研究院有限责任公司监理单位潍坊蓝图工程项目管理有限公司施工条件:1、施工现场场地十分狭小
2、地下结构施工工期紧迫
4、工程质量要求高,地下结构混凝土表面基本不做抹灰处理,即为清水混凝土表面
5、地下室模板统一采用方木+多层板模板
6、工程施工中须保证安全和文明施工

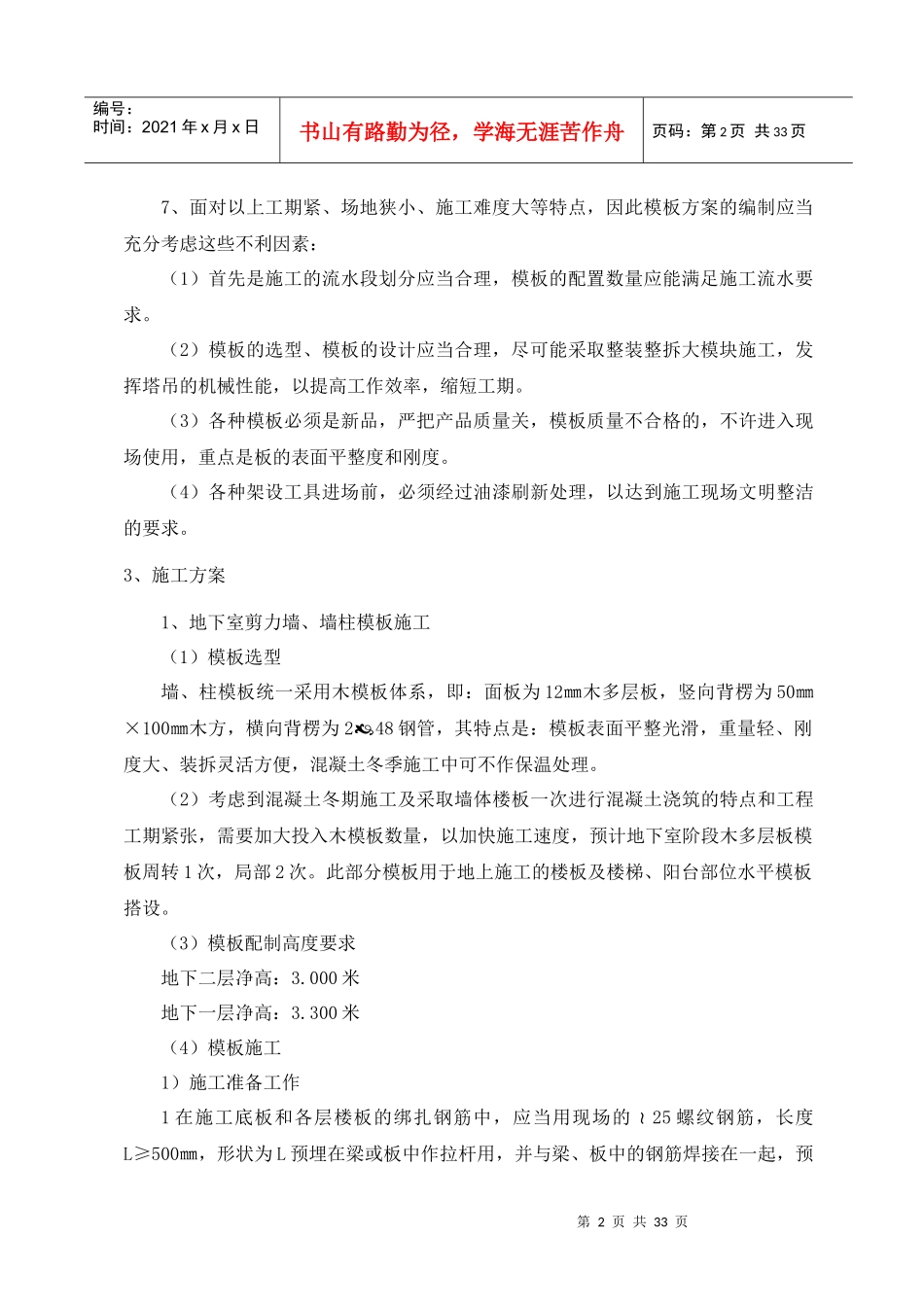

第2页共33页第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页7、面对以上工期紧、场地狭小、施工难度大等特点,因此模板方案的编制应当充分考虑这些不利因素:(1)首先是施工的流水段划分应当合理,模板的配置数量应能满足施工流水要求
(2)模板的选型、模板的设计应当合理,尽可能采取整装整拆大模块施工,发挥塔吊的机械性能,以提高工作效率,缩短工期
(3)各种模板必须是新品,严把产品质量关,模板质量不合格的,不许进入现场使用,重点是板的表面平整度和刚度
(4)各种架设工具进场前,必须经过油漆刷新处理,以达到施工现场文明整洁的要求

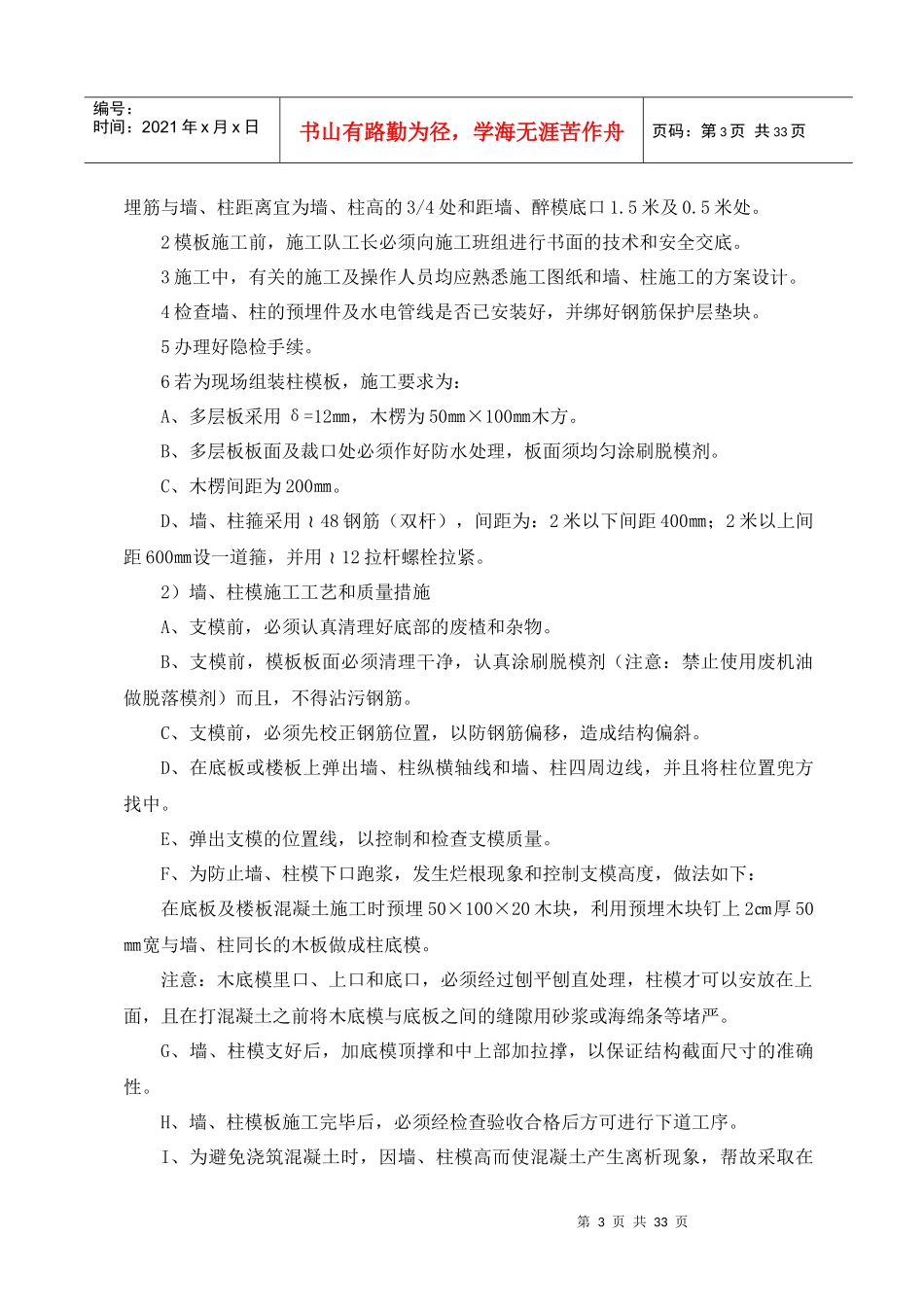

3、施工方案1、地下室剪力墙、墙柱模板施工(1)模板选型墙、柱模板统一采用木模板体系,即:面板为12㎜木多层板,竖向背楞为50㎜×100㎜木
