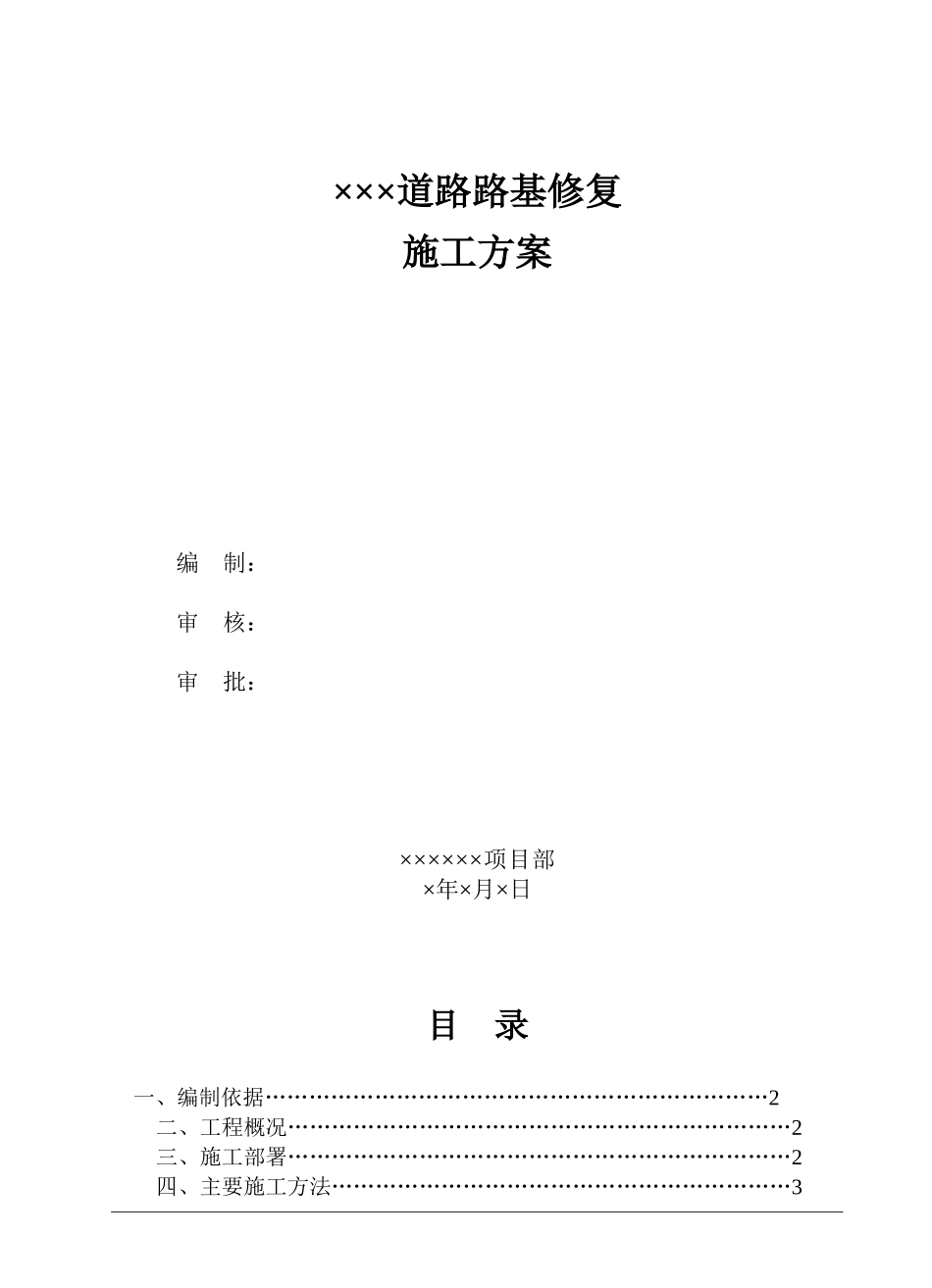

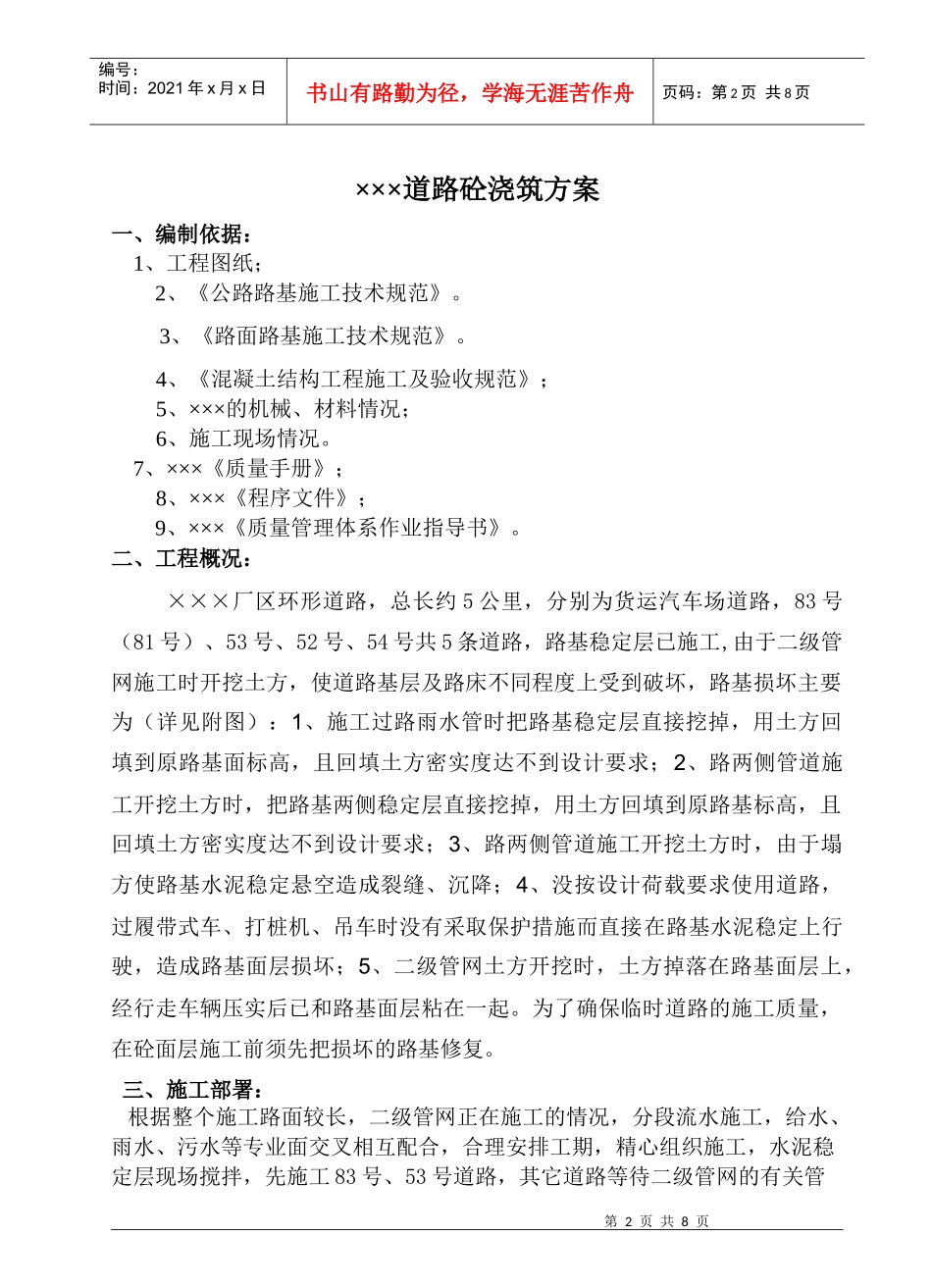

×××道路路基修复施工方案编制:审核:审批:××××××项目部×年×月×日目录一、编制依据……………………………………………………………2二、工程概况……………………………………………………………2三、施工部署……………………………………………………………2四、主要施工方法………………………………………………………3第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页五、质量控制程序………………………………………………………6六、雨季施工措施………………………………………………………7七、安全措施……………………………………………………………7第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页×××道路砼浇筑方案一、编制依据:1、工程图纸;2、《公路路基施工技术规范》
3、《路面路基施工技术规范》
4、《混凝土结构工程施工及验收规范》;5、×××的机械、材料情况;6、施工现场情况
7、×××《质量手册》;8、×××《程序文件》;9、×××《质量管理体系作业指导书》
二、工程概况:×××厂区环形道路,总长约5公里,分别为货运汽车场道路,83号(81号)、53号、52号、54号共5条道路,路基稳定层已施工,由于二级管网施工时开挖土方,使道路基层及路床不同程度上受到破坏,路基损坏主要为(详见附图):1、施工过路雨水管时把路基稳定层直接挖掉,用土方回填到原路基面标高,且回填土方密实度达不到设计要求;2、路两侧管道施工开挖土方时,把路基两侧稳定层直接挖掉,用土方回填到原路基标高,且回填土方密实度达不到设计要求;3、路两侧管道施工开挖土方时,由于塌方使路基水泥稳定悬空造成裂缝、沉降;4、没按设计荷载要求使用道路,过履带式车、打桩机、吊车时没有采取保护措施而直接在路基水泥稳定上行驶,造成路基面层损坏
