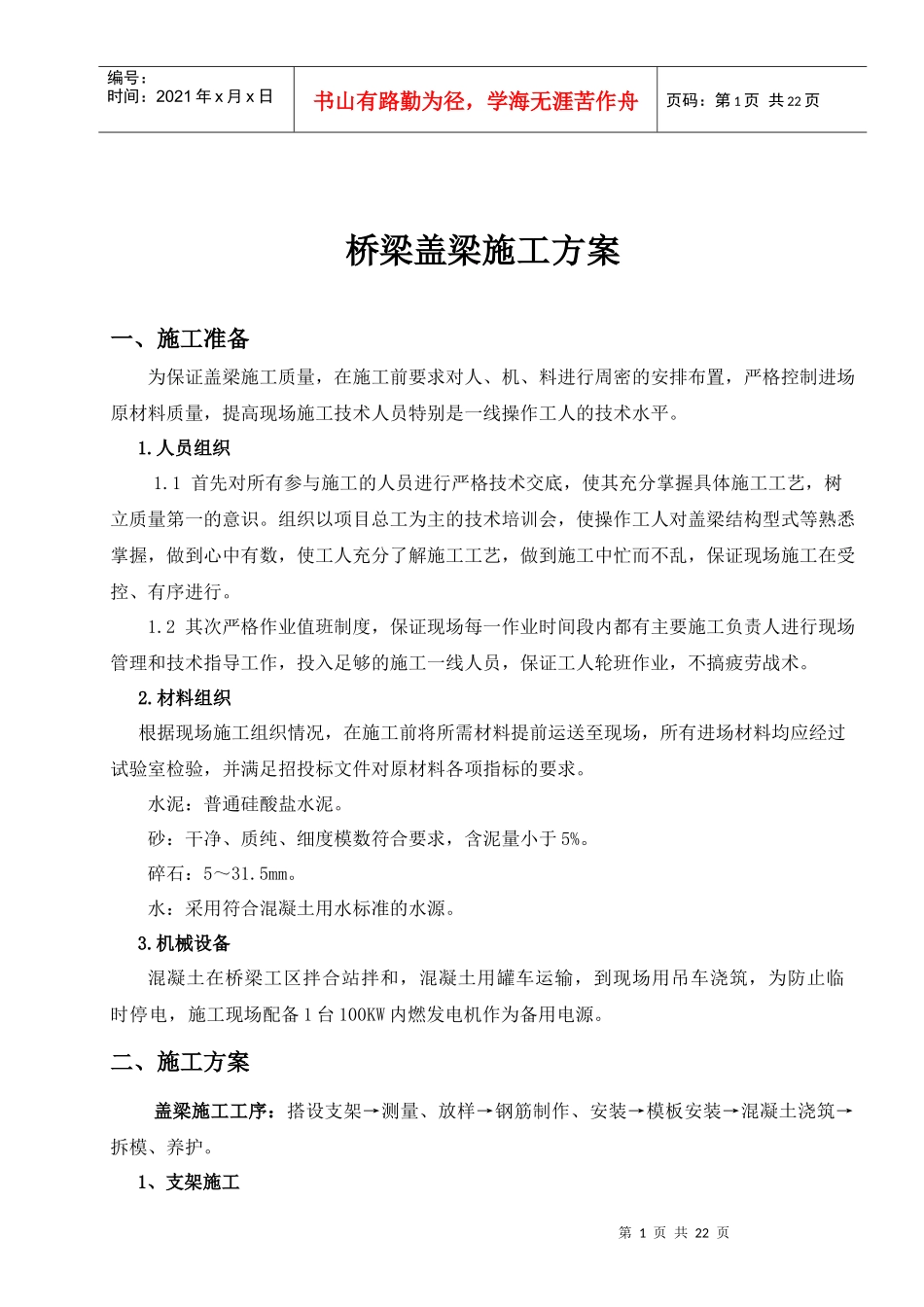

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页桥梁盖梁施工方案一、施工准备为保证盖梁施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平
1首先对所有参与施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识
组织以项目总工为主的技术培训会,使操作工人对盖梁结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行
2其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术
材料组织根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求
水泥:普通硅酸盐水泥
砂:干净、质纯、细度模数符合要求,含泥量小于5%
碎石:5~31
水:采用符合混凝土用水标准的水源
机械设备混凝土在桥梁工区拌合站拌和,混凝土用罐车运输,到现场用吊车浇筑,为防止临时停电,施工现场配备1台100KW内燃发电机作为备用电源
二、施工方案盖梁施工工序:搭设支架→测量、放样→钢筋制作、安装→模板安装→混凝土浇筑→拆模、养护

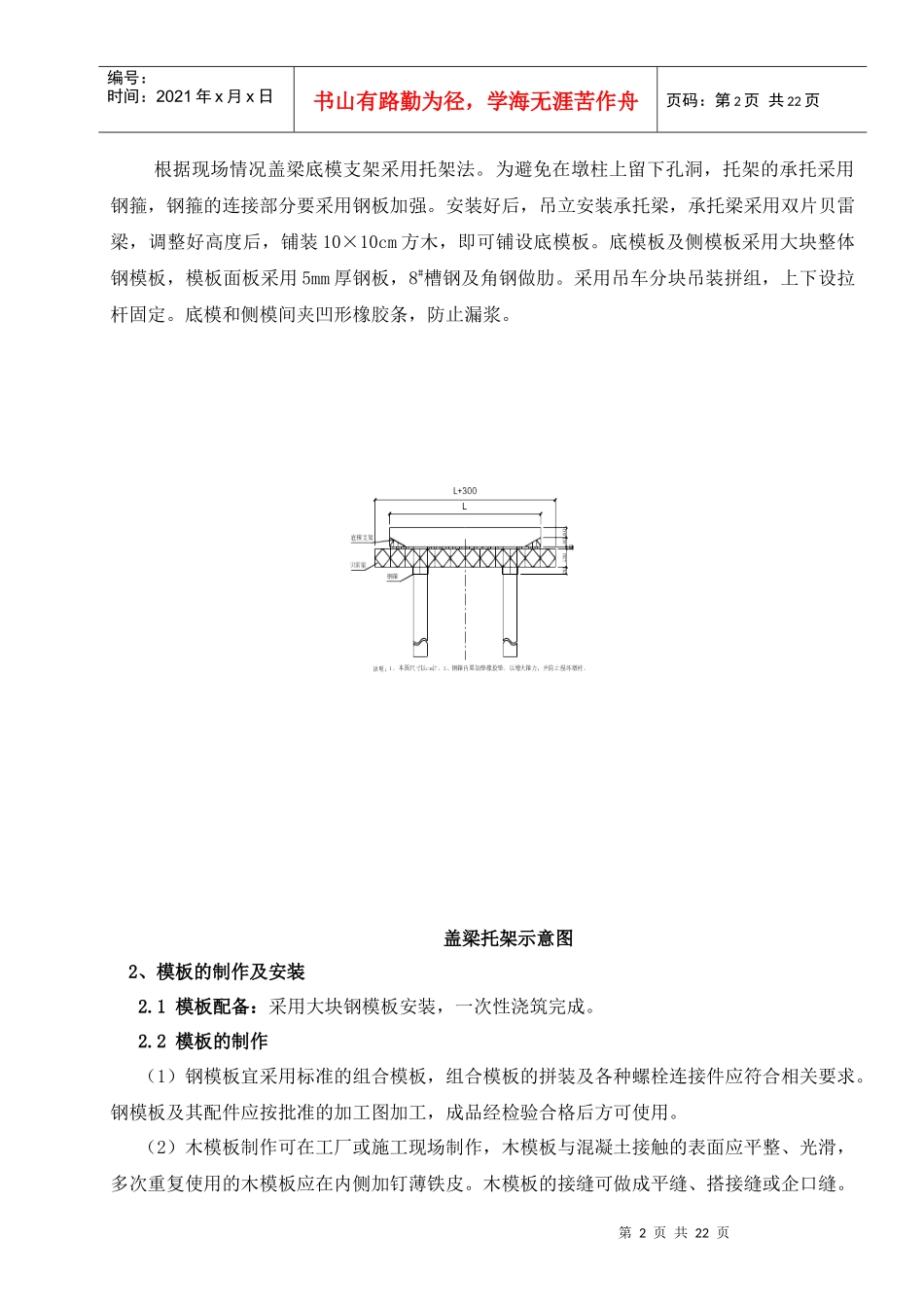

1、支架施工第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页根据现场情况盖梁底模支架采用托架法
为避免在墩柱上留下孔洞,托架的承托采用钢箍,钢箍的连接部分要采用钢板加强
安装好后,吊立安装承托梁,承托梁采用双片贝雷梁,调整好高度后,铺装10×10cm方木,即可铺设底模板
底模板及侧模板采用大块整体钢模板,模板面板采用5mm厚钢板,8#槽钢及角钢做肋
