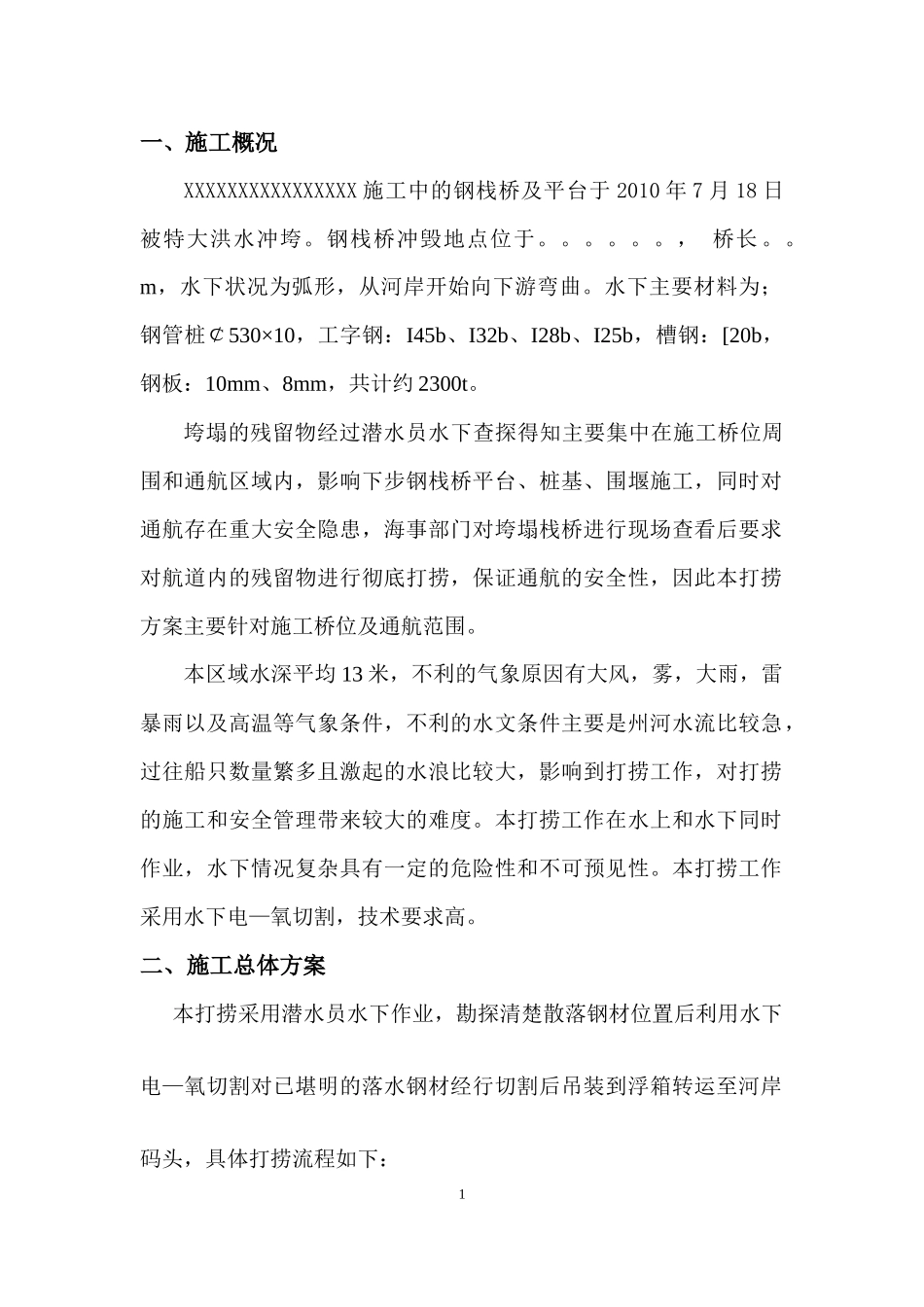

一、施工概况XXXXXXXXXXXXXXXX施工中的钢栈桥及平台于2010年7月18日被特大洪水冲垮
钢栈桥冲毁地点位于
m,水下状况为弧形,从河岸开始向下游弯曲
水下主要材料为;钢管桩¢530×10,工字钢:I45b、I32b、I28b、I25b,槽钢:[20b,钢板:10mm、8mm,共计约2300t
垮塌的残留物经过潜水员水下查探得知主要集中在施工桥位周围和通航区域内,影响下步钢栈桥平台、桩基、围堰施工,同时对通航存在重大安全隐患,海事部门对垮塌栈桥进行现场查看后要求对航道内的残留物进行彻底打捞,保证通航的安全性,因此本打捞方案主要针对施工桥位及通航范围
本区域水深平均13米,不利的气象原因有大风,雾,大雨,雷暴雨以及高温等气象条件,不利的水文条件主要是州河水流比较急,过往船只数量繁多且激起的水浪比较大,影响到打捞工作,对打捞的施工和安全管理带来较大的难度
本打捞工作在水上和水下同时作业,水下情况复杂具有一定的危险性和不可预见性
本打捞工作采用水下电—氧切割,技术要求高
二、施工总体方案本打捞采用潜水员水下作业,勘探清楚散落钢材位置后利用水下电—氧切割对已堪明的落水钢材经行切割后吊装到浮箱转运至河岸码头,具体打捞流程如下:12打捞施工工艺流程1、打捞人员配备表1各类人员配备表序号工种人数序号工种人数1项目经理16焊工102项目副经理17潜水工63项目安质总监18普工44技术员39安全员15工长210起重工4合计33人2、机械和材料设备施工准备接电缆和氧气潜水员下水切割吊装运输船、浮吊就位船上切割运输、堆放水下勘测3表2主要设备计划设备名称规格型号功率单位数量备注吊车25t台1货船100T艘2履带吊50t台1氧割套5水下割刀套2交通船30人艘13、钢材的打捞由于栈桥长213米,垮塌时水流较急,水下材料分布情况复杂,从冲垮位置到下游150米范围内均有材
