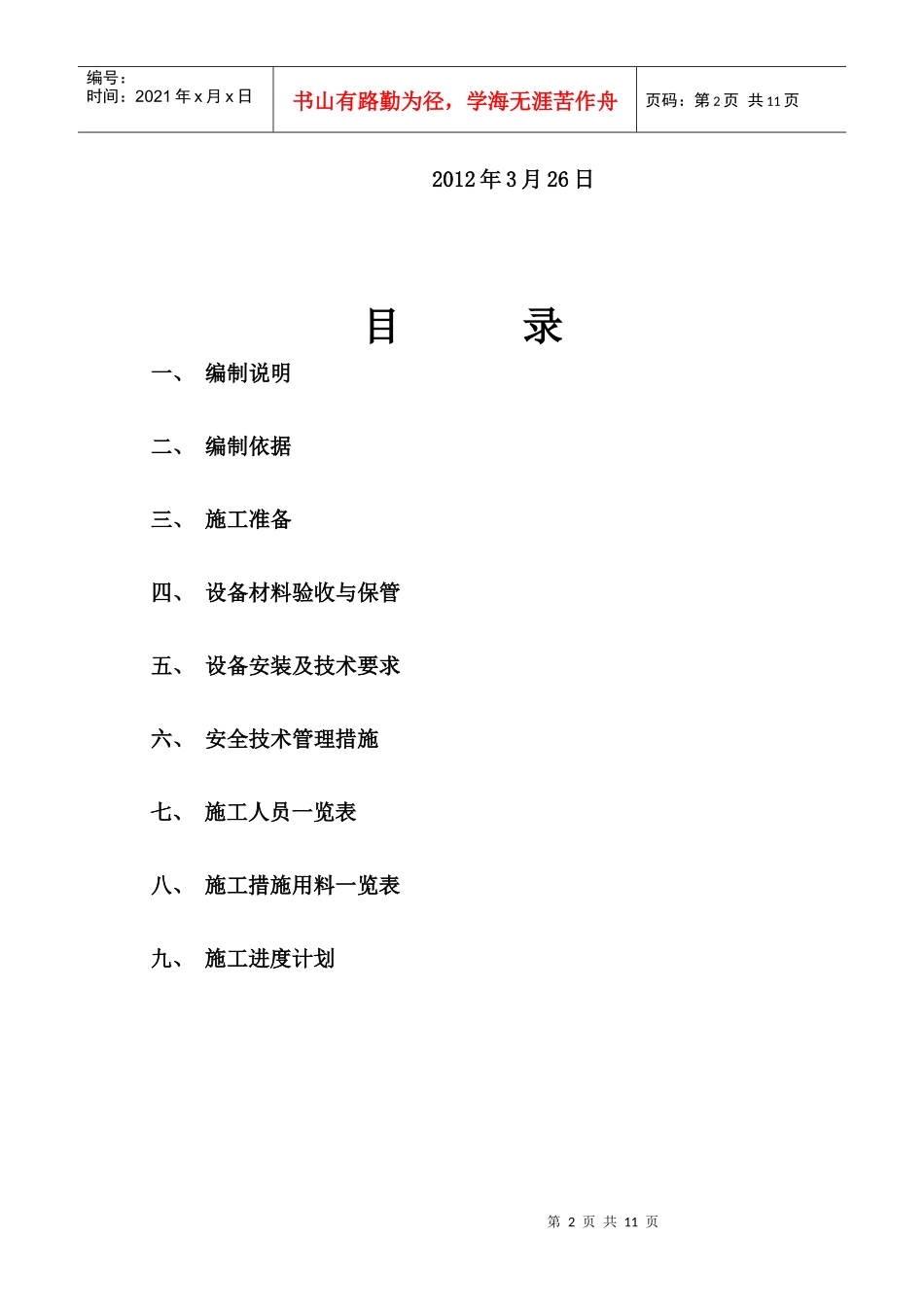

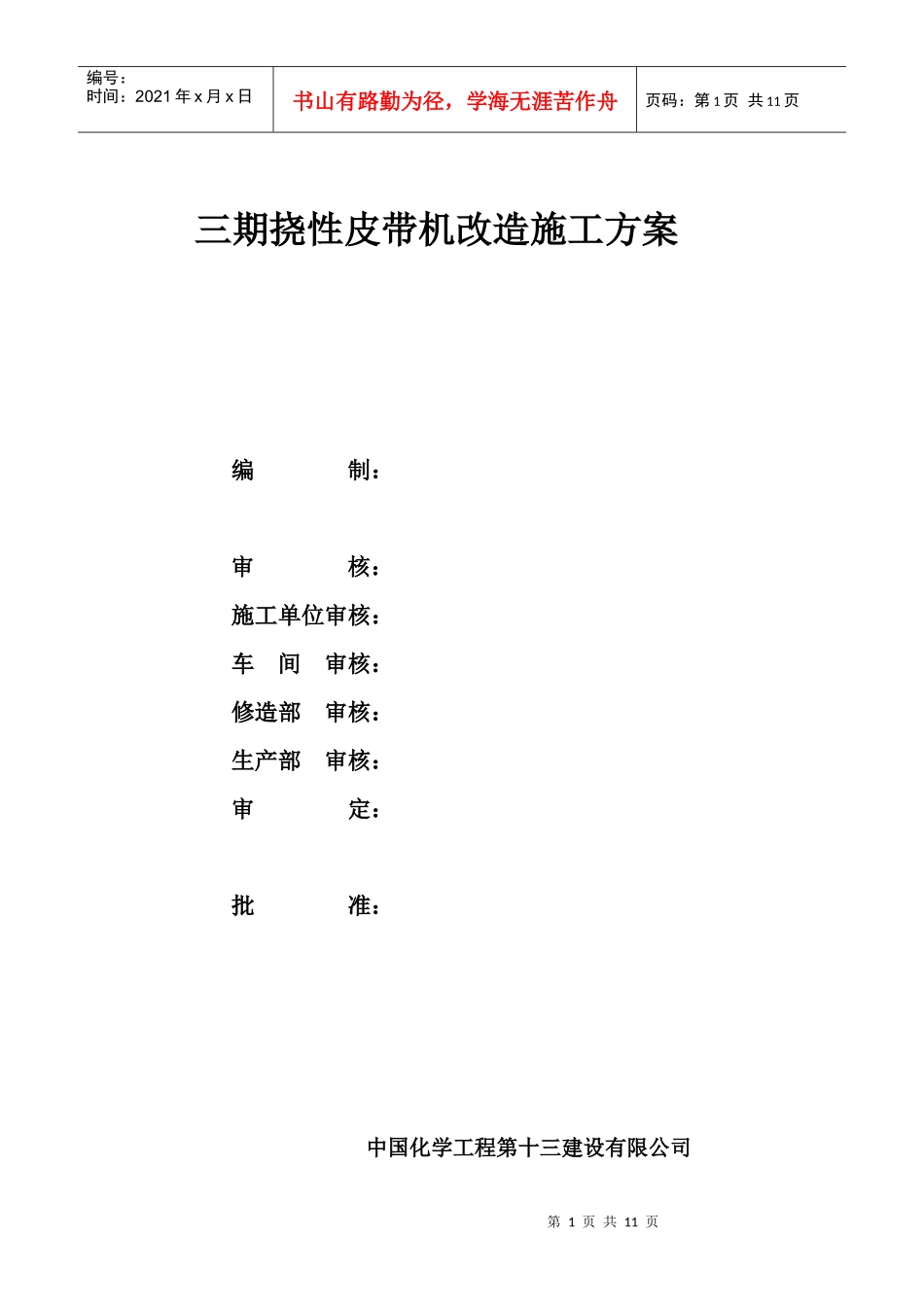

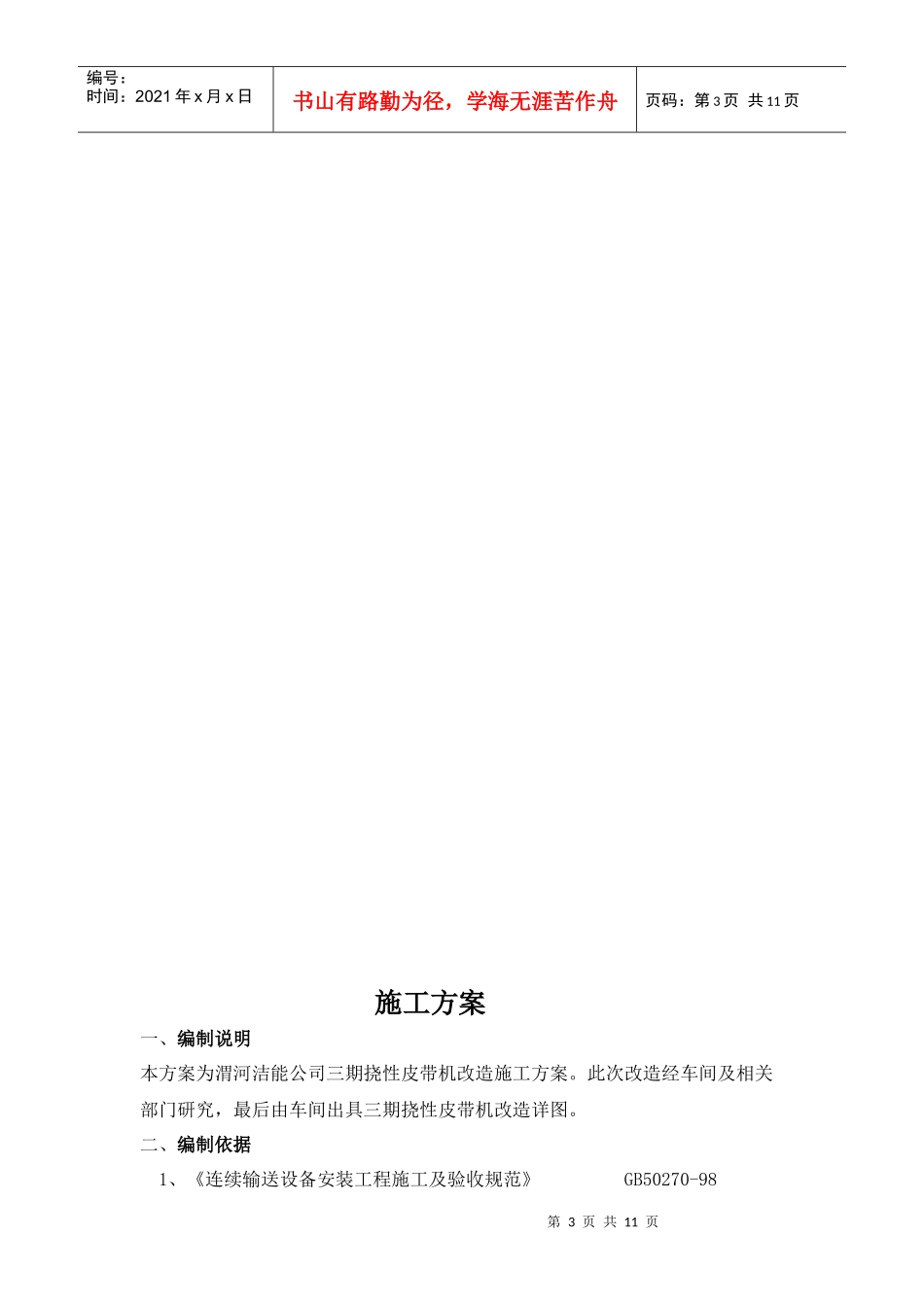

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页三期挠性皮带机改造施工方案编制:审核:施工单位审核:车间审核:修造部审核:生产部审核:审定:批准:中国化学工程第十三建设有限公司第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页2012年3月26日目录一、编制说明二、编制依据三、施工准备四、设备材料验收与保管五、设备安装及技术要求六、安全技术管理措施七、施工人员一览表八、施工措施用料一览表九、施工进度计划第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页施工方案一、编制说明本方案为渭河洁能公司三期挠性皮带机改造施工方案
此次改造经车间及相关部门研究,最后由车间出具三期挠性皮带机改造详图
二、编制依据1、《连续输送设备安装工程施工及验收规范》GB50270-98第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页2、《破碎、粉磨设备安装工程安装施工及验收规范》GB50276-983、《钢结构施工及验收规范》GB50205—20014、《钢结构焊接规程》JBJ81—20025、《建筑防腐工程施工及验收》GB50212-916、《石油化工施工安全技术规程》SH3505-19997、《机械设备安装工程施工及验收通用规范》GB502318、《化工建设安装工程起重施工规范》HG202019、《垂直式斗提机技术条件》JB3926三、施工准备1、施工机具、吊装索具、起重设备到场并检查确认满足施工要求
2、人员、材料到位,施工现场达到施工条件四、设备、材料的验收及保管1、安装辅助材料的检查验收:对安装辅助材料如:垫铁、地脚螺栓、电焊条等按照相应的标准规范,不合格不得使用
