第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页一编制依据二工程概况三施工准备四施工方法4
1深基坑独立柱基础模板4
1垫层施工4
1测量放线将标高导至基坑底,控制好基坑底标高
2施工方法选用100×100mm木方,Ø12钢筋棍内外固定,间距300mm
拉通线控制垫层顶标高
2承台模板支设a/工艺流程承台模板制作、放线、超平→调整标高、位置→安装承台侧向模板→固定→预埋钢筋(杯口、短柱用)、预检b/钢筋绑扎:模板支设前,根据钢筋施工图纸将承台钢筋绑扎完毕,并经监理验收合格
c/承台侧模支设承台模板采用15mm多层板,加工制作成型后拼装
用50×100木方按间距200mm一道横向设置,外侧排布间距600mm的1
5m钢管作为竖楞,竖楞进入土层深度不小于400mm,承台500mm高度第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页加斜撑

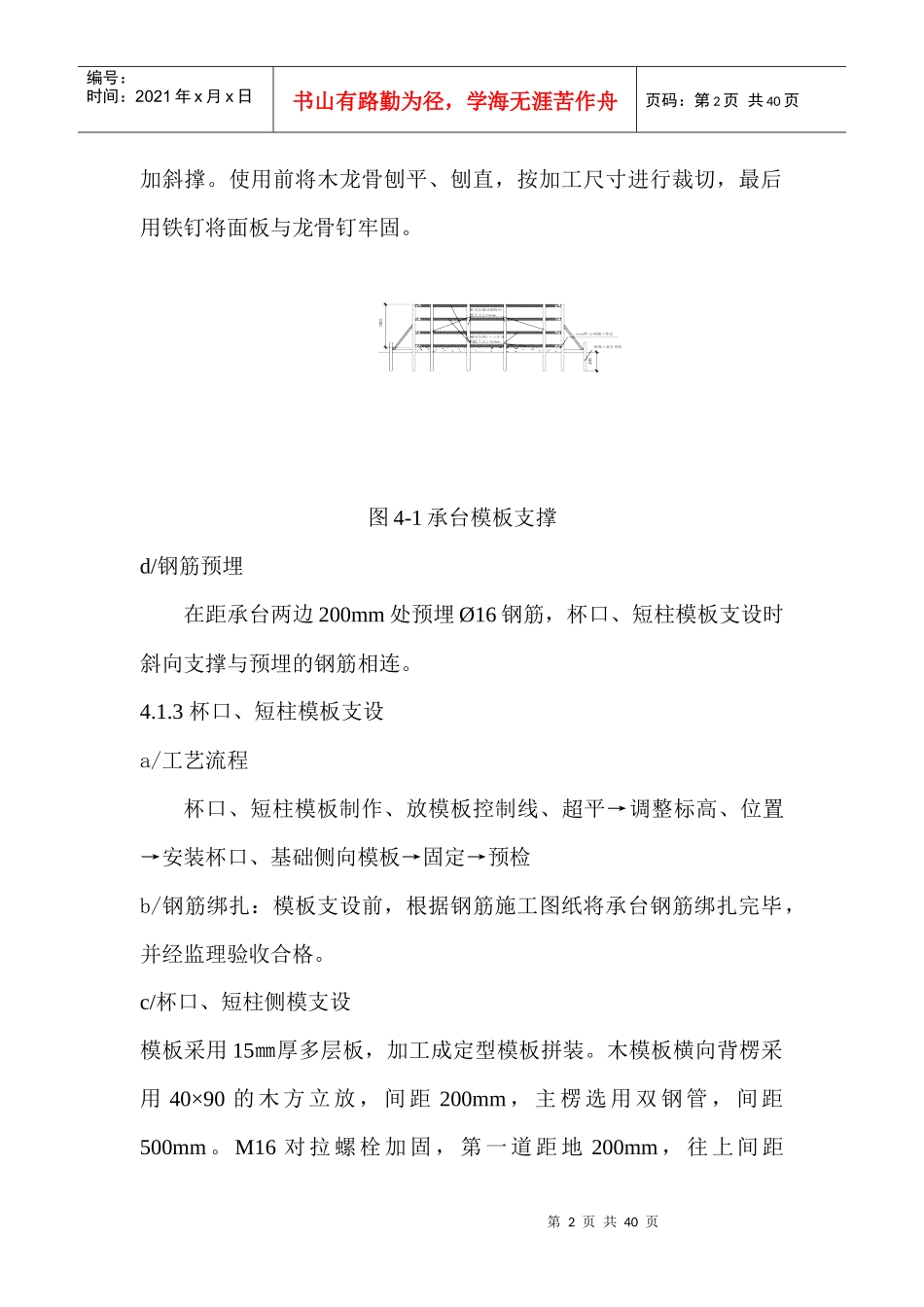

使用前将木龙骨刨平、刨直,按加工尺寸进行裁切,最后用铁钉将面板与龙骨钉牢固

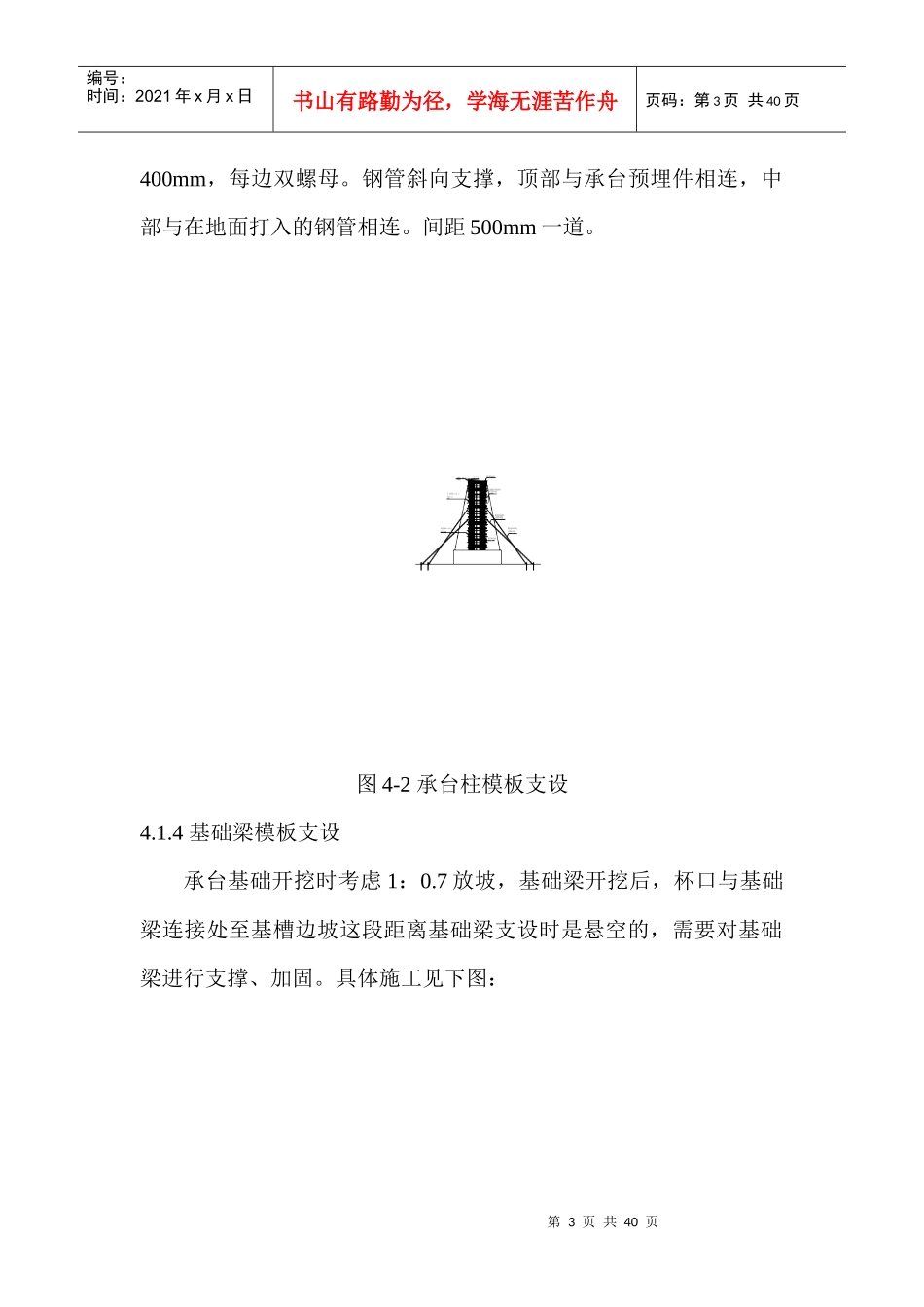

图4-1承台模板支撑d/钢筋预埋在距承台两边200mm处预埋Ø16钢筋,杯口、短柱模板支设时斜向支撑与预埋的钢筋相连
3杯口、短柱模板支设a/工艺流程杯口、短柱模板制作、放模板控制线、超平→调整标高、位置→安装杯口、基础侧向模板→固定→预检b/钢筋绑扎:模板支设前,根据钢筋施工图纸将承台钢筋绑扎完毕,并经监理验收合格
c/杯口、短柱侧模支设模板采用15㎜厚多层板,加工成定型模板拼装
木模板横向背楞采用40×90的木方立放,间距200mm,主楞选用双钢管,间距500mm
M16对拉螺栓加固,第一道距地200mm,往上间距第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页4
