第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页临时用电施工方案审批表工程名称
住宅楼施工单位

建筑工程有限公司编制人安全员公司审批意见安全部门:工程部门:技术部门:设备部门:公司技术负责人审批意见:监理单监理工程师审批意见:第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页临时用电施工方案审批表一

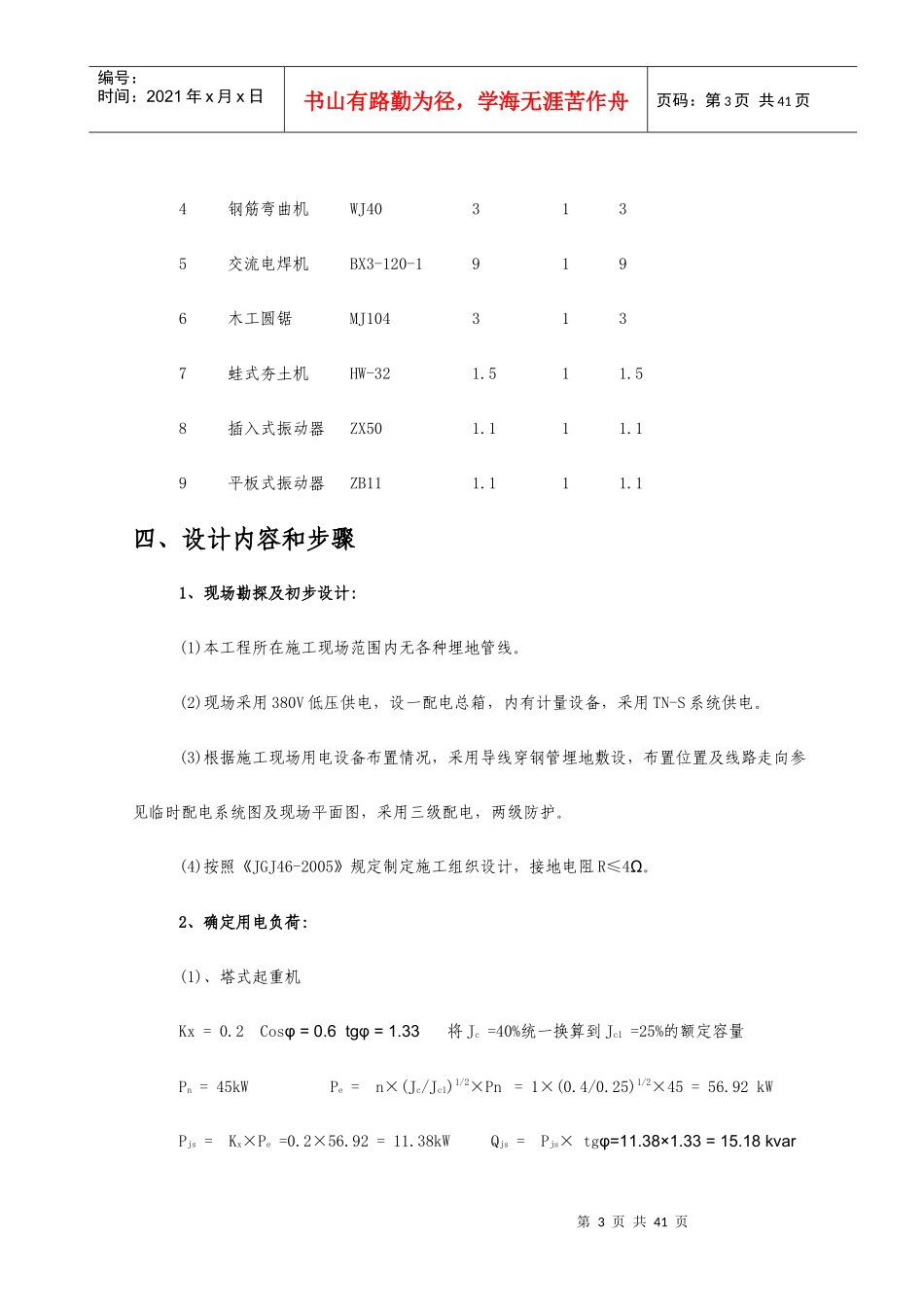

二、编制依据《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99三、施工条件施工现场用电量统计表(按单项工程电量统计)------------------------------------------------------------序号机具名称型号安装功率(kW)数量合计功率(kW)1塔式起重机QTZ40A451452搅拌机JD50018
53钢筋调直机GT4/14414位总监理工程师审批意见:第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页4钢筋弯曲机WJ403135交流电焊机BX3-120-19196木工圆锯MJ1043137蛙式夯土机HW-321
58插入式振动器ZX501
19平板式振动器ZB111
1四、设计内容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场范围内无各种埋地管线
(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电
(3)根据施工现场用电设备布置情况,采用导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,两级防护
(4)按照《JGJ46-2005》规定制定施工组织设计,
