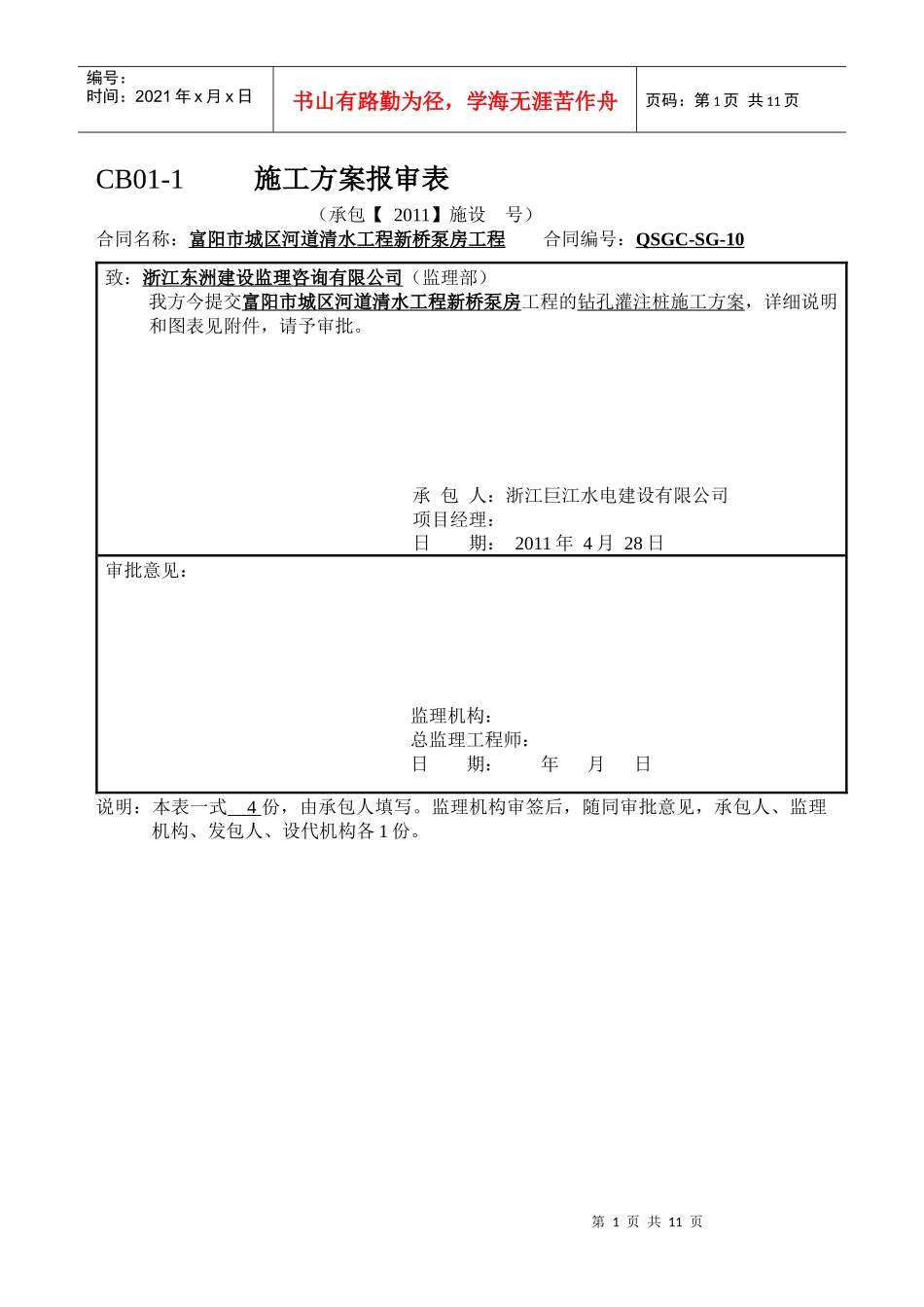

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页CB01-1施工方案报审表(承包【2011】施设号)合同名称:富阳市城区河道清水工程新桥泵房工程合同编号:QSGC-SG-10致:浙江东洲建设监理咨询有限公司(监理部)我方今提交富阳市城区河道清水工程新桥泵房工程的钻孔灌注桩施工方案,详细说明和图表见附件,请予审批
承包人:浙江巨江水电建设有限公司项目经理:日期:2011年4月28日审批意见:监理机构:总监理工程师:日期:年月日说明:本表一式4份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份

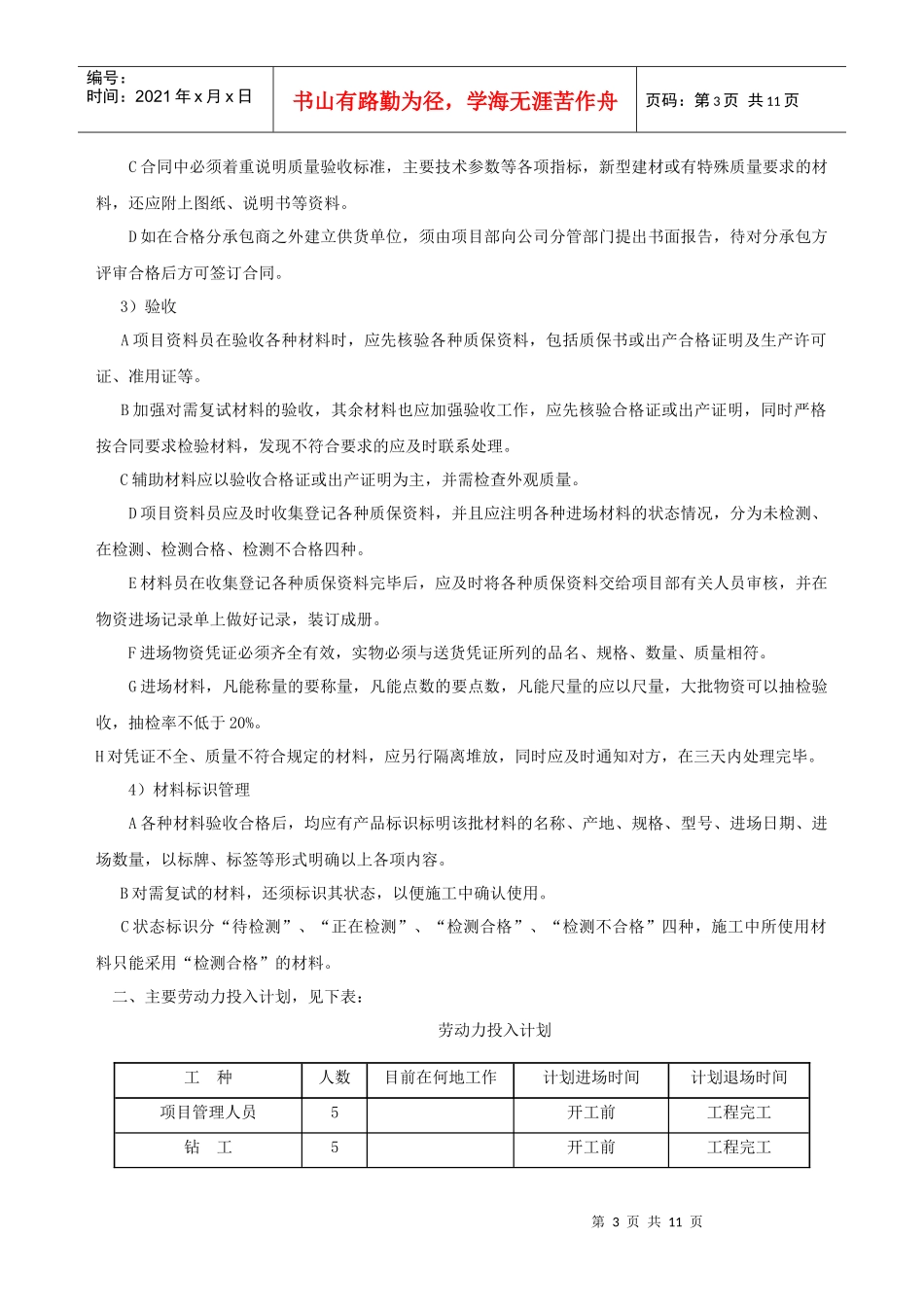

第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页钻孔灌注桩施工方案一工程概况本工程基坑围护钻孔灌注桩采用Φ700钻孔桩,基坑围护桩设计桩顶高程▽5
2m,桩底高程▽-7
总施工桩数为22根

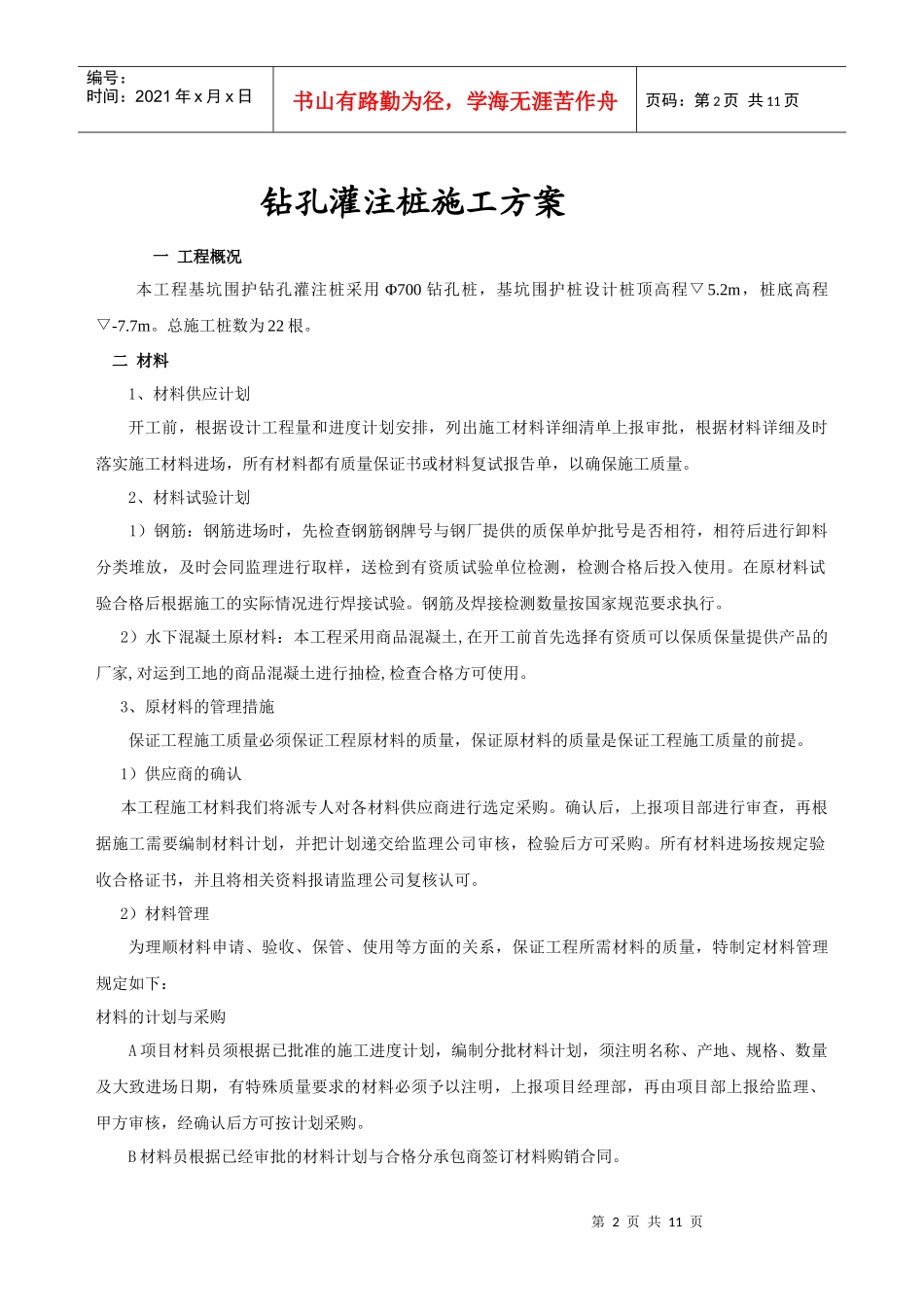

二材料1、材料供应计划开工前,根据设计工程量和进度计划安排,列出施工材料详细清单上报审批,根据材料详细及时落实施工材料进场,所有材料都有质量保证书或材料复试报告单,以确保施工质量
2、材料试验计划1)钢筋:钢筋进场时,先检查钢筋钢牌号与钢厂提供的质保单炉批号是否相符,相符后进行卸料分类堆放,及时会同监理进行取样,送检到有资质试验单位检测,检测合格后投入使用
在原材料试验合格后根据施工的实际情况进行焊接试验
钢筋及焊接检测数量按国家规范要求执行
2)水下混凝土原材料:本工程采用商品混凝土,在开工前首先选择有资质可以保质保量提供产品的厂家,对运到工地的商品混凝土进行抽检,检查合格方可使用
3、原材料的管理措施保证工程施工质量必须保证工程原材料的质量,保证原材料的质量是保证工程施工质量的前提
1)供应商的确认本工程施工材料我们将派专人对各材料供应商进行选定采购
