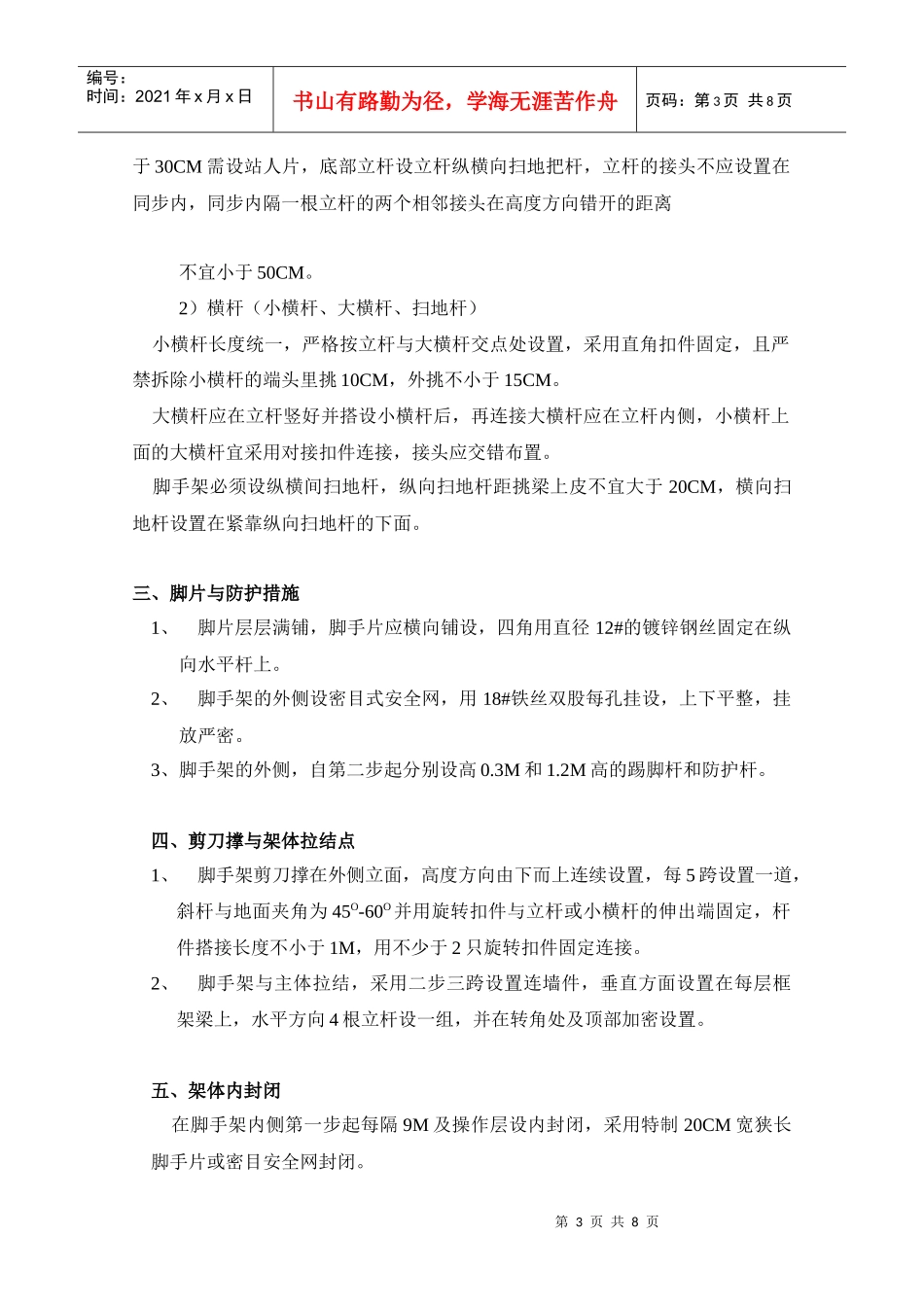

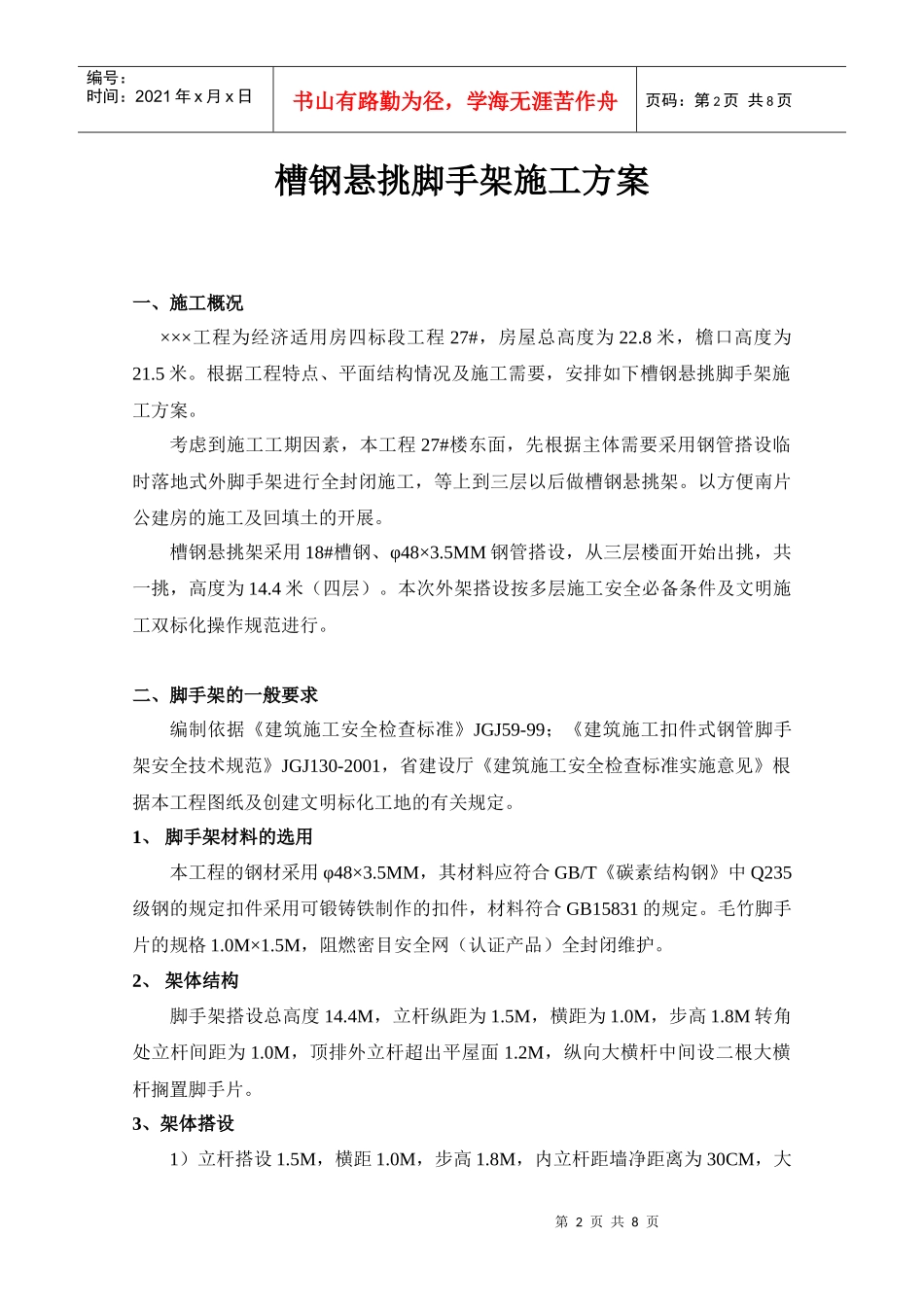

××××××住宅楼工程住宅楼工程悬挑脚手架施工方案悬挑脚手架施工方案编制:审核:批准:编制单位:XXXX建筑工程有限公司(章)二00八年四月二十日第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页槽钢悬挑脚手架施工方案一、施工概况×××工程为经济适用房四标段工程27#,房屋总高度为22.8米,檐口高度为21.5米。根据工程特点、平面结构情况及施工需要,安排如下槽钢悬挑脚手架施工方案。考虑到施工工期因素,本工程27#楼东面,先根据主体需要采用钢管搭设临时落地式外脚手架进行全封闭施工,等上到三层以后做槽钢悬挑架。以方便南片公建房的施工及回填土的开展。槽钢悬挑架采用18#槽钢、φ48×3.5MM钢管搭设,从三层楼面开始出挑,共一挑,高度为14.4米(四层)。本次外架搭设按多层施工安全必备条件及文明施工双标化操作规范进行。二、脚手架的一般要求编制依据《建筑施工安全检查标准》JGJ59-99;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001,省建设厅《建筑施工安全检查标准实施意见》根据本工程图纸及创建文明标化工地的有关规定。1、脚手架材料的选用本工程的钢材采用φ48×3.5MM,其材料应符合GB/T《碳素结构钢》中Q235级钢的规定扣件采用可锻铸铁制作的扣件,材料符合GB15831的规定。毛竹脚手片的规格1.0M×1.5M,阻燃密目安全网(认证产品)全封闭维护。2、架体结构脚手架搭设总高度14.4M,立杆纵距为1.5M,横距为1.0M,步高1.8M转角处立杆间距为1.0M,顶排外立杆超出平屋面1.2M,纵向大横杆中间设二根大横杆搁置脚手片。3、架体搭设1)立杆搭设1.5M,横距1.0M,步高1.8M,内立杆距墙净距离为30CM,大第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页于30CM需设站人片,底部立杆设立杆纵横向扫地把杆,立杆的接头不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于50CM。2)横杆(小横杆、大横杆、扫地杆)小横杆长度统一,严格按立杆与大横杆交点处设置,采用直角扣件固定,且严禁拆除小横杆的端头里挑10CM,外挑不小于15CM。大横杆应在立杆竖好并搭设小横杆后,再连接大横杆应在立杆内侧,小横杆上面的大横杆宜采用对接扣件连接,接头应交错布置。脚手架必须设纵横间扫地杆,纵向扫地杆距挑梁上皮不宜大于20CM,横向扫地杆设置在紧靠纵向扫地杆的下面。三、脚片与防护措施1、脚片层层满铺,脚手片应横向铺设,四角用直径12#的镀锌钢丝固定在纵向水平杆上。2、脚手架的外侧设密目式安全网,用18#铁丝双股每孔挂设,上下平整,挂放严密。3、脚手架的外侧,自第二步起分别设高0.3M和1.2M高的踢脚杆和防护杆。四、剪刀撑与架体拉结点1、脚手架剪刀撑在外侧立面,高度方向由下而上连续设置,每5跨设置一道,斜杆与地面夹角为45O-60O并用旋转扣件与立杆或小横杆的伸出端固定,杆件搭接长度不小于1M,用不少于2只旋转扣件固定连接。2、脚手架与主体拉结,采用二步三跨设置连墙件,垂直方面设置在每层框架梁上,水平方向4根立杆设一组,并在转角处及顶部加密设置。五、架体内封闭在脚手架内侧第一步起每隔9M及操作层设内封闭,采用特制20CM宽狭长脚手片或密目安全网封闭。第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页六、避雷脚手架四角立杆设置φ12MM镀锌钢筋避雷针,高度不小于1M,接地线采用φ8钢筋与建筑物避雷接地装置焊接贯通。七、检查验收脚手架搭设后,应有专人检查,分段验收,合格后有关负责人签字后方可使用,在施工过程中应有专人管理,负责检查,保修工作。八、架体搭拆顺序架体搭设顺序:立杆→小横杆→大横杆→剪刀撑→防护栏杆及踢脚杆→脚手片→围护密目网。(按规范四周水平搭设)。架体拆除顺序:严格按搭设的逆顺序进行拆除,不允许上下二步同时拆除,认真做到一步一清,一杆一清,拆下的杆件及扣件严禁抛掷,杆件至地面时,堆放整齐。九、安全要求1、搭拆脚手架必须由经安全技术教育的架子工承担,并经常进行身体检查,凡患有高血压、心脏病等不适合高空作业者,不得上脚手...
