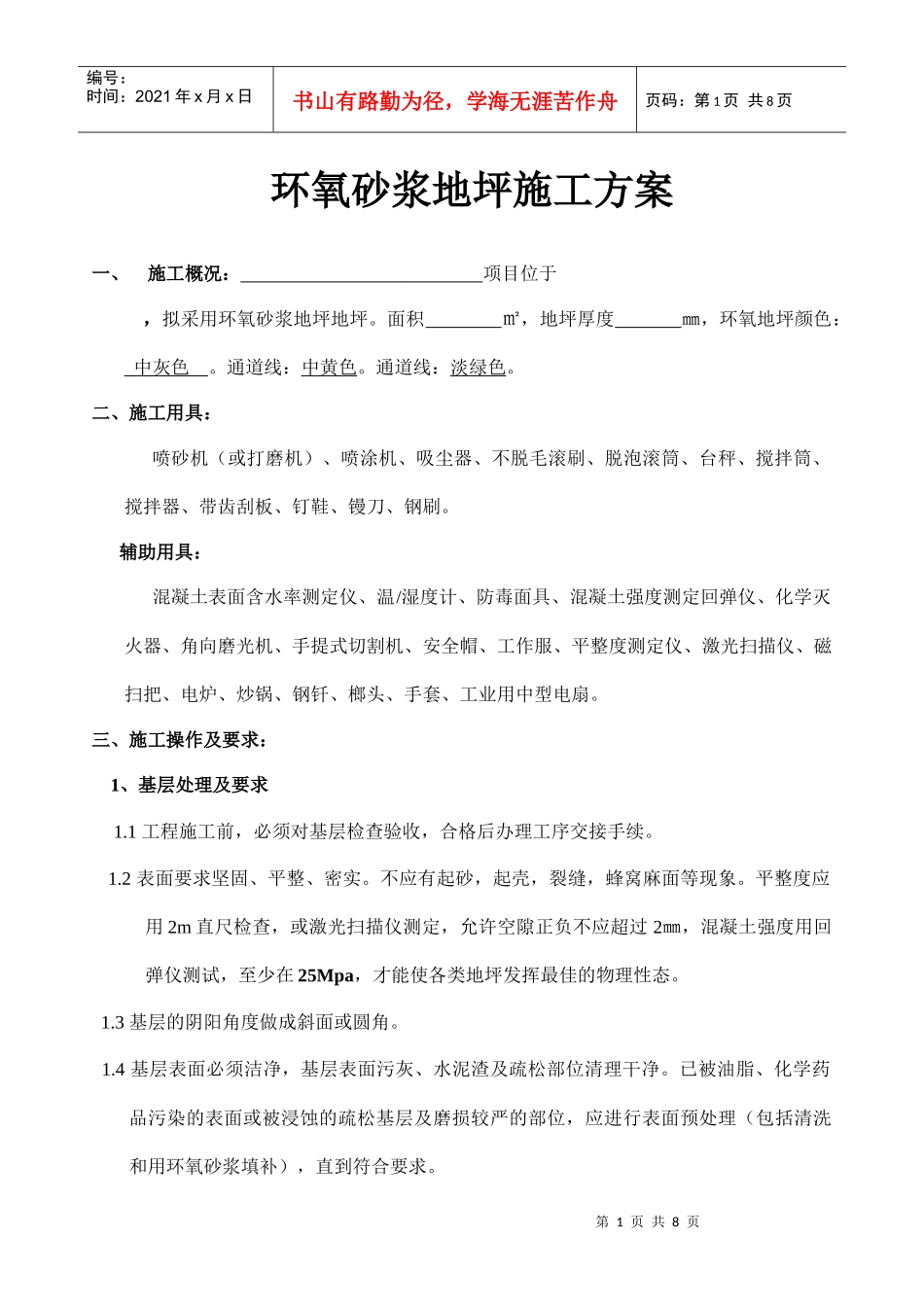

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页环氧砂浆地坪施工方案一、施工概况:项目位于,拟采用环氧砂浆地坪地坪
面积㎡,地坪厚度㎜,环氧地坪颜色:中灰色
通道线:中黄色
通道线:淡绿色
二、施工用具:喷砂机(或打磨机)、喷涂机、吸尘器、不脱毛滚刷、脱泡滚筒、台秤、搅拌筒、搅拌器、带齿刮板、钉鞋、镘刀、钢刷
辅助用具:混凝土表面含水率测定仪、温/湿度计、防毒面具、混凝土强度测定回弹仪、化学灭火器、角向磨光机、手提式切割机、安全帽、工作服、平整度测定仪、激光扫描仪、磁扫把、电炉、炒锅、钢钎、榔头、手套、工业用中型电扇
三、施工操作及要求:1、基层处理及要求1
1工程施工前,必须对基层检查验收,合格后办理工序交接手续
2表面要求坚固、平整、密实
不应有起砂,起壳,裂缝,蜂窝麻面等现象
平整度应用2m直尺检查,或激光扫描仪测定,允许空隙正负不应超过2㎜,混凝土强度用回弹仪测试,至少在25Mpa,才能使各类地坪发挥最佳的物理性态
3基层的阴阳角度做成斜面或圆角
4基层表面必须洁净,基层表面污灰、水泥渣及疏松部位清理干净
已被油脂、化学药品污染的表面或被浸蚀的疏松基层及磨损较严的部位,应进行表面预处理(包括清洗和用环氧砂浆填补),直到符合要求
第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页1
5基层必须干燥,在20㎜的厚度层内,含水率不应大于6%,含水率测定可用如下方法:(1)钻芯取样,取样处用环氧砂浆修补;(2)用混凝土表面含水率测定仪测定;(3)用简易方法测定,用1㎡不透气覆盖物遮盖基层,4小时后观察,覆盖物表面如无水珠,则合格;否则,基层应采取加热干燥措施,直至合格
6凡穿过防腐层的管道套管、预留孔、预埋件,均应先埋设或留设,并做加强层处理
7基层表面的处理方
