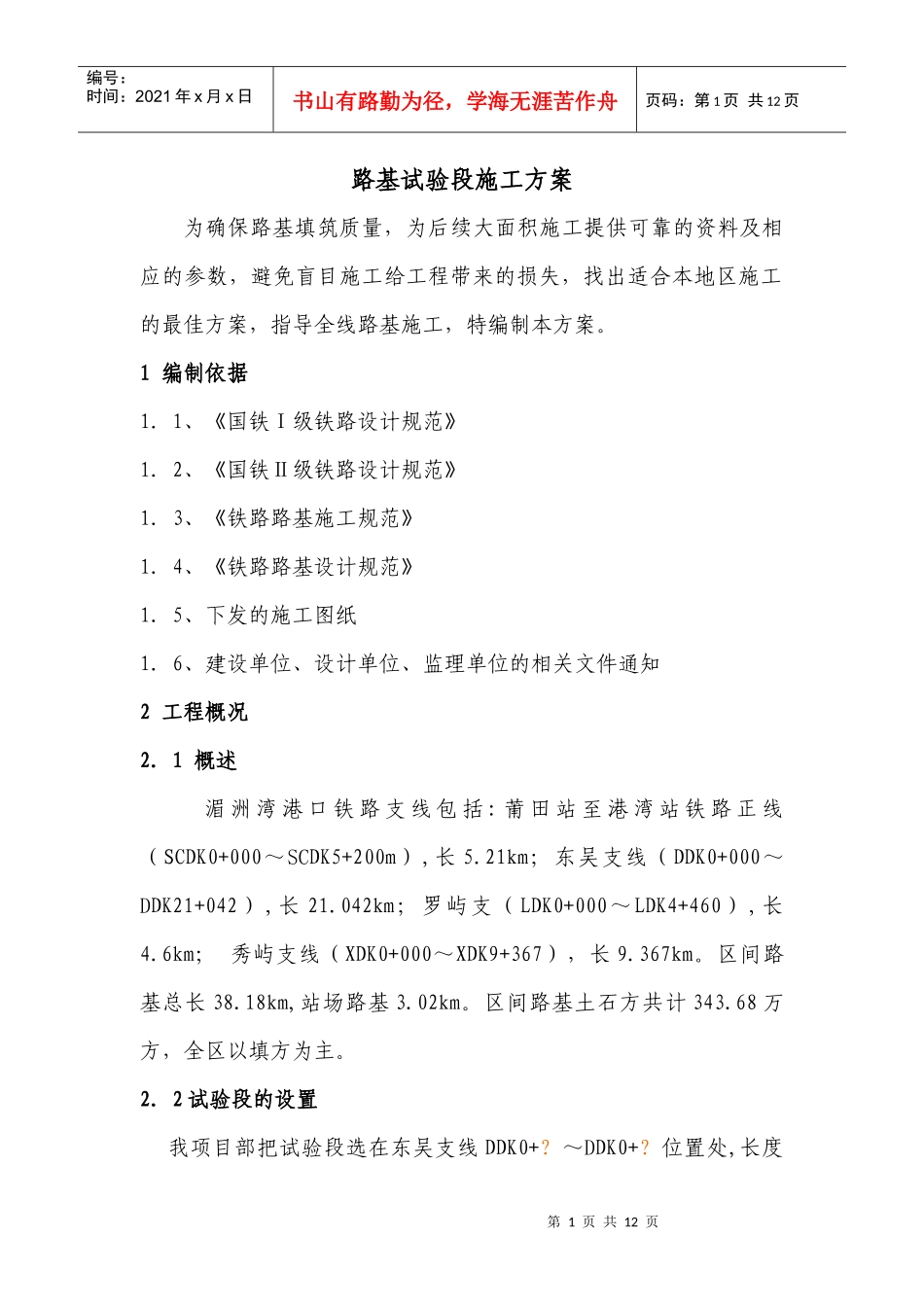

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页路基试验段施工方案为确保路基填筑质量,为后续大面积施工提供可靠的资料及相应的参数,避免盲目施工给工程带来的损失,找出适合本地区施工的最佳方案,指导全线路基施工,特编制本方案
1编制依据1.1、《国铁Ⅰ级铁路设计规范》1.2、《国铁Ⅱ级铁路设计规范》1.3、《铁路路基施工规范》1.4、《铁路路基设计规范》1.5、下发的施工图纸1.6、建设单位、设计单位、监理单位的相关文件通知2工程概况2.1概述湄洲湾港口铁路支线包括:莆田站至港湾站铁路正线(SCDK0+000~SCDK5+200m),长5
21km;东吴支线(DDK0+000~DDK21+042),长21
042km;罗屿支(LDK0+000~LDK4+460),长4
6km;秀屿支线(XDK0+000~XDK9+367),长9
区间路基总长38
18km,站场路基3
区间路基土石方共计343
68万方,全区以填方为主
2.2试验段的设置我项目部把试验段选在东吴支线DDK0+
~DDK0+
位置处,长度第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页为100m,地势较平坦,填筑高度在
m之间,共计填方
其中普通填筑土方
本试验段路基地势平坦,填土高度在
m之间,路基断面宽度7
基床以下夯实土边坡和基床边坡加铺土工格栅防护
路基本体填筑就近使用C组填料,基床厚度2
5m,其结构为1
9mC组填料+60cm级配碎石(A、B组填料或改良土)
3试验段的目的3.1选择适合的填料,确定符合要求的压实机具、所用填料及压实条件下合理的松铺厚度、压实遍数和施工最佳控制含水量等工艺参数,选定经济、合理、准确的检测手段

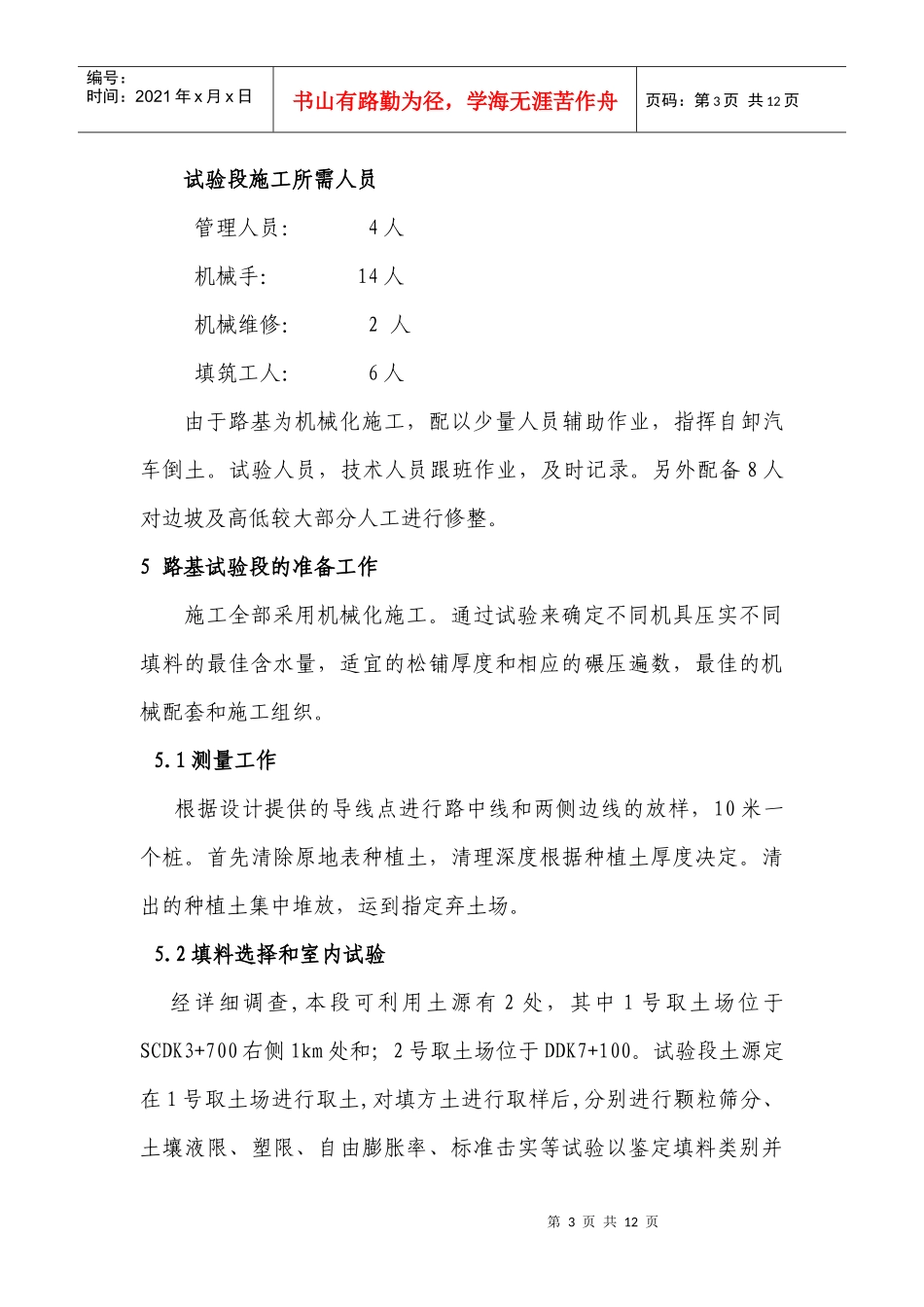

3.2试验范围基床底层(
