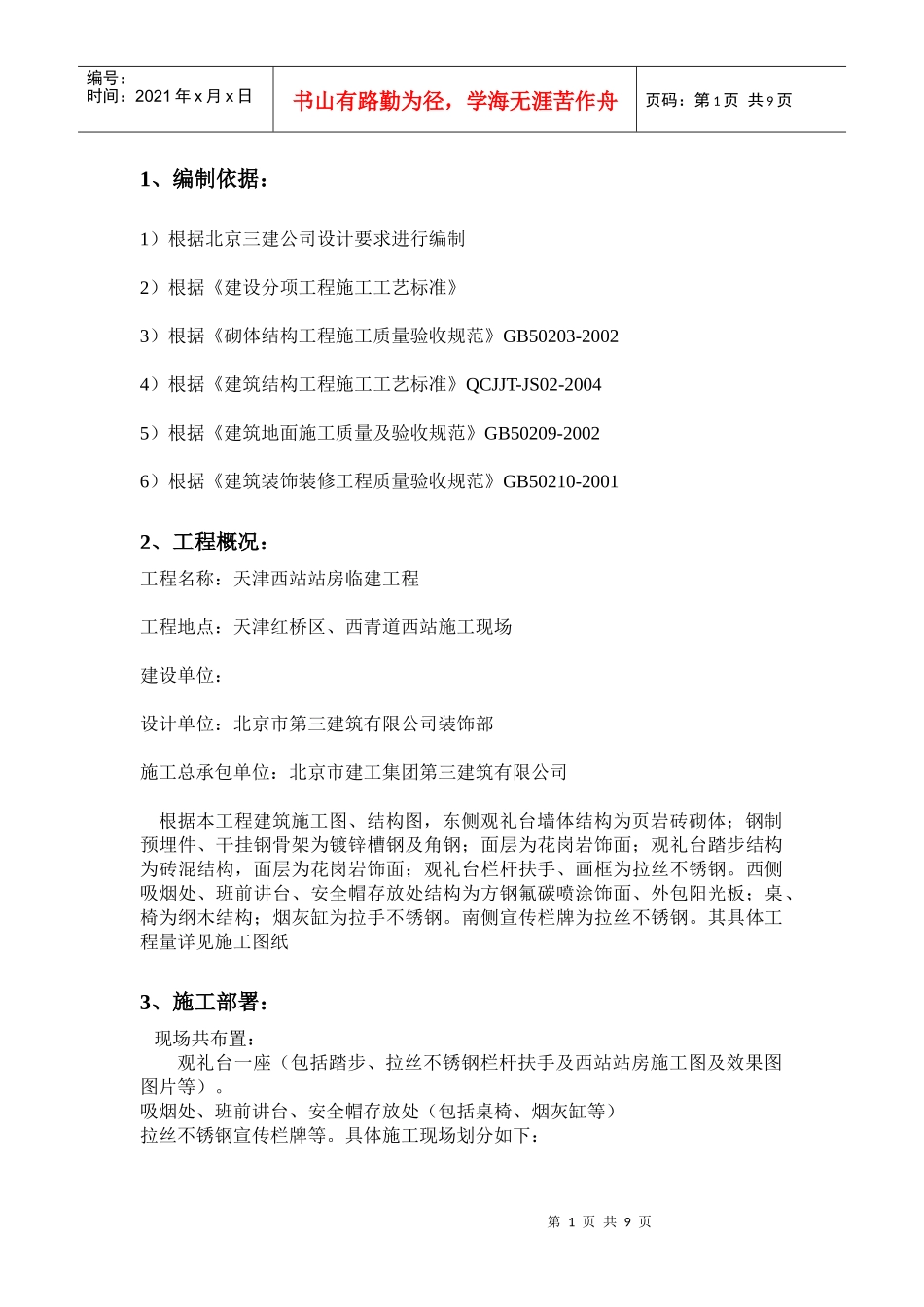

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页1、编制依据:1)根据北京三建公司设计要求进行编制2)根据《建设分项工程施工工艺标准》3)根据《砌体结构工程施工质量验收规范》GB50203-20024)根据《建筑结构工程施工工艺标准》QCJJT-JS02-20045)根据《建筑地面施工质量及验收规范》GB50209-20026)根据《建筑装饰装修工程质量验收规范》GB50210-20012、工程概况:工程名称:天津西站站房临建工程工程地点:天津红桥区、西青道西站施工现场建设单位:设计单位:北京市第三建筑有限公司装饰部施工总承包单位:北京市建工集团第三建筑有限公司根据本工程建筑施工图、结构图,东侧观礼台墙体结构为页岩砖砌体;钢制预埋件、干挂钢骨架为镀锌槽钢及角钢;面层为花岗岩饰面;观礼台踏步结构为砖混结构,面层为花岗岩饰面;观礼台栏杆扶手、画框为拉丝不锈钢
西侧吸烟处、班前讲台、安全帽存放处结构为方钢氟碳喷涂饰面、外包阳光板;桌、椅为纲木结构;烟灰缸为拉手不锈钢
南侧宣传栏牌为拉丝不锈钢
其具体工程量详见施工图纸3、施工部署:现场共布置:观礼台一座(包括踏步、拉丝不锈钢栏杆扶手及西站站房施工图及效果图图片等)
吸烟处、班前讲台、安全帽存放处(包括桌椅、烟灰缸等)拉丝不锈钢宣传栏牌等

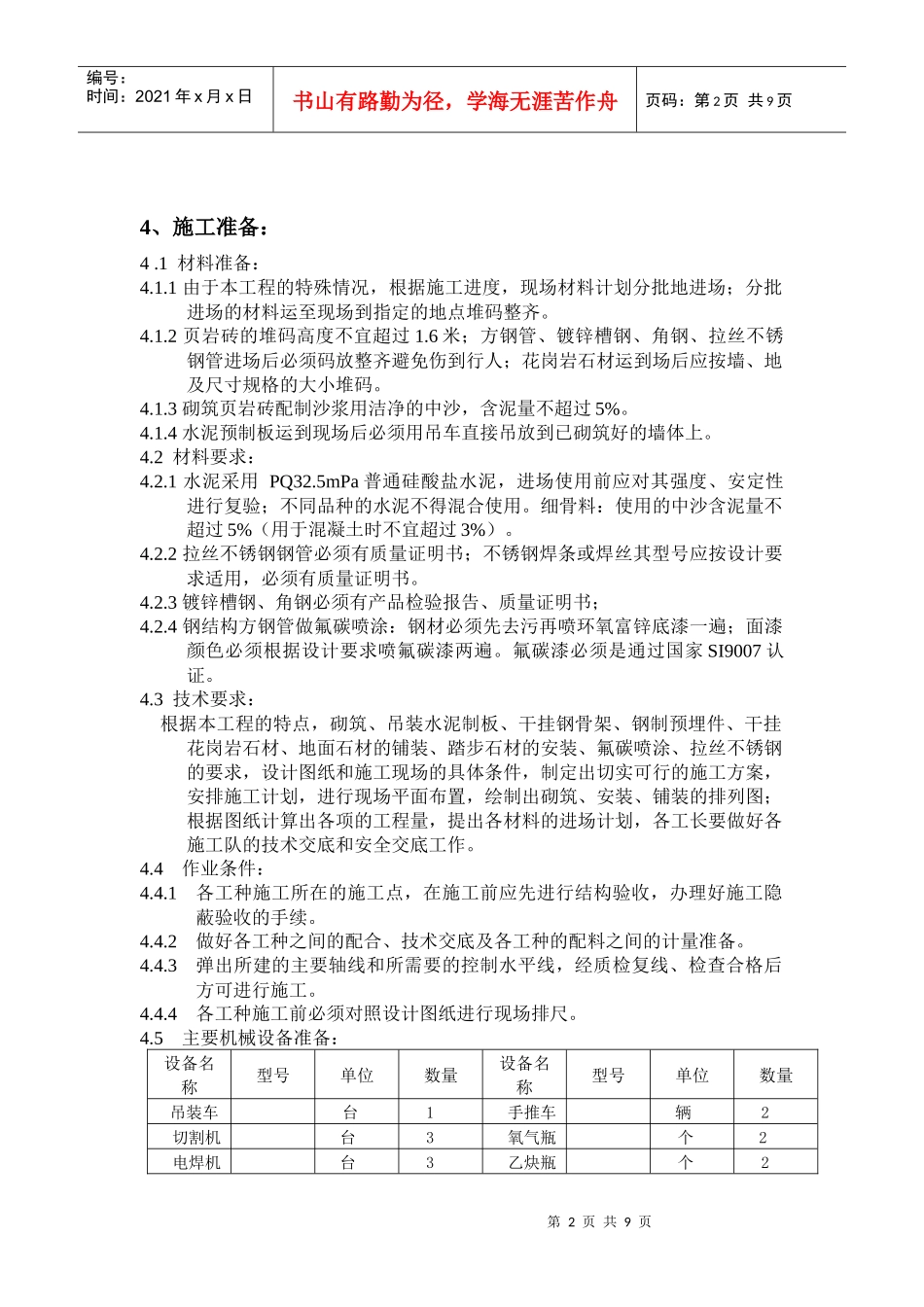

具体施工现场划分如下:第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页4、施工准备:4
1材料准备:4
1由于本工程的特殊情况,根据施工进度,现场材料计划分批地进场;分批进场的材料运至现场到指定的地点堆码整齐
2页岩砖的堆码高度不宜超过1
6米;方钢管、镀锌槽钢、角钢、拉丝不锈钢管进场后必须码放整齐避免伤到行人;花岗岩石材运到场后应按墙、地及尺寸规格的大小堆码
3砌筑页岩砖配制沙浆用
