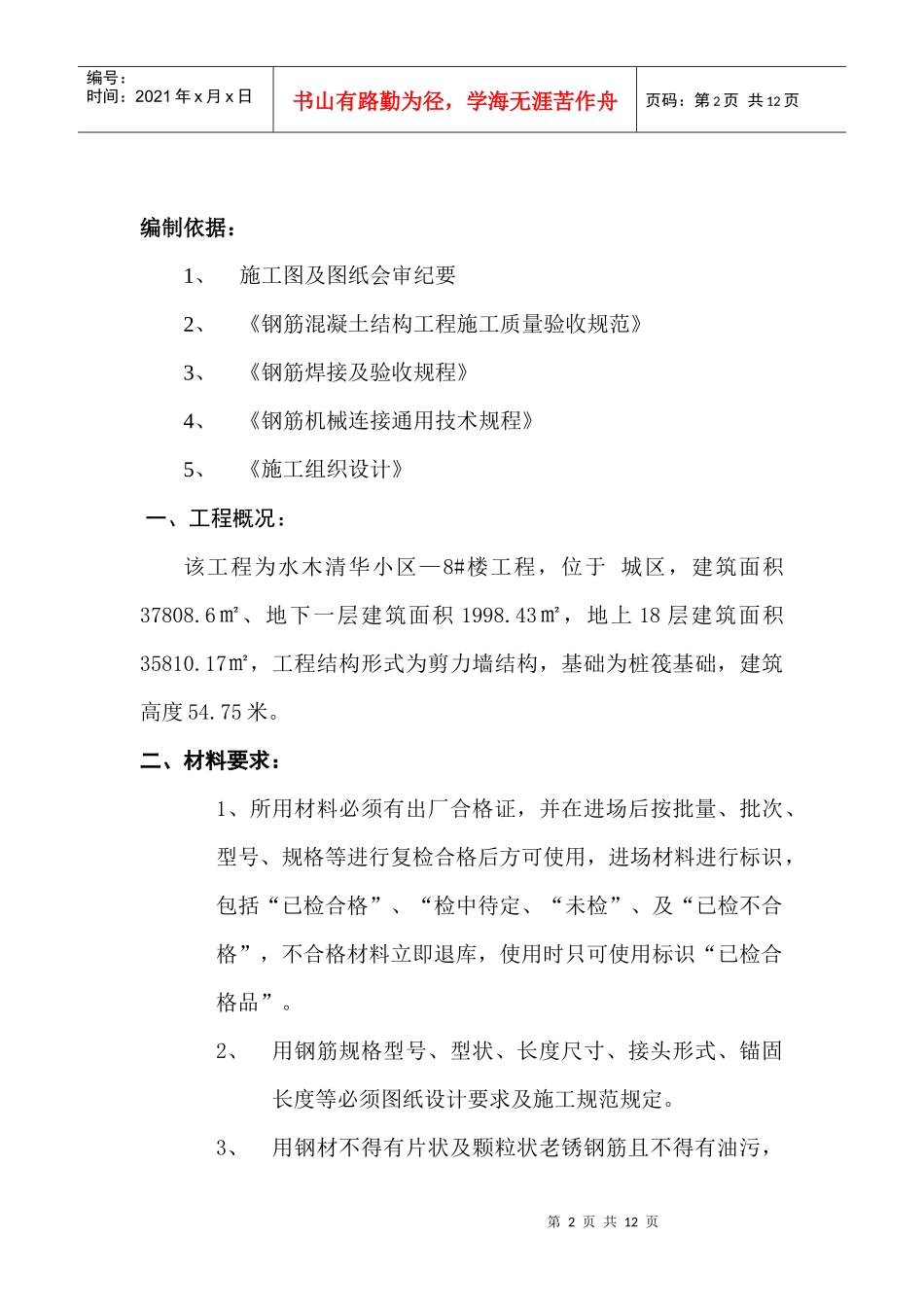

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页钢筋施工方案工程名称:水木清华住宅小区8#楼编制人:初审人:审核人:审批人:监理审批:编制日期:2011年5月施工单位:第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页编制依据:1、施工图及图纸会审纪要2、《钢筋混凝土结构工程施工质量验收规范》3、《钢筋焊接及验收规程》4、《钢筋机械连接通用技术规程》5、《施工组织设计》一、工程概况:该工程为水木清华小区—8#楼工程,位于城区,建筑面积37808
6㎡、地下一层建筑面积1998
43㎡,地上18层建筑面积35810
17㎡,工程结构形式为剪力墙结构,基础为桩筏基础,建筑高度54
二、材料要求:1、所用材料必须有出厂合格证,并在进场后按批量、批次、型号、规格等进行复检合格后方可使用,进场材料进行标识,包括“已检合格”、“检中待定、“未检”、及“已检不合格”,不合格材料立即退库,使用时只可使用标识“已检合格品”
2、用钢筋规格型号、型状、长度尺寸、接头形式、锚固长度等必须图纸设计要求及施工规范规定

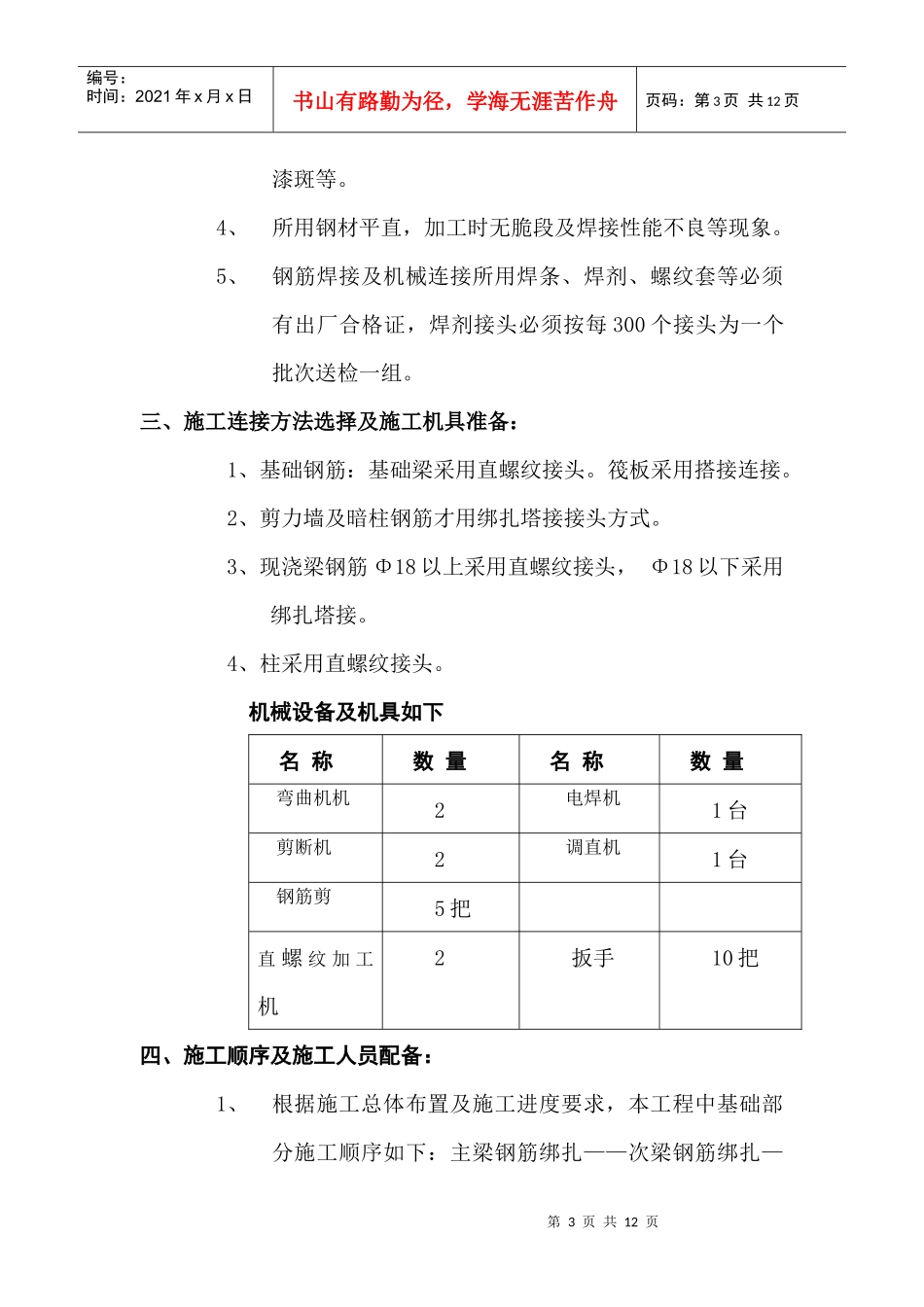

3、用钢材不得有片状及颗粒状老锈钢筋且不得有油污,第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页漆斑等
4、所用钢材平直,加工时无脆段及焊接性能不良等现象
5、钢筋焊接及机械连接所用焊条、焊剂、螺纹套等必须有出厂合格证,焊剂接头必须按每300个接头为一个批次送检一组
三、施工连接方法选择及施工机具准备:1、基础钢筋:基础梁采用直螺纹接头
筏板采用搭接连接
2、剪力墙及暗柱钢筋才用绑扎塔接接头方式
3、现浇梁钢筋Φ18以上采用直螺纹接头,Φ18以下采用绑扎塔接
4、柱采用直螺纹接头
机械设备及机具如下名称数量名称数量
