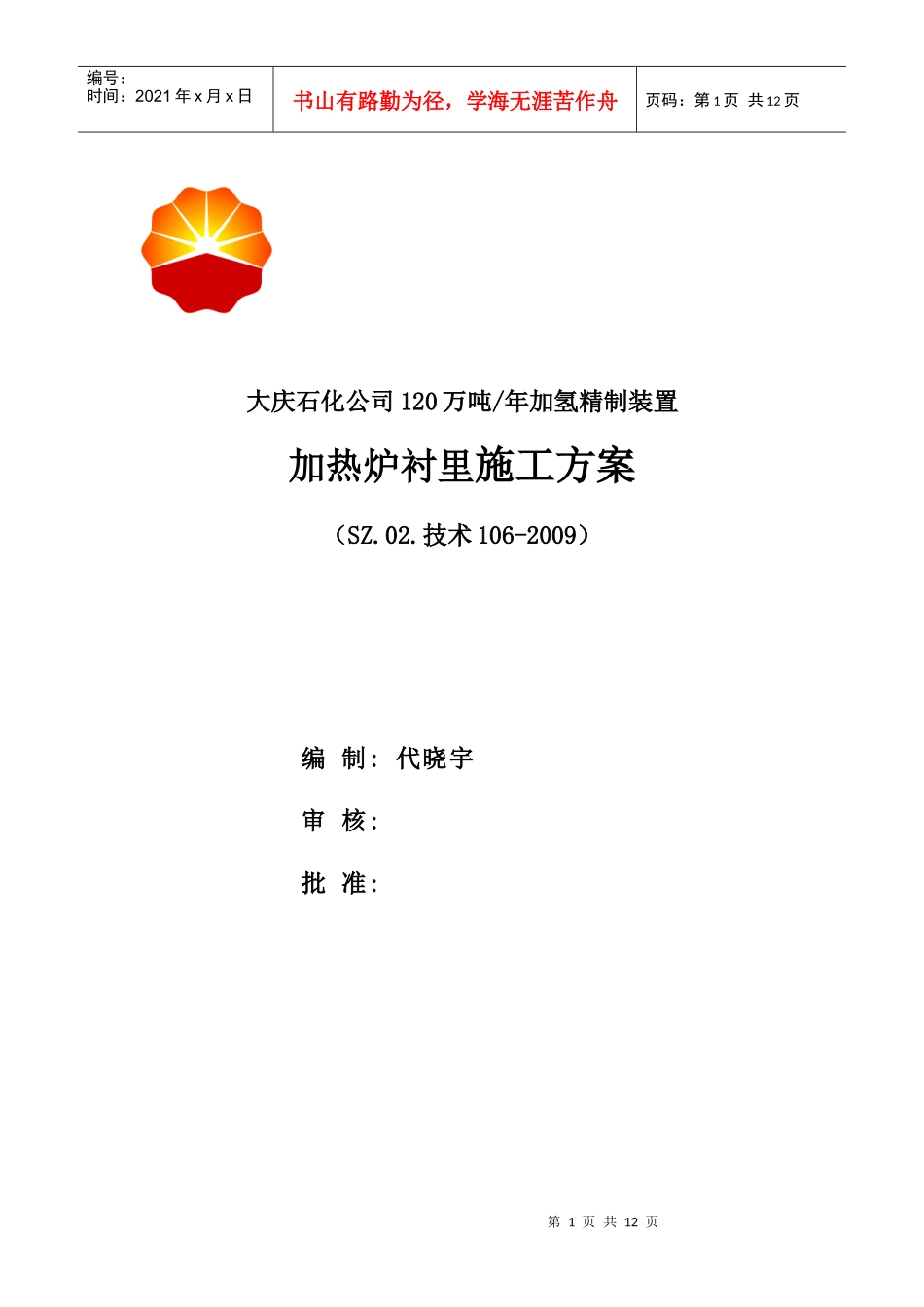

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页大庆石化公司120万吨/年加氢精制装置加热炉衬里施工方案(SZ.02.技术106-2009)编制:代晓宇审核:批准:第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页大庆石化建设公司加氢项目部2009年04月施工组织设计(方案)审批项目名称:加热炉衬里施工方案施工单位施工:日期年月日技术:日期年月日安全:日期年月日质量:日期年月日第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页监理单位审查人日期年月日建设单位审查人日期年月日1.工程概况本工程为大庆石化公司炼油厂120万吨/年加氢精制装置配套工程。加热炉F2101,F2201两座炉子,是本次施工的主要设备,其中尤以F2201炉内衬里技术更为复杂、施工难度更加大。针对本次施工的特点,制定如下施工方案,以确保工程优质按期完成。2.编制依据2.1中国石油大庆石油化工工程公司设计的图纸以及设计联络单。第4页共12页第3页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共12页2.2隔热层衬里耐火砖砌筑施工技术条件严格按照GB3115。3.施工组织机构及劳动力安排3.1施工组织机构项目经理:王波施工经理:刘建材料经理:于凤娟安全、质量监督:王喜春技术负责人:宋景浩技术:代晓宇卢静飞安全管理:丛力谢维善施工:代晓宇卢静飞3.2劳动力安排序号工种人数备注1防腐工82瓦工63架子工64力工124.施工现场布置针对现场的施工场地狭窄的情况,需在现场临时搭设存料棚,第5页共12页第4页共12页施工准备上道工序验收防腐漆涂刷防腐漆调制材料验收基体表面预处理防腐工程验交编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共12页把材料按品种,规格分类摆放,并根据材料的特性做好防水、防潮工作。在加热炉四周搭设护区,用架杆彩条布围成3m高、150m长施工区,与其它施工场地分隔开。衬里搅拌区,需搭设防雨棚(用架杆彩条布200m2)。施工用水用φ32胶管(170m)从二加氢引至搅拌区。搅拌区所用电源线由配电间引至作业现场。5施工工艺5.1防腐施工工艺流程5.2耐火砖施工工艺流程第6页共12页第5页共12页选砖排砖撂底检查凹凸度检查平整度涂抹耐火胶泥砌砖竣工验收选料排块涂刷耐火胶戴螺帽对齐塞缝竣工验收编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共12页5.3陶纤模块施工工艺流程5.4隔热层施工工艺流程第7页共12页第6页共12页材料检查保温钉检查养护隔热层施工除锈隔热料搅拌竣工验收编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共12页6.施工6.1钢结构防腐6.1.1梯子平台除锈等级St2级,涂刷底漆(云铁醇酸防锈漆)二遍,涂刷面漆(银色醇酸磁漆)二遍。6.1.2炉体钢结构:除锈等级St2级6.1.3烟风道6.2隔热层衬里施工。施工前,衬里材料要进行二次复验合格,要与上道工序的施工员会同监理、质检员共同验收交接上道工序,钢结构保稳钉焊接是否符合要求,按设计要求对钢结构进行除锈处理,经监理验收合格后,按照衬里配合比:用强制性搅拌机搅拌衬里料,干拌均匀,一次加入全部用水量在再湿拌均匀,衬里涂料时,要填实捣匀厚度一致,不得有麻面,拔缝等缺陷。每次施工结束或者间断施工,留槎要留踏步槎。衬里施工完后,要注意防雨,在养护过程中,必须遵照厂家材料说明书进行,派专人负责,进行雾状喷水养护。6.3耐火砖砌筑施工耐火砖要进行二次复验合格。施工前,对钢结构要进行除锈,要认真按设计图纸摆砖撂底。在耐火砖的选用方面,缺陷必须在允许误差之内。耐火胶泥要符合设计要求的质量标准,砌体在砌筑构成中,要严格遵守耐火砖砌筑的施工规范,边砌边检查,每天砌筑高度不超过0.8米,平整度和凹凸度必须在允许误差之内,随砌随勾缝,加工砖必须用切割机加工,加工砖加工表面面向内第8页共12页第7页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共12页炉膛方向,且灰缝不大于3毫米。6.4陶纤毡模块衬里施工施工前,要对钢结构进...
