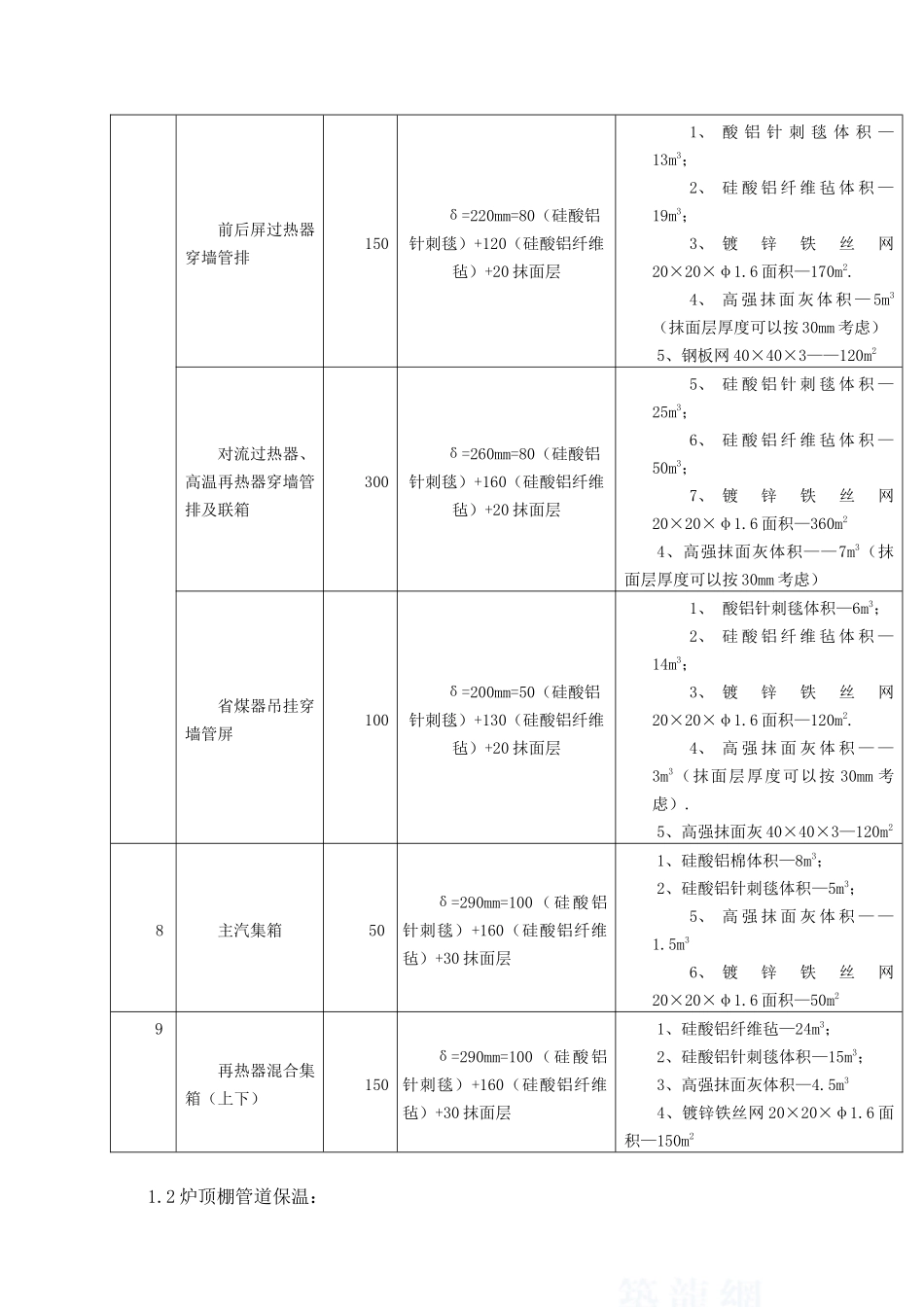

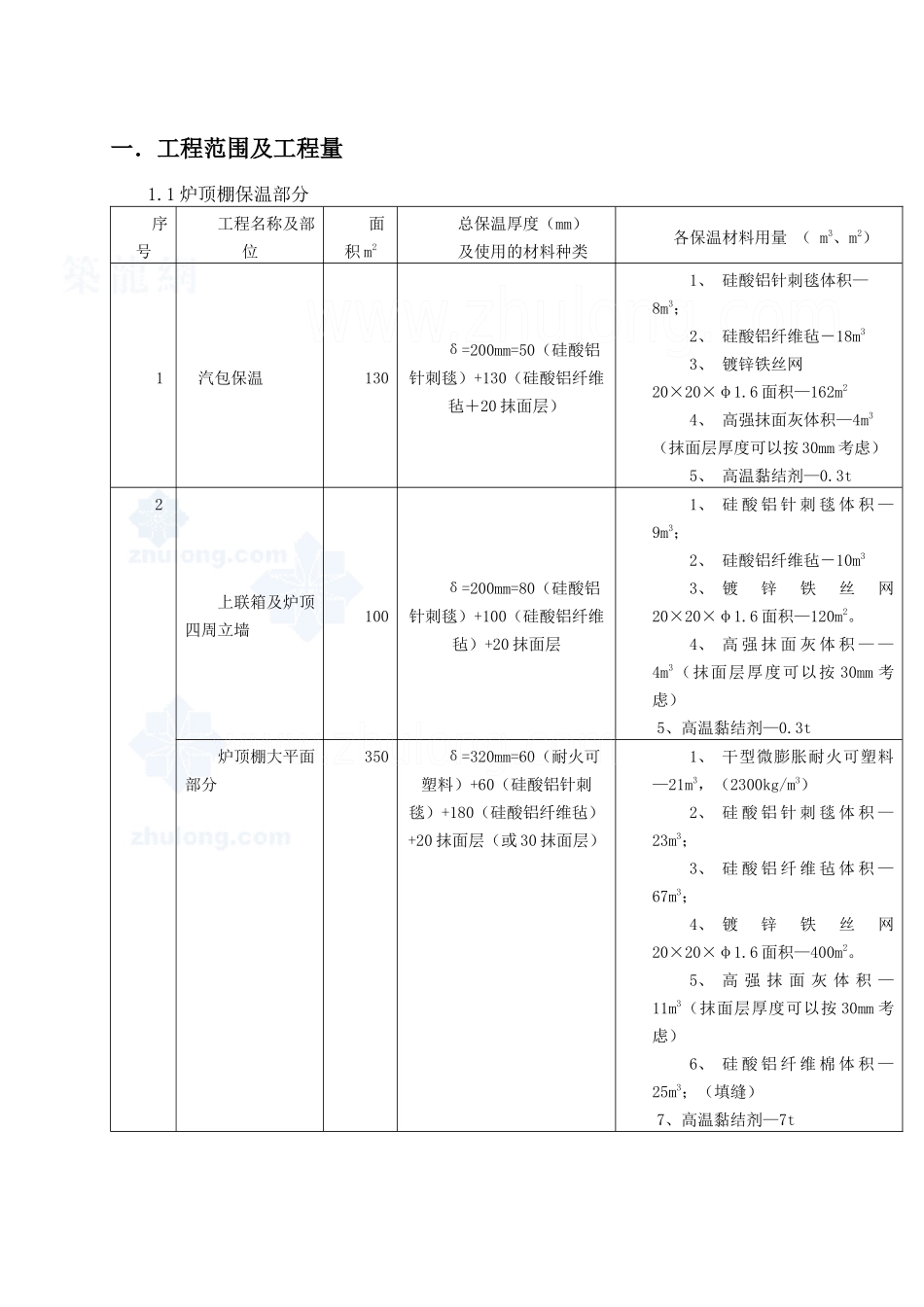

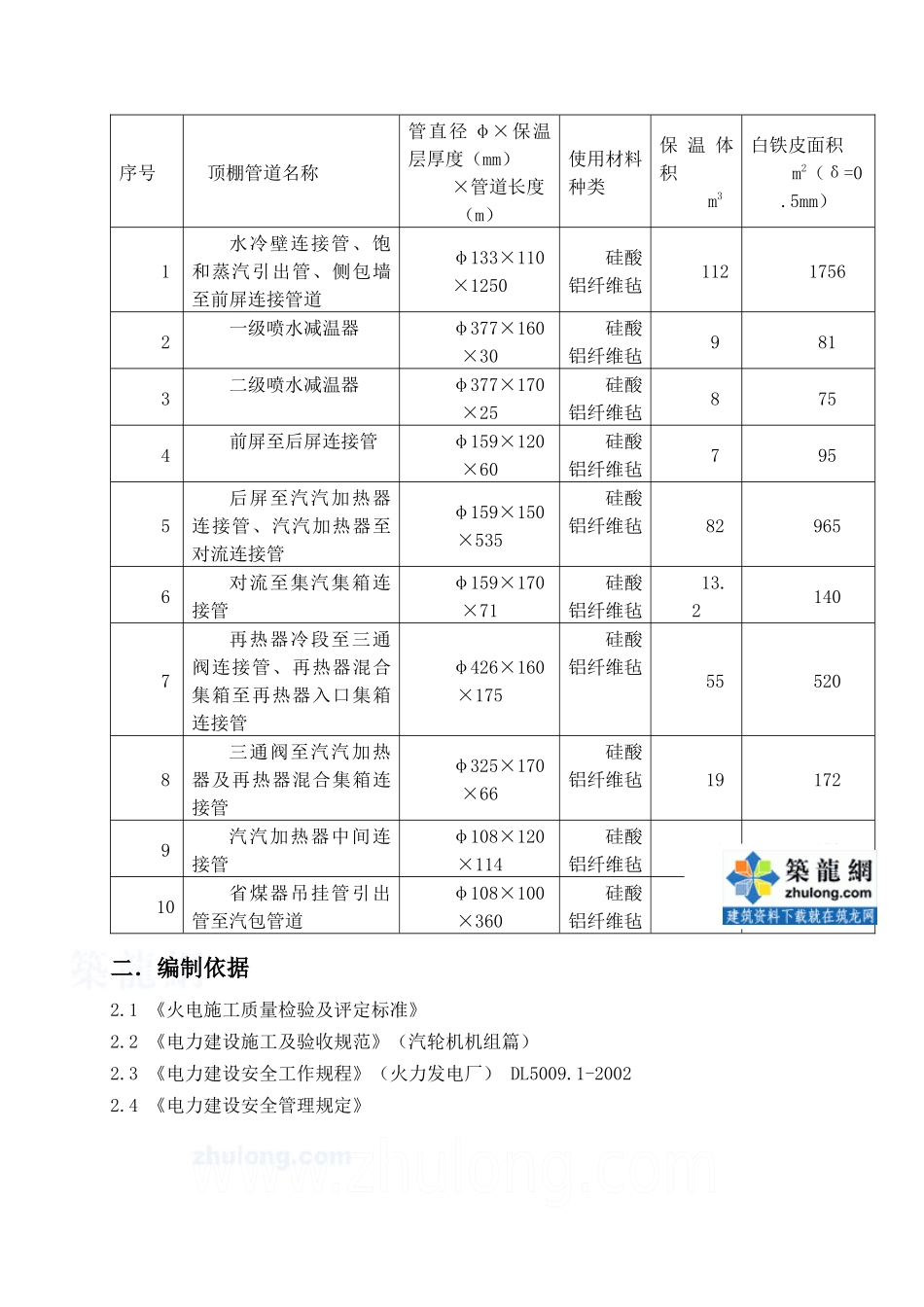

一.工程范围及工程量1.1炉顶棚保温部分序号工程名称及部位面积m2总保温厚度(mm)及使用的材料种类各保温材料用量(m3、m2)1汽包保温130δ=200mm=50(硅酸铝针刺毯)+130(硅酸铝纤维毡+20抹面层)1、硅酸铝针刺毯体积—8m3;2、硅酸铝纤维毡-18m33、镀锌铁丝网20×20×φ1.6面积—162m24、高强抹面灰体积—4m3(抹面层厚度可以按30mm考虑)5、高温黏结剂—0.3t2上联箱及炉顶四周立墙100δ=200mm=80(硅酸铝针刺毯)+100(硅酸铝纤维毡)+20抹面层1、硅酸铝针刺毯体积—9m3;2、硅酸铝纤维毡-10m33、镀锌铁丝网20×20×φ1.6面积—120m2。4、高强抹面灰体积——4m3(抹面层厚度可以按30mm考虑)5、高温黏结剂—0.3t炉顶棚大平面部分350δ=320mm=60(耐火可塑料)+60(硅酸铝针刺毯)+180(硅酸铝纤维毡)+20抹面层(或30抹面层)1、干型微膨胀耐火可塑料—21m3,(2300kg/m3)2、硅酸铝针刺毯体积—23m3;3、硅酸铝纤维毡体积—67m3;4、镀锌铁丝网20×20×φ1.6面积—400m2。5、高强抹面灰体积—11m3(抹面层厚度可以按30mm考虑)6、硅酸铝纤维棉体积—25m3;(填缝)7、高温黏结剂—7t前后屏过热器穿墙管排150δ=220mm=80(硅酸铝针刺毯)+120(硅酸铝纤维毡)+20抹面层1、酸铝针刺毯体积—13m3;2、硅酸铝纤维毡体积—19m3;3、镀锌铁丝网20×20×φ1.6面积—170m2.4、高强抹面灰体积—5m3(抹面层厚度可以按30mm考虑)5、钢板网40×40×3——120m2对流过热器、高温再热器穿墙管排及联箱300δ=260mm=80(硅酸铝针刺毯)+160(硅酸铝纤维毡)+20抹面层5、硅酸铝针刺毯体积—25m3;6、硅酸铝纤维毡体积—50m3;7、镀锌铁丝网20×20×φ1.6面积—360m24、高强抹面灰体积——7m3(抹面层厚度可以按30mm考虑)省煤器吊挂穿墙管屏100δ=200mm=50(硅酸铝针刺毯)+130(硅酸铝纤维毡)+20抹面层1、酸铝针刺毯体积—6m3;2、硅酸铝纤维毡体积—14m3;3、镀锌铁丝网20×20×φ1.6面积—120m2.4、高强抹面灰体积——3m3(抹面层厚度可以按30mm考虑).5、高强抹面灰40×40×3—120m28主汽集箱50δ=290mm=100(硅酸铝针刺毯)+160(硅酸铝纤维毡)+30抹面层1、硅酸铝棉体积—8m3;2、硅酸铝针刺毯体积—5m3;5、高强抹面灰体积——1.5m36、镀锌铁丝网20×20×φ1.6面积—50m29再热器混合集箱(上下)150δ=290mm=100(硅酸铝针刺毯)+160(硅酸铝纤维毡)+30抹面层1、硅酸铝纤维毡—24m3;2、硅酸铝针刺毯体积—15m3;3、高强抹面灰体积—4.5m34、镀锌铁丝网20×20×φ1.6面积—150m21.2炉顶棚管道保温:序号顶棚管道名称管直径φ×保温层厚度(mm)×管道长度(m)使用材料种类保温体积m3白铁皮面积m2(δ=0.5mm)1水冷壁连接管、饱和蒸汽引出管、侧包墙至前屏连接管道φ133×110×1250硅酸铝纤维毡11217562一级喷水减温器φ377×160×30硅酸铝纤维毡9813二级喷水减温器φ377×170×25硅酸铝纤维毡8754前屏至后屏连接管φ159×120×60硅酸铝纤维毡7955后屏至汽汽加热器连接管、汽汽加热器至对流连接管φ159×150×535硅酸铝纤维毡829656对流至集汽集箱连接管φ159×170×71硅酸铝纤维毡13.21407再热器冷段至三通阀连接管、再热器混合集箱至再热器入口集箱连接管φ426×160×175硅酸铝纤维毡555208三通阀至汽汽加热器及再热器混合集箱连接管φ325×170×66硅酸铝纤维毡191729汽汽加热器中间连接管φ108×120×114硅酸铝纤维毡1115810省煤器吊挂管引出管至汽包管道φ108×100×360硅酸铝纤维毡24430二.编制依据2.1《火电施工质量检验及评定标准》2.2《电力建设施工及验收规范》(汽轮机机组篇)2.3《电力建设安全工作规程》(火力发电厂)DL5009.1-20022.4《电力建设安全管理规定》施工负责人:王磊安全员:杨金成技术员:尚秋岭质检员:聂颜海保温队长:王洪太护板队长:贾国海三.施工组织机构及施工准备3.1施工组织机构3.2施工准备3.2.1炉内垂直运输设备:垂直运输在施工电梯井架内设置吊装笼,用3T卷扬机吊装吊装笼从井架各层平台处上料。水平运输用一辆机动三轮车和一个人力手推车配合运输。3.2.2存料场地及护板加工场地:#1锅炉扩建端组合场作为保温材料临时存放场地和外护板加工场,...
