第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页施工组织设计(方案)审批表LJA3—1—1工程名称工程地点建设单位建筑面积(M2)结构类型工程造价(万元)设计单位监理单位层数、高度建筑物跨度(M)开、竣工日期编制人项目负责人项目安全负责人参加会审人员签字单位职务职称签名审批结论技术负责人签字盖章年月日第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页建设单位审批签字盖章年月日落地式脚手架施工方案为进一步贯彻《建筑施工安全检查标准》(JGJ59-99),实现安全管理规范化、科学化,确保规范施工安全生产,根据该工程建筑结构和施工特点、特编制该施工方案
1工程概况1
1本工程位于建筑面积平方米,长米,宽米,高度米
2基础处理,采用夯实、找平
2搭设方案2

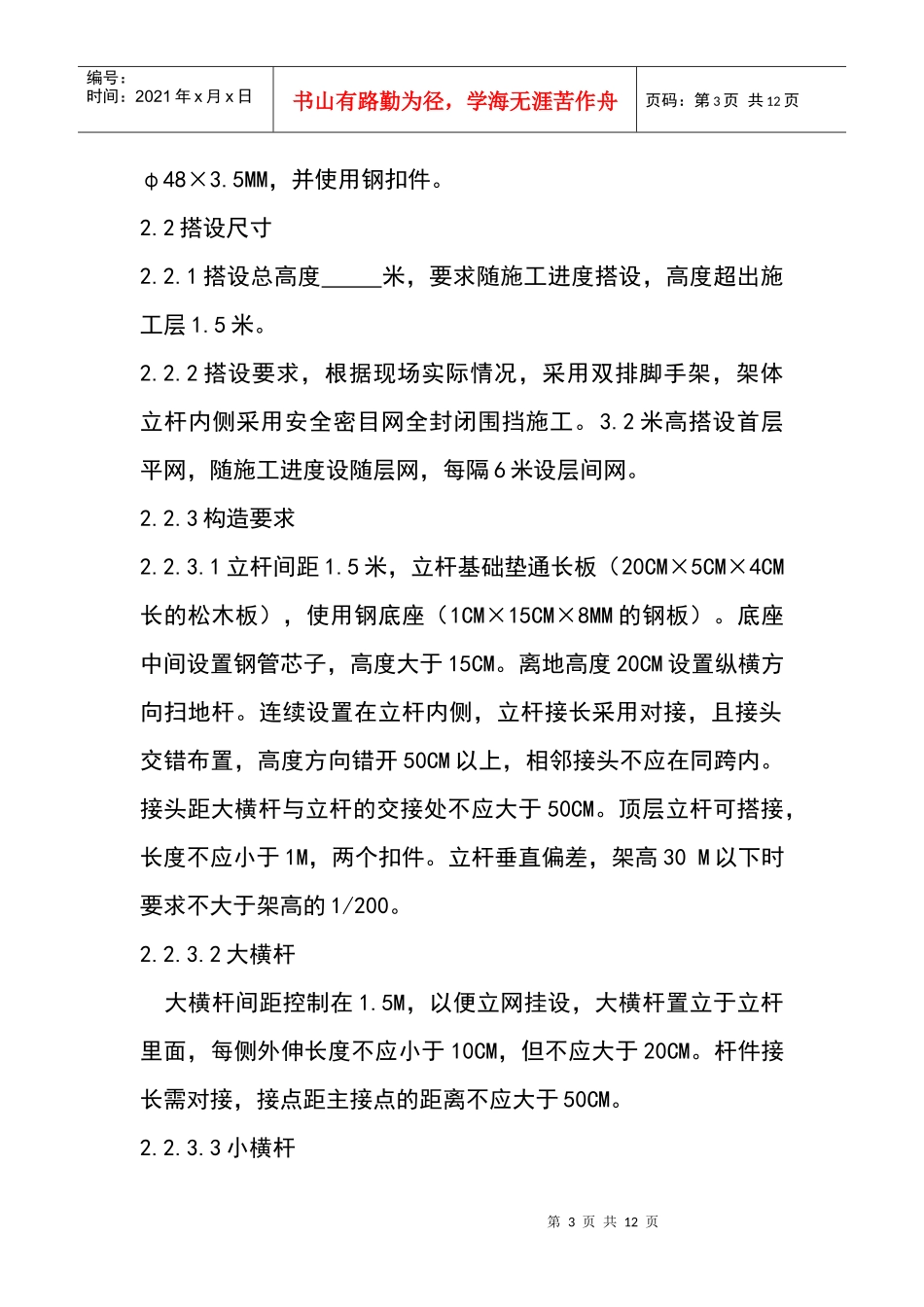

1材料及规格选择根据JGJ59-99标准要求,采用钢管搭设,钢管尺寸采用第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页φ48×3
5MM,并使用钢扣件
2搭设尺寸2
1搭设总高度米,要求随施工进度搭设,高度超出施工层1
2搭设要求,根据现场实际情况,采用双排脚手架,架体立杆内侧采用安全密目网全封闭围挡施工
2米高搭设首层平网,随施工进度设随层网,每隔6米设层间网
3构造要求2
1立杆间距1
5米,立杆基础垫通长板(20CM×5CM×4CM长的松木板),使用钢底座(1CM×15CM×8MM的钢板)
底座中间设置钢管芯子,高度大于15CM
离地高度20CM设置纵横方向扫地杆
连续设置在立杆内侧,立杆接长采用对接,且接头交错布置,高度方向错开50CM以上,相邻接头不应在同跨内
接头距大横杆与立杆的交接处不应大于50CM
