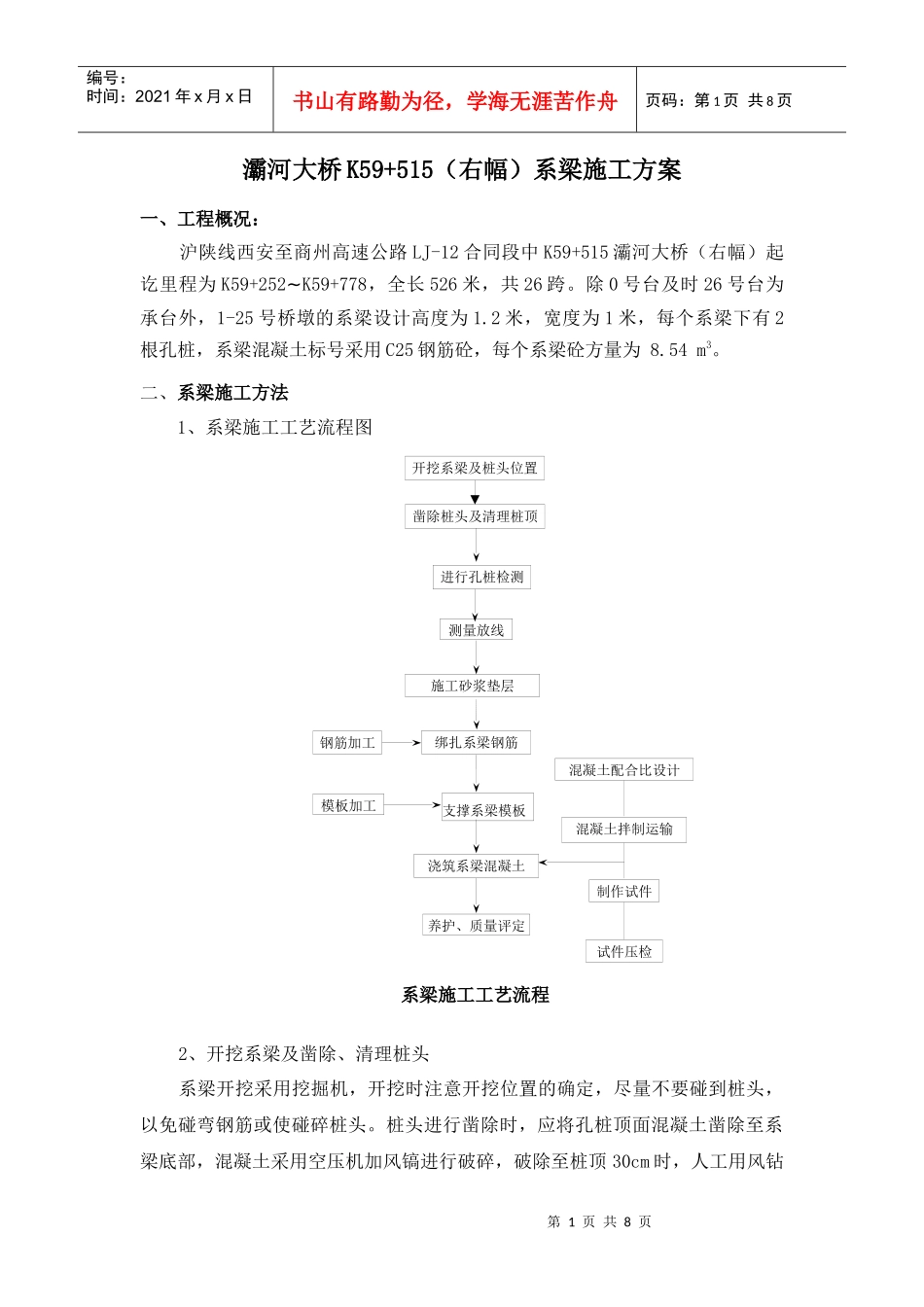

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页灞河大桥K59+515(右幅)系梁施工方案一、工程概况:沪陕线西安至商州高速公路LJ-12合同段中K59+515灞河大桥(右幅)起讫里程为K59+252~K59+778,全长526米,共26跨
除0号台及时26号台为承台外,1-25号桥墩的系梁设计高度为1
2米,宽度为1米,每个系梁下有2根孔桩,系梁混凝土标号采用C25钢筋砼,每个系梁砼方量为8

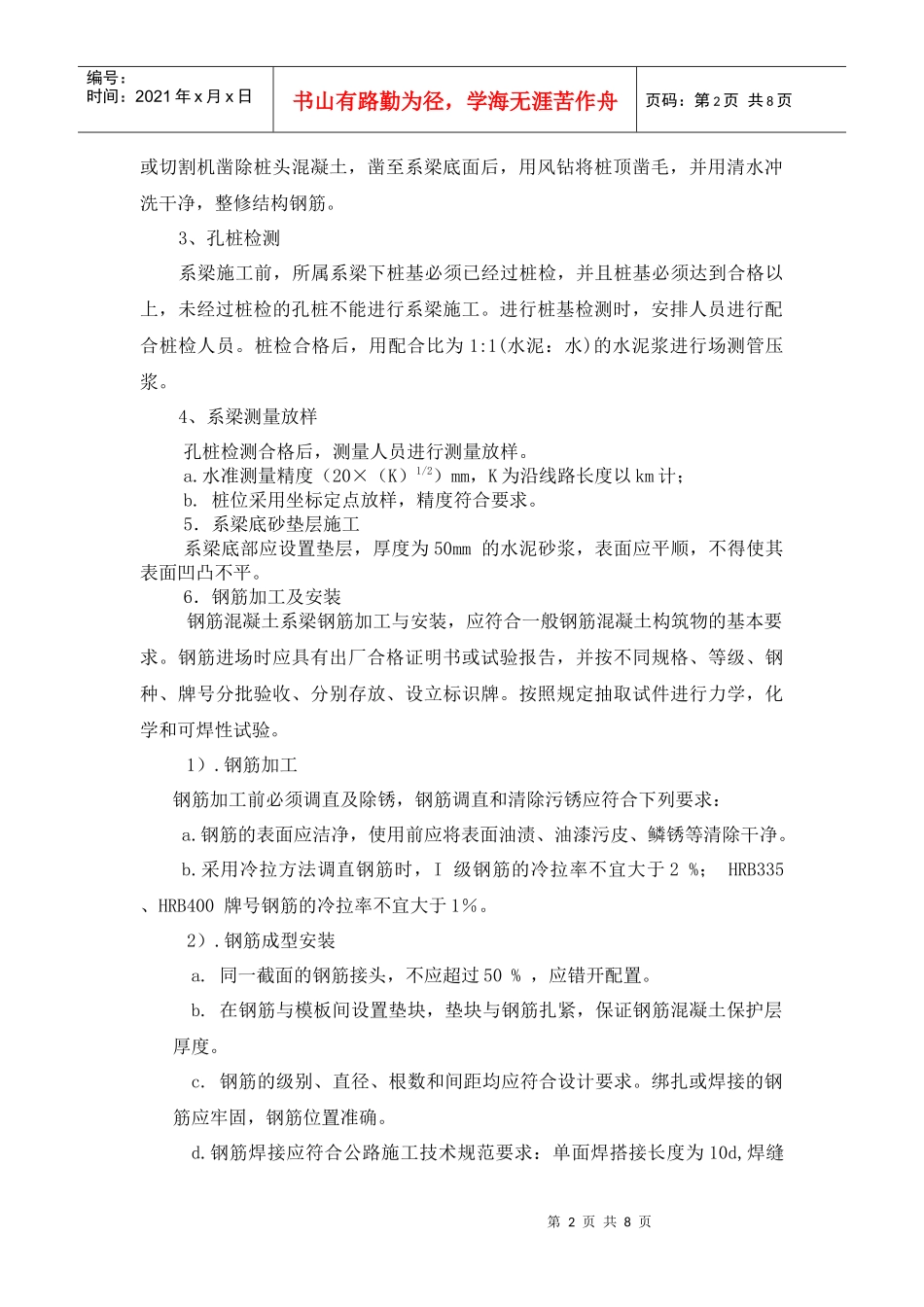

二、系梁施工方法1、系梁施工工艺流程图系梁施工工艺流程2、开挖系梁及凿除、清理桩头系梁开挖采用挖掘机,开挖时注意开挖位置的确定,尽量不要碰到桩头,以免碰弯钢筋或使碰碎桩头
桩头进行凿除时,应将孔桩顶面混凝土凿除至系梁底部,混凝土采用空压机加风镐进行破碎,破除至桩顶30cm时,人工用风钻凿除桩头及清理桩顶进行孔桩检测测量放线施工砂浆垫层绑扎系梁钢筋钢筋加工模板加工支撑系梁模板混凝土配合比设计混凝土拌制运输浇筑系梁混凝土制作试件试件压检养护、质量评定开挖系梁及桩头位置第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页或切割机凿除桩头混凝土,凿至系梁底面后,用风钻将桩顶凿毛,并用清水冲洗干净,整修结构钢筋
3、孔桩检测系梁施工前,所属系梁下桩基必须已经过桩检,并且桩基必须达到合格以上,未经过桩检的孔桩不能进行系梁施工
进行桩基检测时,安排人员进行配合桩检人员
桩检合格后,用配合比为1:1(水泥:水)的水泥浆进行场测管压浆
4、系梁测量放样孔桩检测合格后,测量人员进行测量放样
水准测量精度(20×(K)1/2)mm,K为沿线路长度以km计;b
桩位采用坐标定点放样,精度符合要求
5.系梁底砂垫层施工系梁底部应设置垫层,厚度为50mm的水泥砂浆,表面应平顺,不得使其表面凹凸不平
