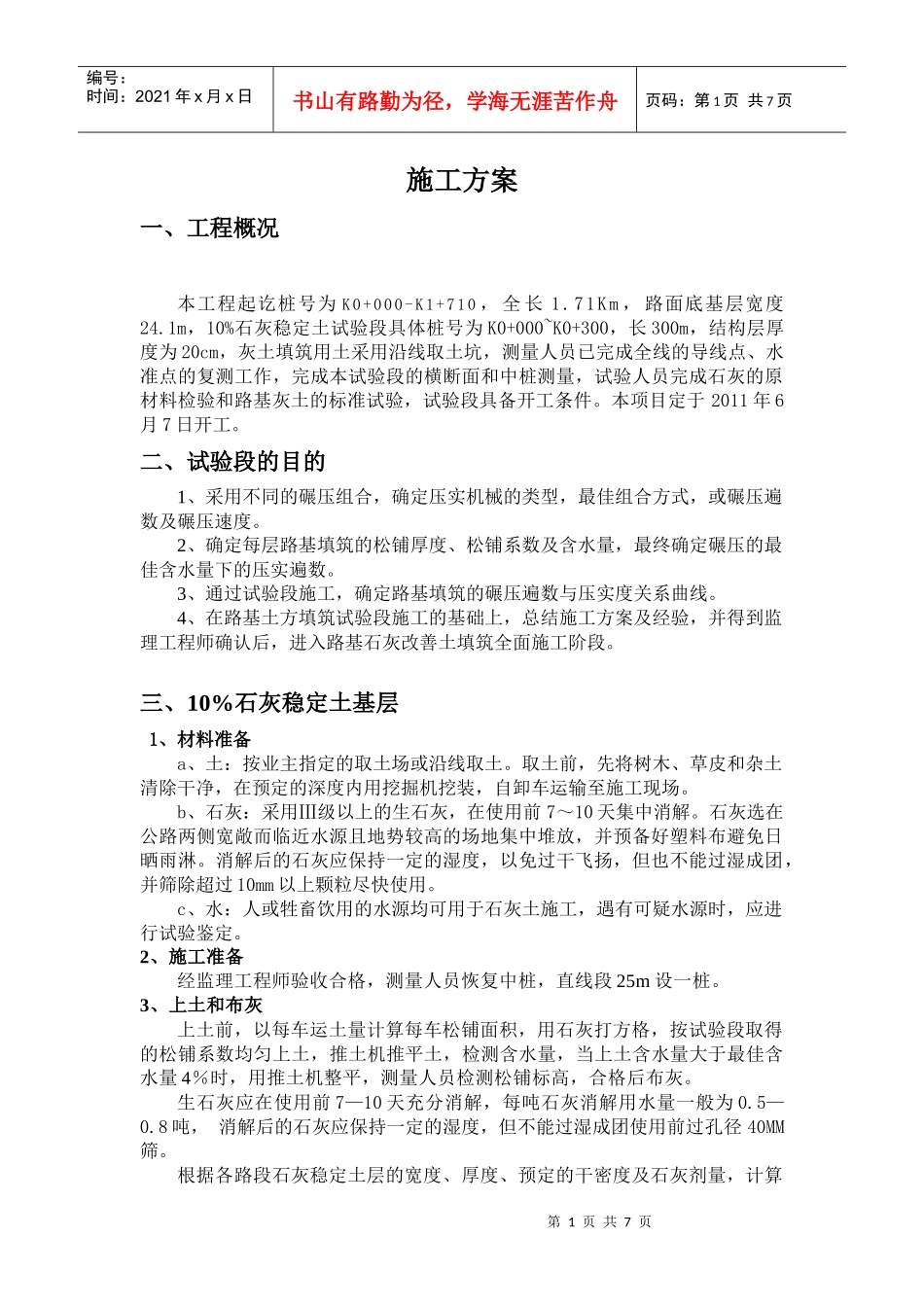

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页施工方案一、工程概况本工程起讫桩号为K0+000-K1+710,全长1
71Km,路面底基层宽度24
1m,10%石灰稳定土试验段具体桩号为K0+000~K0+300,长300m,结构层厚度为20cm,灰土填筑用土采用沿线取土坑,测量人员已完成全线的导线点、水准点的复测工作,完成本试验段的横断面和中桩测量,试验人员完成石灰的原材料检验和路基灰土的标准试验,试验段具备开工条件
本项目定于2011年6月7日开工
二、试验段的目的1、采用不同的碾压组合,确定压实机械的类型,最佳组合方式,或碾压遍数及碾压速度
2、确定每层路基填筑的松铺厚度、松铺系数及含水量,最终确定碾压的最佳含水量下的压实遍数
3、通过试验段施工,确定路基填筑的碾压遍数与压实度关系曲线
4、在路基土方填筑试验段施工的基础上,总结施工方案及经验,并得到监理工程师确认后,进入路基石灰改善土填筑全面施工阶段
三、10%石灰稳定土基层1、材料准备a、土:按业主指定的取土场或沿线取土
取土前,先将树木、草皮和杂土清除干净,在预定的深度内用挖掘机挖装,自卸车运输至施工现场
b、石灰:采用Ⅲ级以上的生石灰,在使用前7~10天集中消解
石灰选在公路两侧宽敞而临近水源且地势较高的场地集中堆放,并预备好塑料布避免日晒雨淋
消解后的石灰应保持一定的湿度,以免过干飞扬,但也不能过湿成团,并筛除超过10mm以上颗粒尽快使用
c、水:人或牲畜饮用的水源均可用于石灰土施工,遇有可疑水源时,应进行试验鉴定
2、施工准备经监理工程师验收合格,测量人员恢复中桩,直线段25m设一桩

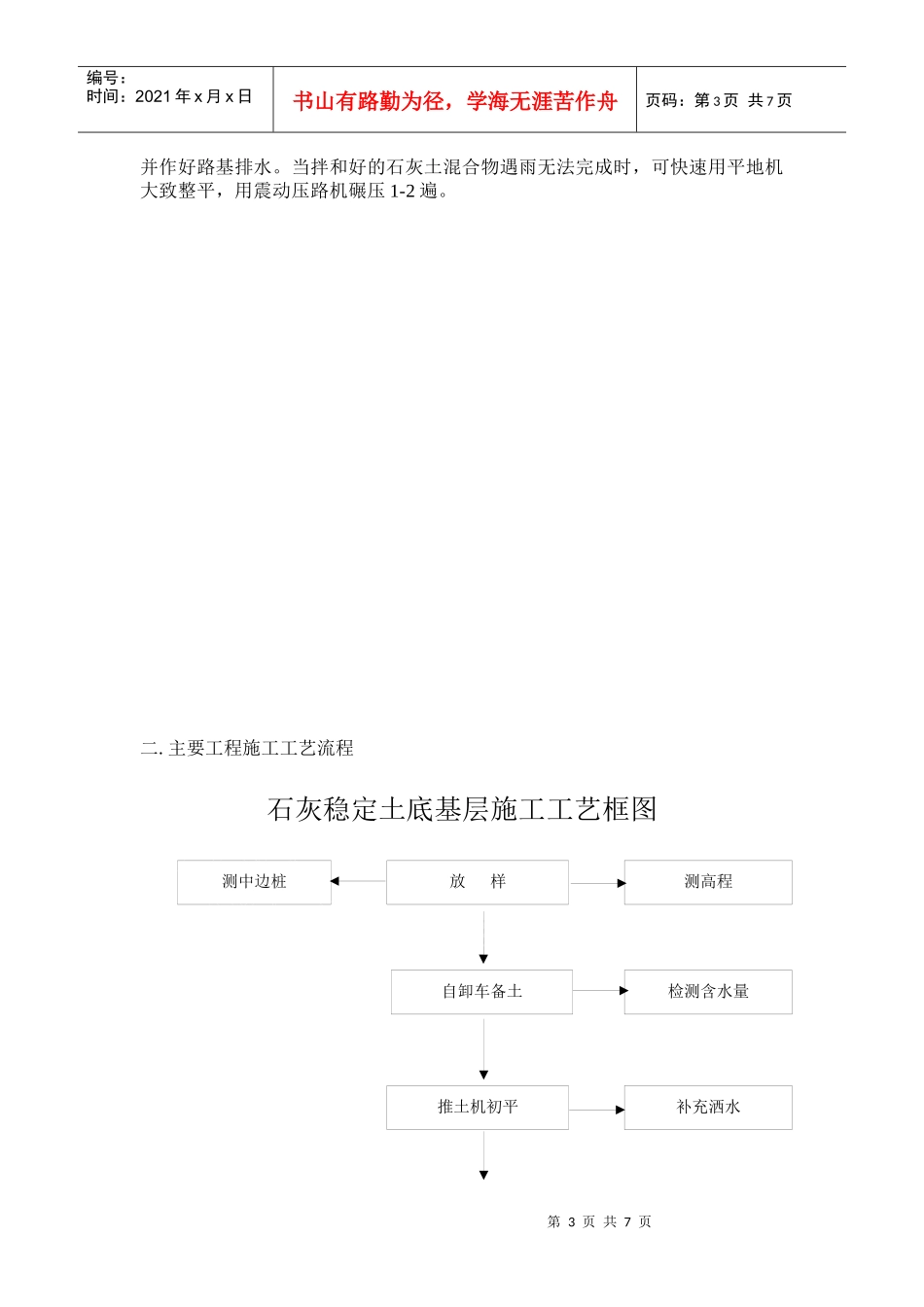

3、上土和布灰上土前,以每车运土量计算每车松铺面积,用石灰打方格,按试验段取得的松铺系数均匀上土,推土机推平土,检测含水量,当上土含水量大于最佳含水量4%时,用推土机整平,测量人员检
