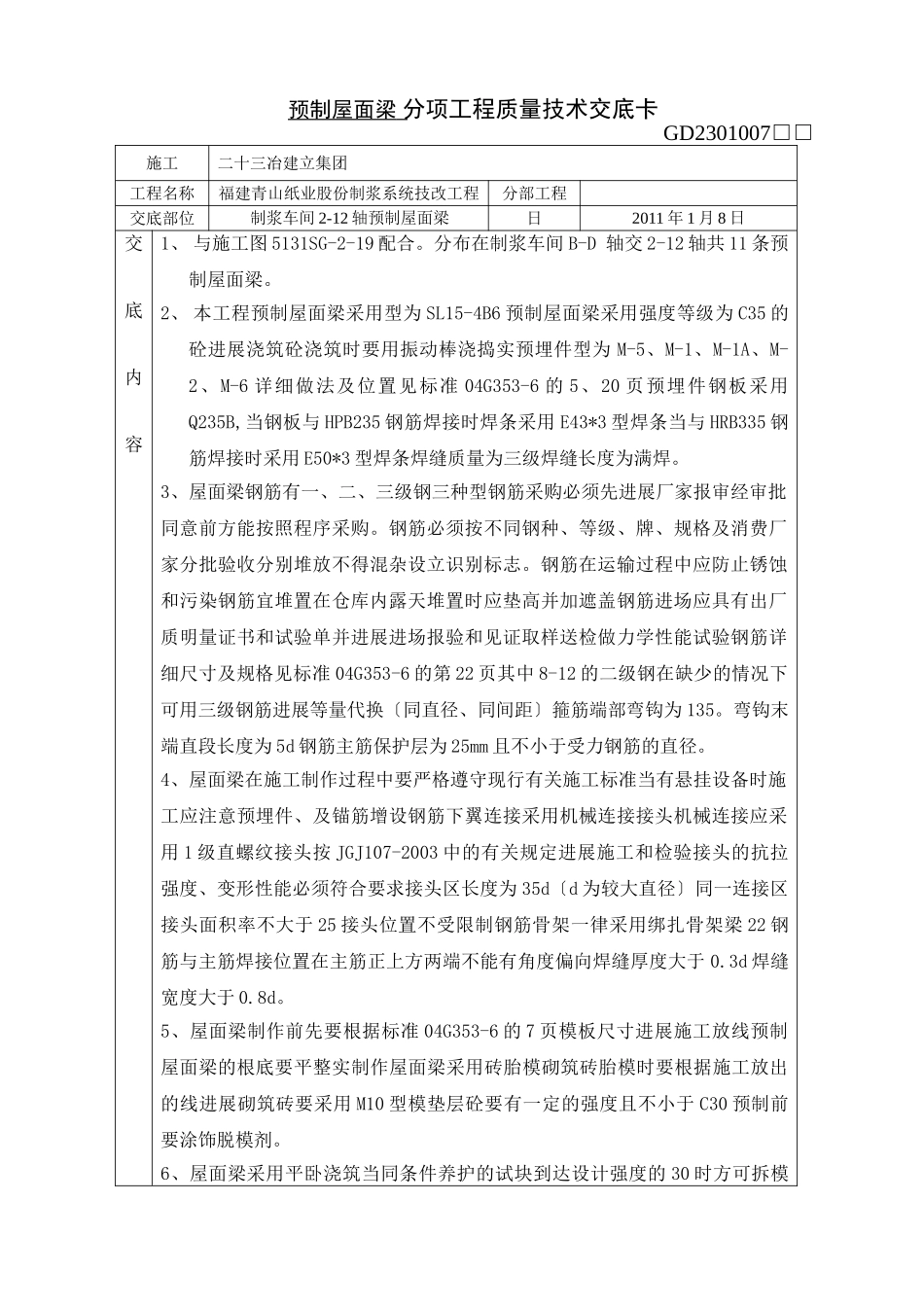

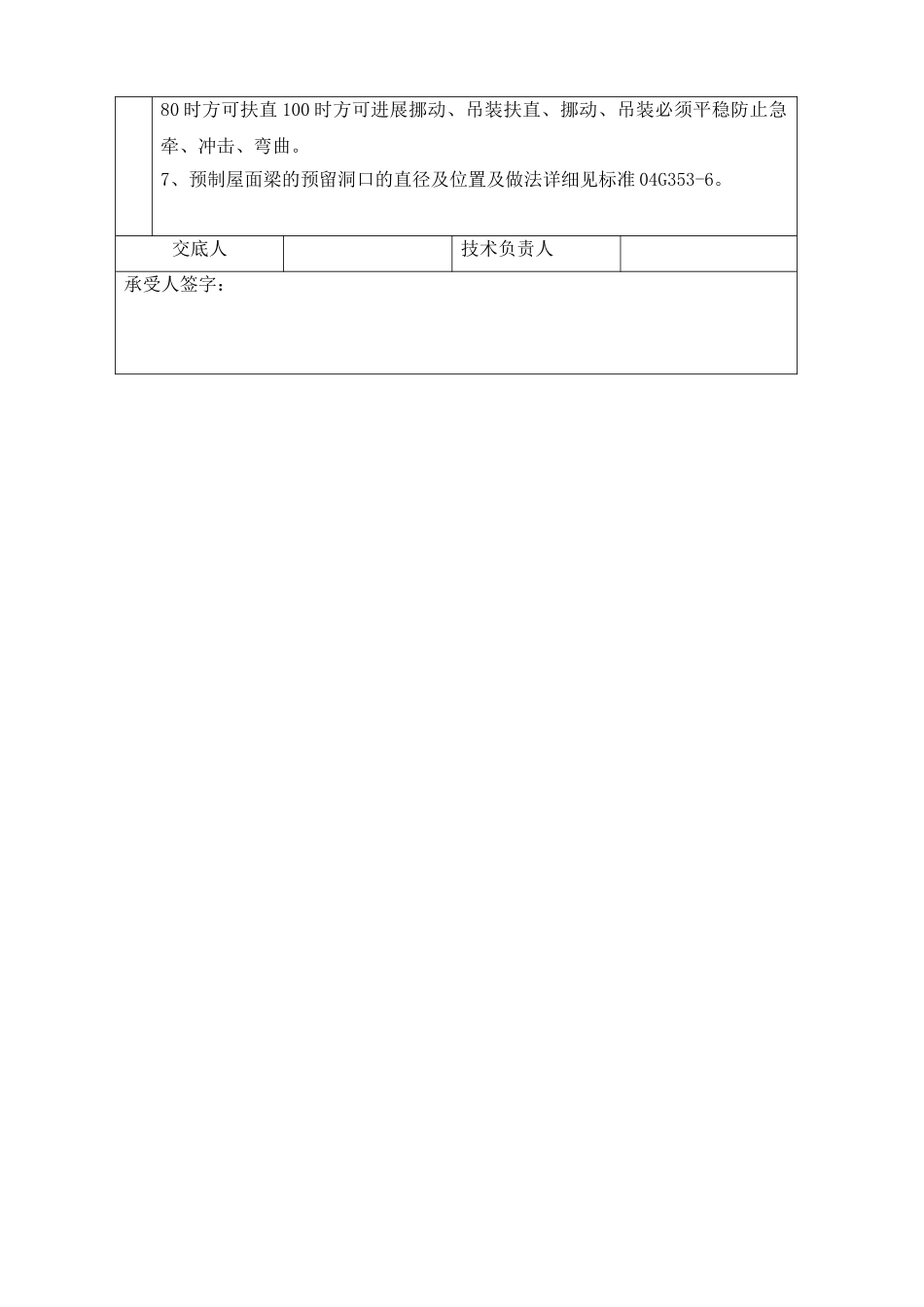

预制屋面梁分项工程质量技术交底卡GD2301007□□施工二十三冶建立集团工程名称福建青山纸业股份制浆系统技改工程分部工程交底部位制浆车间2-12轴预制屋面梁日2011年1月8日交底内容1、与施工图5131SG-2-19配合
分布在制浆车间B-D轴交2-12轴共11条预制屋面梁
2、本工程预制屋面梁采用型为SL15-4B6预制屋面梁采用强度等级为C35的砼进展浇筑砼浇筑时要用振动棒浇捣实预埋件型为M-5、M-1、M-1A、M-2、M-6详细做法及位置见标准04G353-6的5、20页预埋件钢板采用Q235B,当钢板与HPB235钢筋焊接时焊条采用E43*3型焊条当与HRB335钢筋焊接时采用E50*3型焊条焊缝质量为三级焊缝长度为满焊
3、屋面梁钢筋有一、二、三级钢三种型钢筋采购必须先进展厂家报审经审批同意前方能按照程序采购
钢筋必须按不同钢种、等级、牌、规格及消费厂家分批验收分别堆放不得混杂设立识别标志
钢筋在运输过程中应防止锈蚀和污染钢筋宜堆置在仓库内露天堆置时应垫高并加遮盖钢筋进场应具有出厂质明量证书和试验单并进展进场报验和见证取样送检做力学性能试验钢筋详细尺寸及规格见标准04G353-6的第22页其中8-12的二级钢在缺少的情况下可用三级钢筋进展等量代换〔同直径、同间距〕箍筋端部弯钩为135
弯钩末端直段长度为5d钢筋主筋保护层为25mm且不小于受力钢筋的直径
4、屋面梁在施工制作过程中要严格遵守现行有关施工标准当有悬挂设备时施工应注意预埋件、及锚筋增设钢筋下翼连接采用机械连接接头机械连接应采用1级直螺纹接头按JGJ107-2003中的有关规定进展施工和检验接头的抗拉强度、变形性能必须符合要求接头区长度为35d〔d为较大直径〕同一连接区接头面积率不大于25接头位置不受限制钢筋骨架一律采用绑扎骨架梁22钢筋与主筋焊接位置在主筋正上方两端不能有角度偏向焊缝厚度大于0
