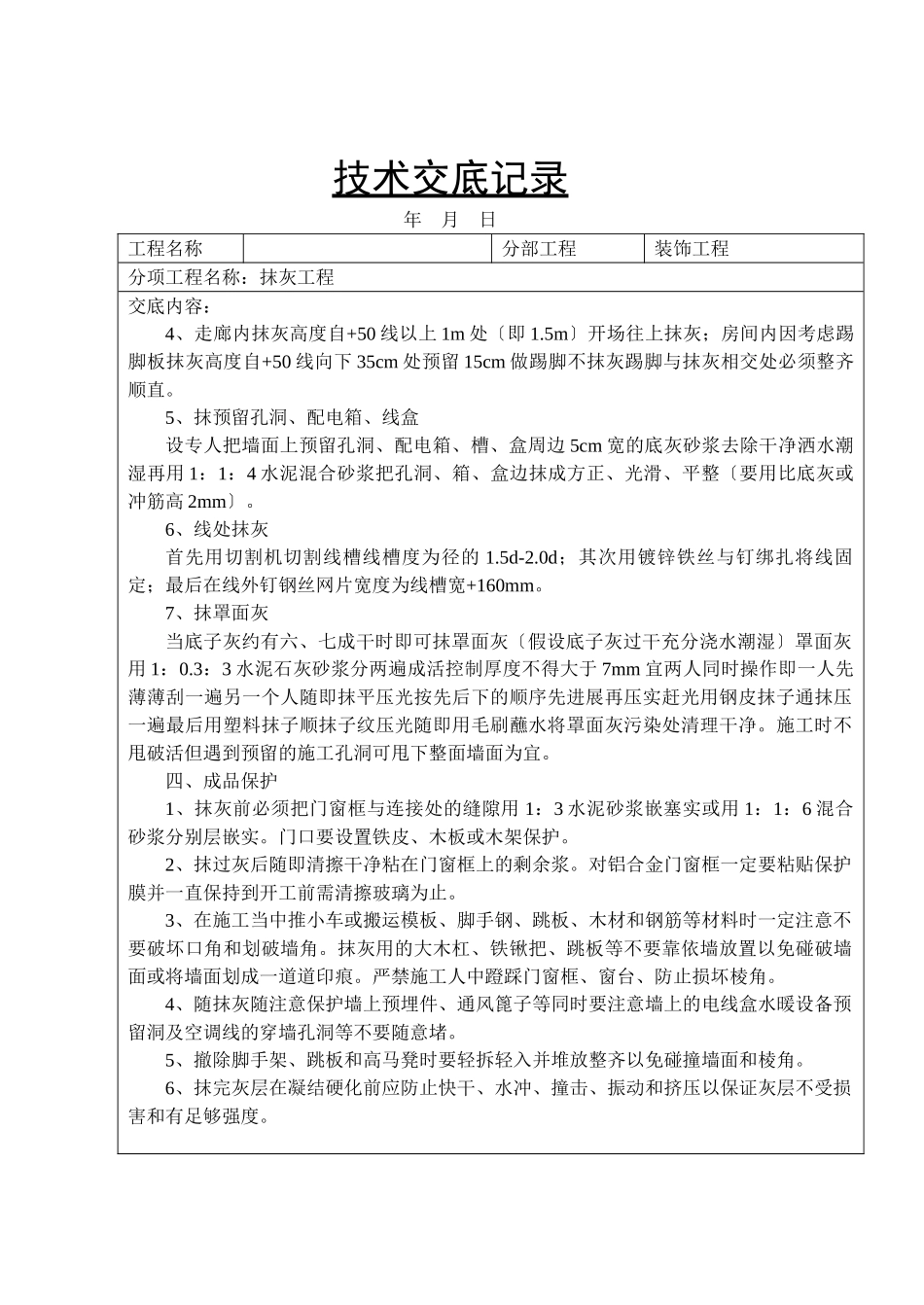

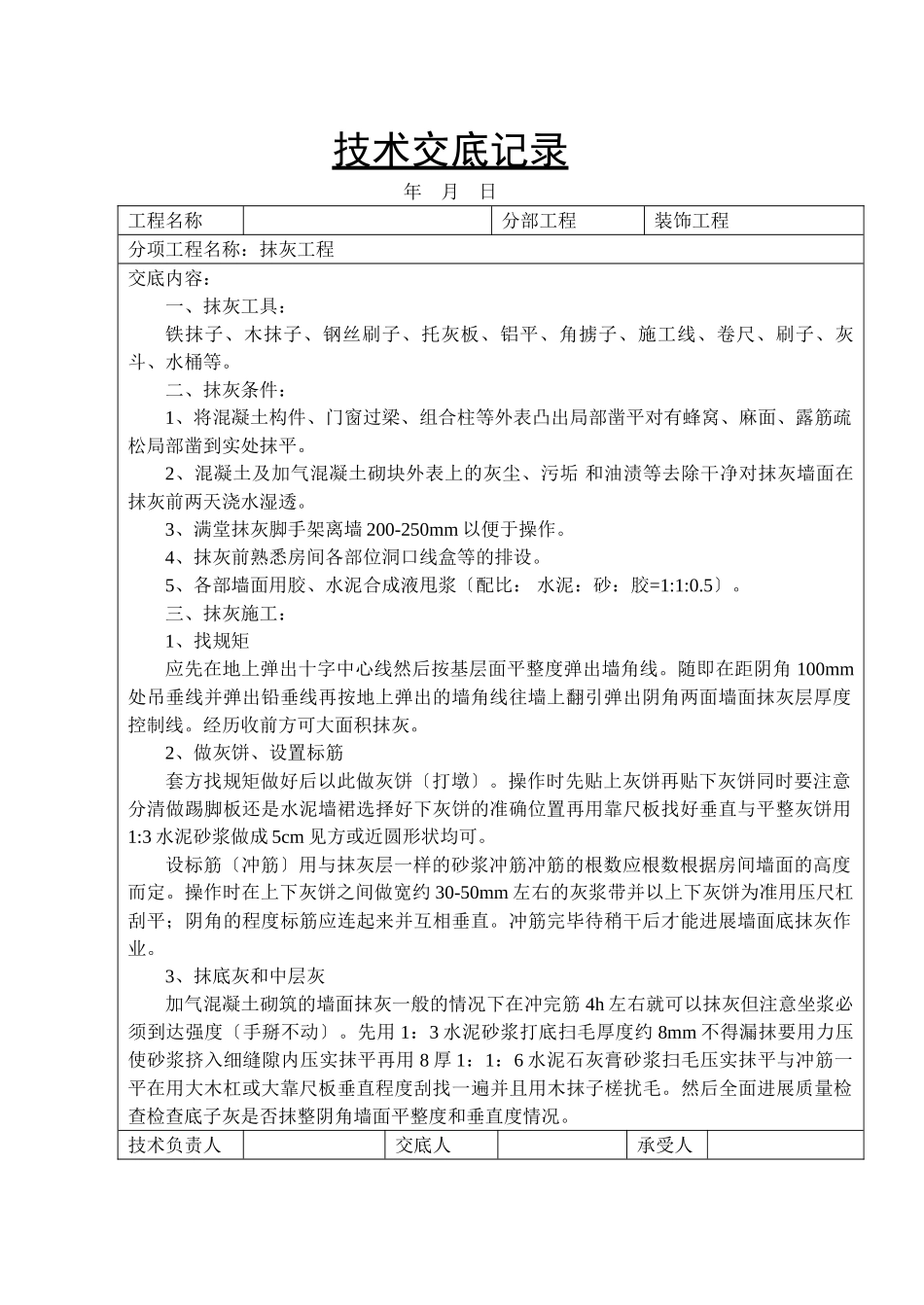

技术交底记录年月日工程名称分部工程装饰工程分项工程名称:抹灰工程交底内容:一、抹灰工具:铁抹子、木抹子、钢丝刷子、托灰板、铝平、角掳子、施工线、卷尺、刷子、灰斗、水桶等
二、抹灰条件:1、将混凝土构件、门窗过梁、组合柱等外表凸出局部凿平对有蜂窝、麻面、露筋疏松局部凿到实处抹平
2、混凝土及加气混凝土砌块外表上的灰尘、污垢和油渍等去除干净对抹灰墙面在抹灰前两天浇水湿透
3、满堂抹灰脚手架离墙200-250mm以便于操作
4、抹灰前熟悉房间各部位洞口线盒等的排设
5、各部墙面用胶、水泥合成液甩浆〔配比:水泥:砂:胶=1:1:0
三、抹灰施工:1、找规矩应先在地上弹出十字中心线然后按基层面平整度弹出墙角线
随即在距阴角100mm处吊垂线并弹出铅垂线再按地上弹出的墙角线往墙上翻引弹出阴角两面墙面抹灰层厚度控制线
经历收前方可大面积抹灰
2、做灰饼、设置标筋套方找规矩做好后以此做灰饼〔打墩〕
操作时先贴上灰饼再贴下灰饼同时要注意分清做踢脚板还是水泥墙裙选择好下灰饼的准确位置再用靠尺板找好垂直与平整灰饼用1:3水泥砂浆做成5cm见方或近圆形状均可
设标筋〔冲筋〕用与抹灰层一样的砂浆冲筋冲筋的根数应根数根据房间墙面的高度而定
操作时在上下灰饼之间做宽约30-50mm左右的灰浆带并以上下灰饼为准用压尺杠刮平;阴角的程度标筋应连起来并互相垂直
冲筋完毕待稍干后才能进展墙面底抹灰作业
3、抹底灰和中层灰加气混凝土砌筑的墙面抹灰一般的情况下在冲完筋4h左右就可以抹灰但注意坐浆必须到达强度〔手掰不动〕
先用1:3水泥砂浆打底扫毛厚度约8mm不得漏抹要用力压使砂浆挤入细缝隙内压实抹平再用8厚1:1:6水泥石灰膏砂浆扫毛压实抹平与冲筋一平在用大木杠或大靠尺板垂直程度刮找一遍并且用木抹子槎扰毛
然后全面进展质量检查检查底子灰是否抹整阴角墙面平整度和垂直度情况

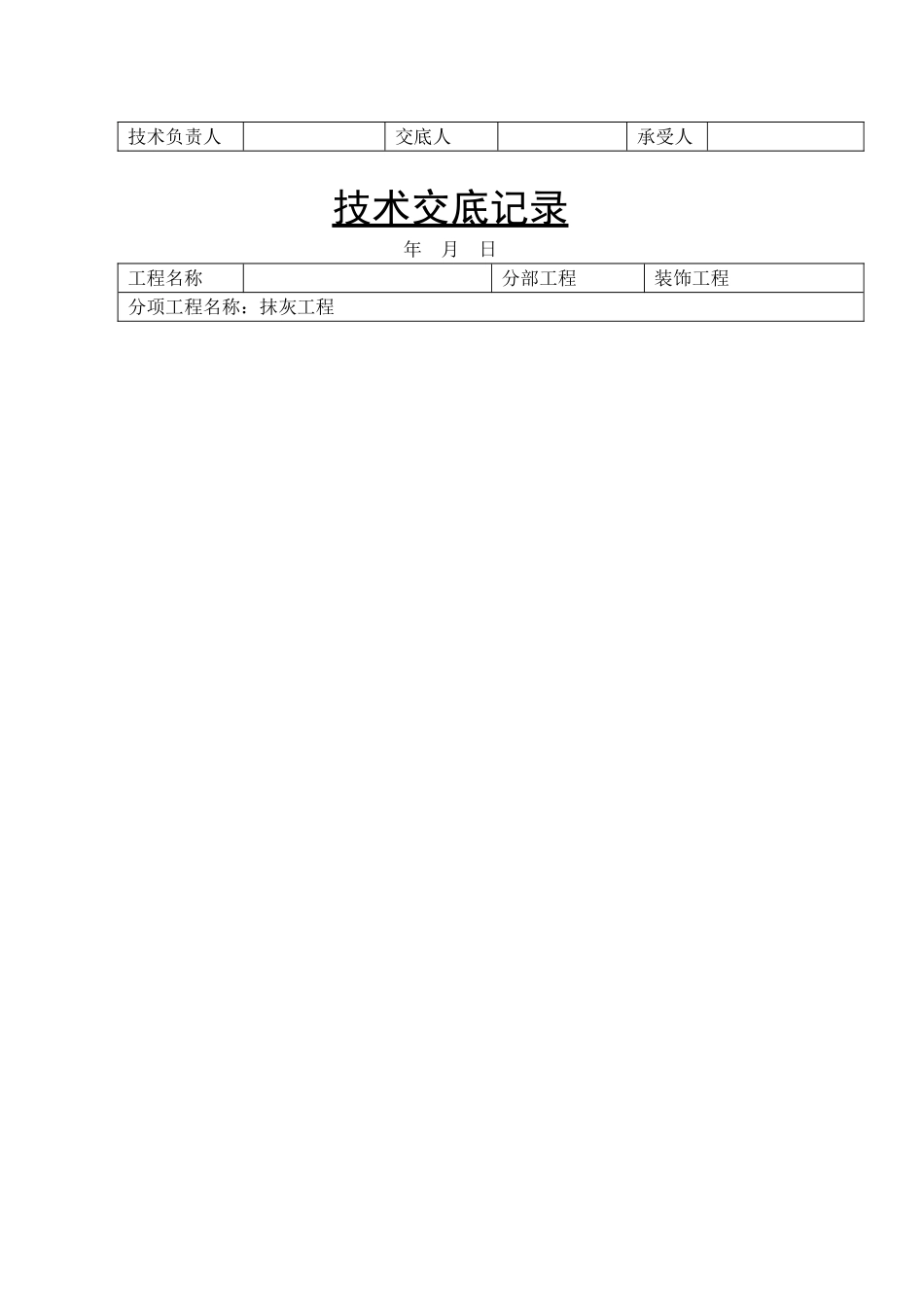

技术负责人交底人承受人技术交底记录年月
