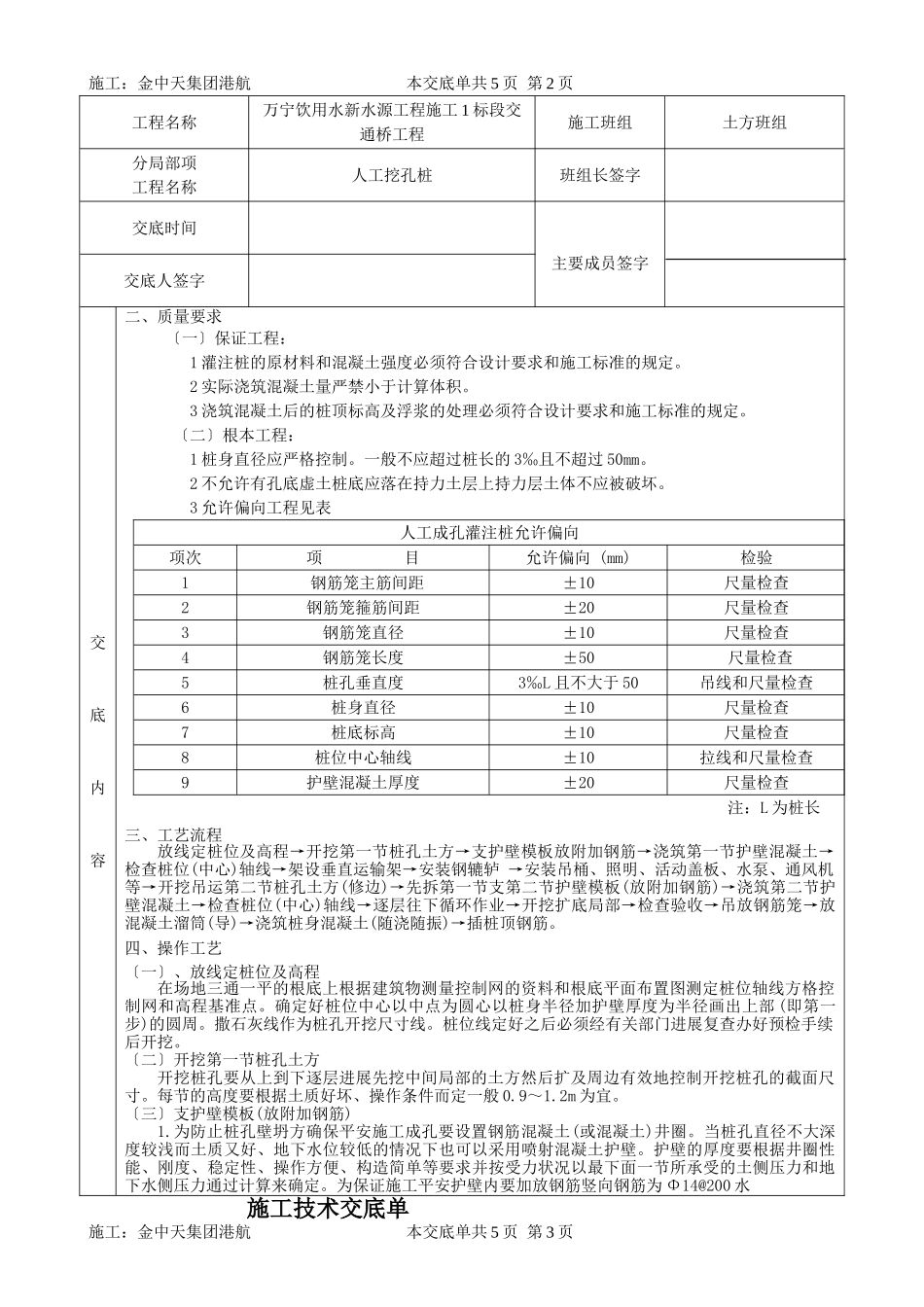

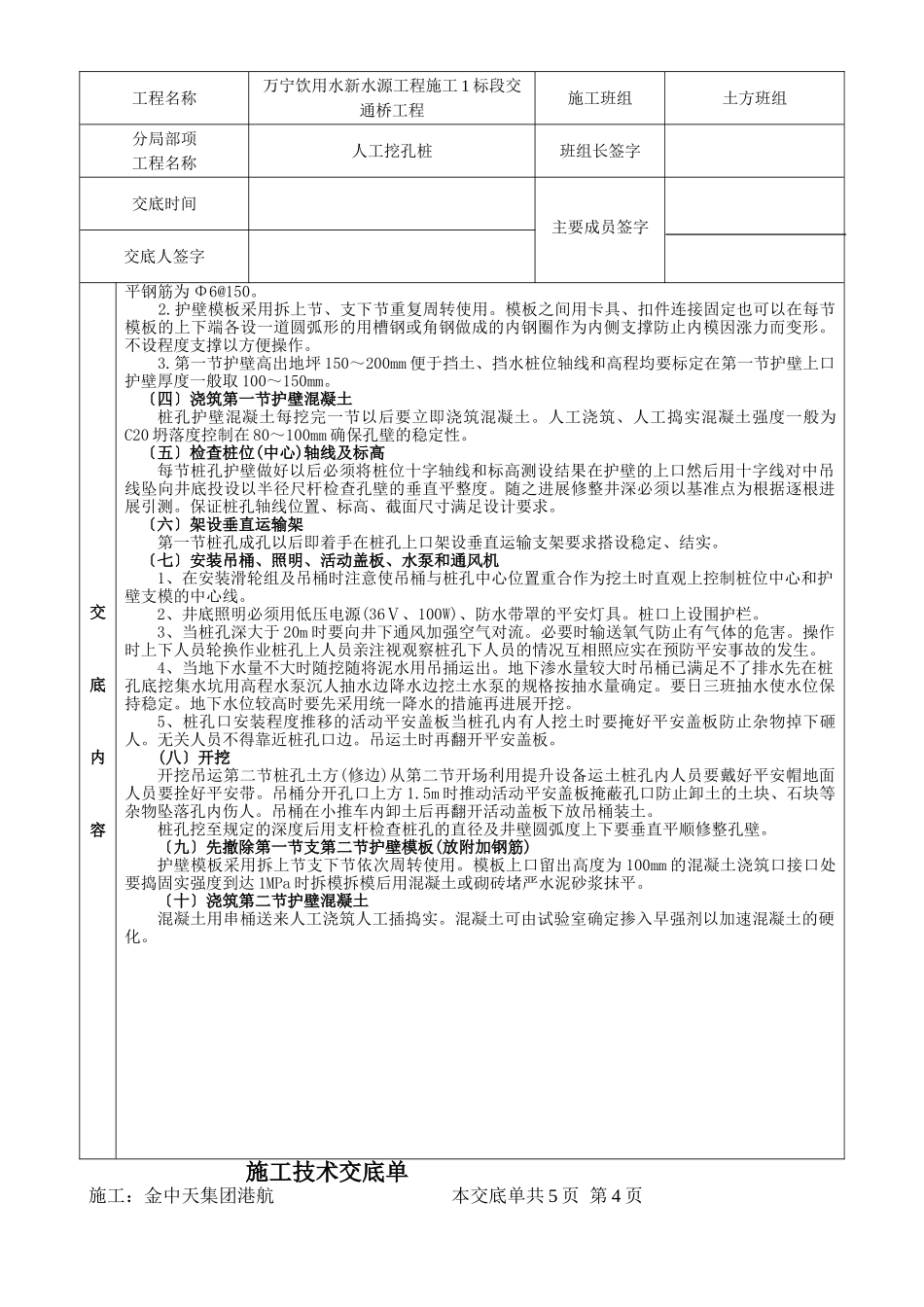

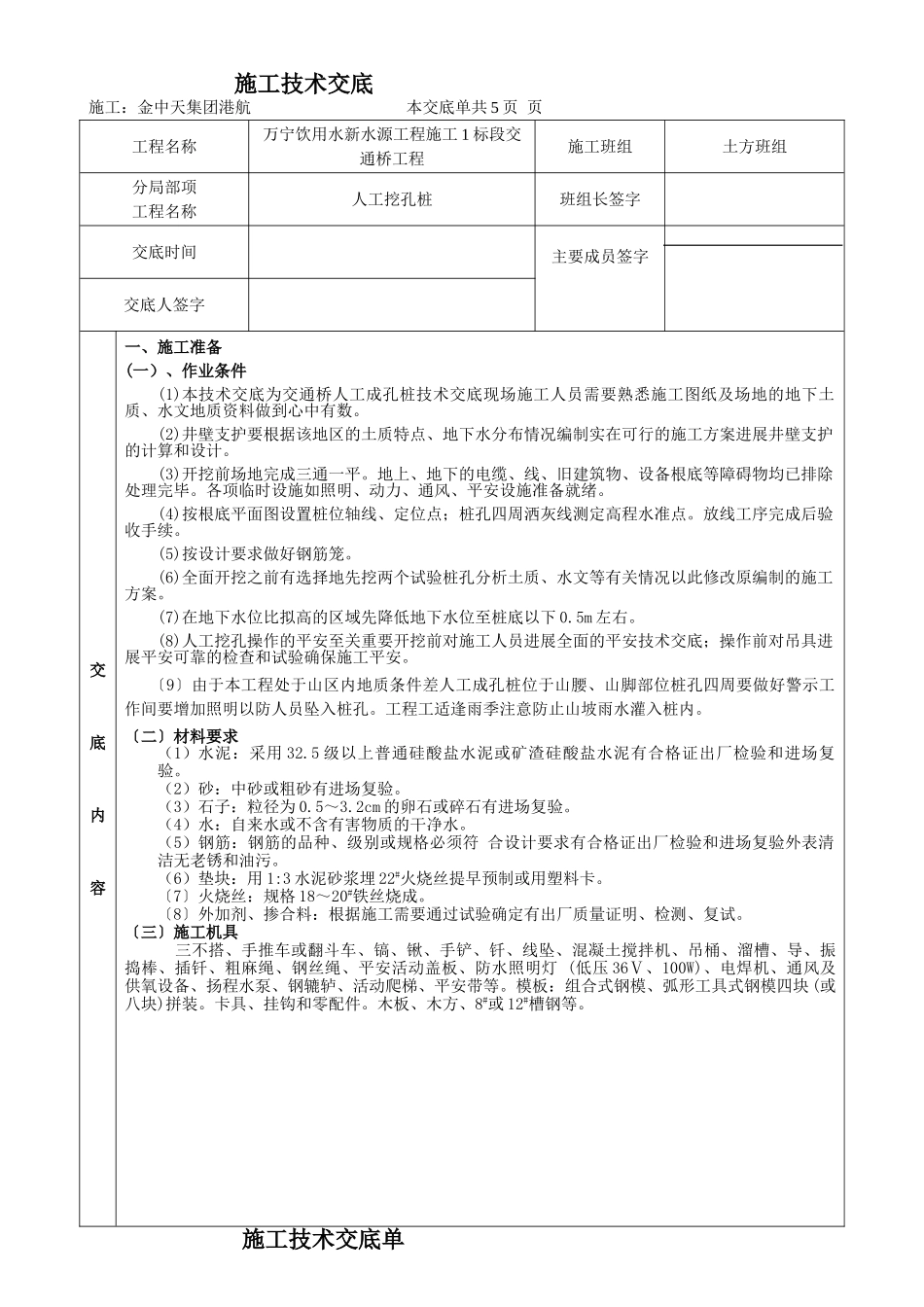

施工技术交底施工:金中天集团港航本交底单共5页页工程名称万宁饮用水新水源工程施工1标段交通桥工程施工班组土方班组分局部项工程名称人工挖孔桩班组长签字交底时间主要成员签字交底人签字交底内容一、施工准备(一)、作业条件(1)本技术交底为交通桥人工成孔桩技术交底现场施工人员需要熟悉施工图纸及场地的地下土质、水文地质资料做到心中有数
(2)井壁支护要根据该地区的土质特点、地下水分布情况编制实在可行的施工方案进展井壁支护的计算和设计
(3)开挖前场地完成三通一平
地上、地下的电缆、线、旧建筑物、设备根底等障碍物均已排除处理完毕
各项临时设施如照明、动力、通风、平安设施准备就绪
(4)按根底平面图设置桩位轴线、定位点;桩孔四周洒灰线测定高程水准点
放线工序完成后验收手续
(5)按设计要求做好钢筋笼
(6)全面开挖之前有选择地先挖两个试验桩孔分析土质、水文等有关情况以此修改原编制的施工方案
(7)在地下水位比拟高的区域先降低地下水位至桩底以下0
(8)人工挖孔操作的平安至关重要开挖前对施工人员进展全面的平安技术交底;操作前对吊具进展平安可靠的检查和试验确保施工平安
〔9〕由于本工程处于山区内地质条件差人工成孔桩位于山腰、山脚部位桩孔四周要做好警示工作间要增加照明以防人员坠入桩孔
工程工适逢雨季注意防止山坡雨水灌入桩内
〔二〕材料要求(1)水泥:采用32
5级以上普通硅酸盐水泥或矿渣硅酸盐水泥有合格证出厂检验和进场复验
(2)砂:中砂或粗砂有进场复验
(3)石子:粒径为0
2cm的卵石或碎石有进场复验
(4)水:自来水或不含有害物质的干净水
(5)钢筋:钢筋的品种、级别或规格必须符合设计要求有合格证出厂检验和进场复验外表清洁无老锈和油污
(6)垫块:用1:3水泥砂浆埋22#火烧丝提早预制或用塑料卡
〔7〕火烧丝:规格18~20#铁丝烧成
〔8〕外加剂、掺合料:根据施工需要
