海门海螺水泥有限责任公司码头扩建工程竣工质量鉴定(竣工验收)建设单位工作报告海门海螺水泥有限责任公司2018

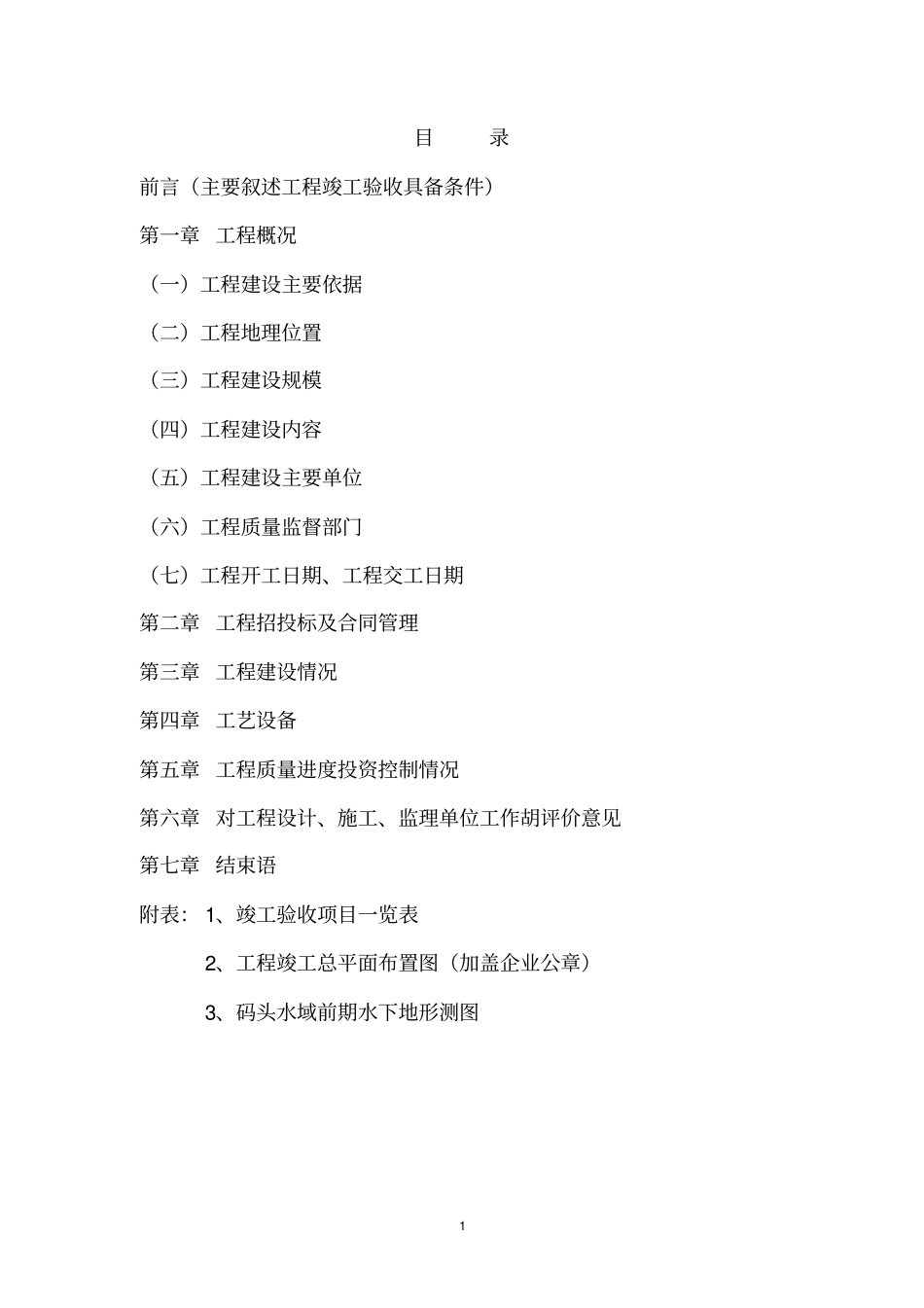

81目录前言(主要叙述工程竣工验收具备条件)第一章工程概况(一)工程建设主要依据(二)工程地理位置(三)工程建设规模(四)工程建设内容(五)工程建设主要单位(六)工程质量监督部门(七)工程开工日期、工程交工日期第二章工程招投标及合同管理第三章工程建设情况第四章工艺设备第五章工程质量进度投资控制情况第六章对工程设计、施工、监理单位工作胡评价意见第七章结束语附表:1、竣工验收项目一览表2、工程竣工总平面布置图(加盖企业公章)3、码头水域前期水下地形测图2前言海门海螺水泥有限责任公司码头扩建工程于2016年2月28日开工,2017年9月完工,已完工程的建设规模和工程内容符合施工图设计行政许可决定书的要求
海门海螺水泥有限责任公司码头扩建工程项目,除码头装卸机械外,根据已完工程的使用功能,按照《水运工程质量检验标准》(JTS257-2008)和《建筑工程施工质量验收统一标准》(GB50300-2013)有关规定,本工程项目划分为码头工程、码头变电所房建、转运站、钢结构廊道制作与安装、水泥熟料进口线皮带输送机安装、散装水泥出口线皮带输送机安装、码头给排水、码头供配电系统等8个单位工程
前3个单位工程交工质量已经南通市港口工程质量监督站鉴定为合格等级,并于2016年12月27日办理了交工验收手续
其余5个单位工程已于2017年9月30日完工,2018年8月4日办理了交工验收手续
下面汇报8个单位工程建设情况:第一章工程概况(一)建设依据(1)海门市港口管理局2015年12月19日关于海门海螺水泥有限责任公司码头扩建工程的“准予港口行政许可决定书”(海门港许字[2015]00015号);(2)南通市沿江开发江海联动工作领导小组办公室文件(通江海办[2014]2号)“市沿江办关于海
