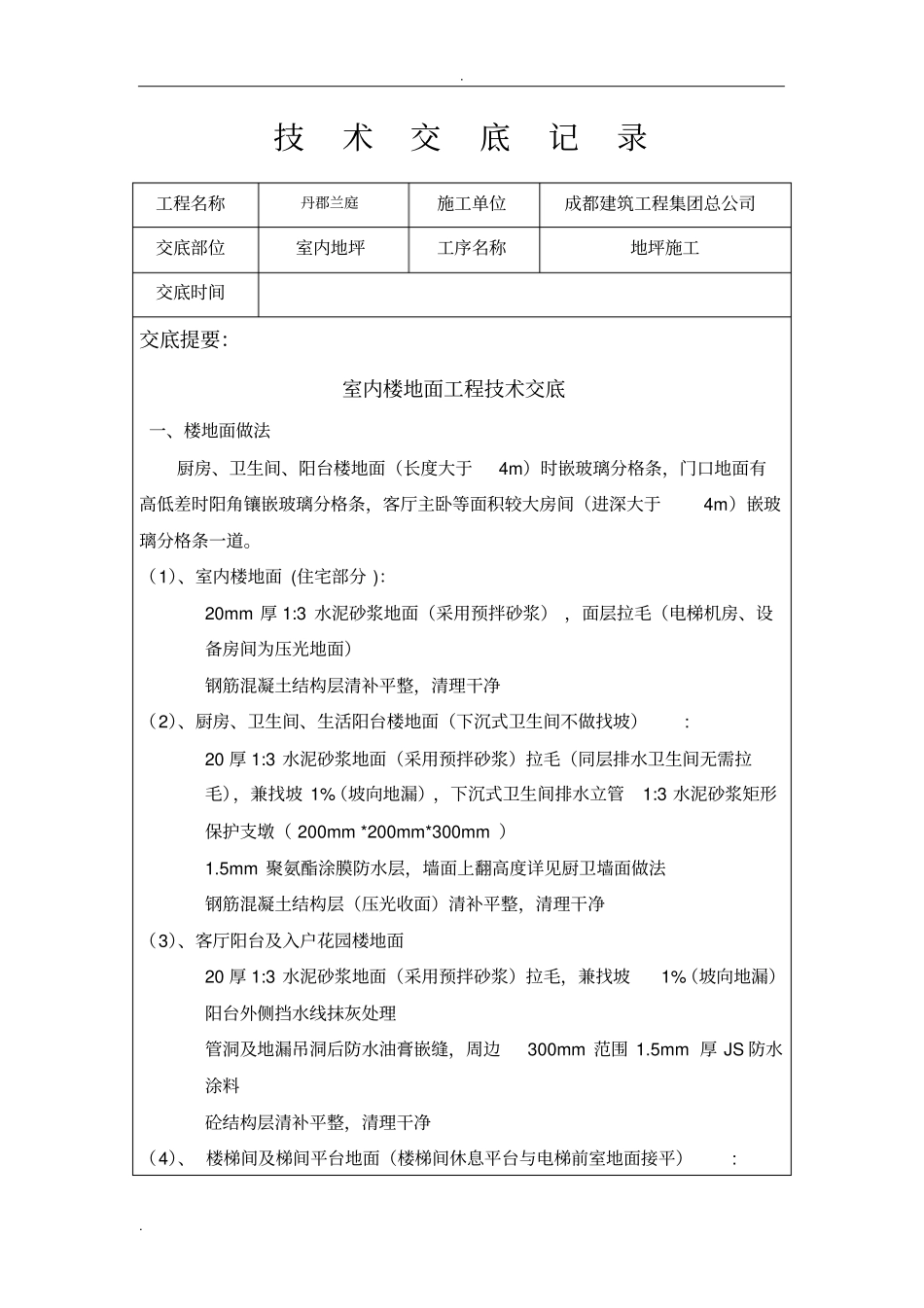

技术交底记录工程名称丹郡兰庭施工单位成都建筑工程集团总公司交底部位室内地坪工序名称地坪施工交底时间交底提要:室内楼地面工程技术交底一、楼地面做法厨房、卫生间、阳台楼地面(长度大于4m)时嵌玻璃分格条,门口地面有高低差时阳角镶嵌玻璃分格条,客厅主卧等面积较大房间(进深大于4m)嵌玻璃分格条一道
(1)、室内楼地面(住宅部分):20mm厚1:3水泥砂浆地面(采用预拌砂浆),面层拉毛(电梯机房、设备房间为压光地面)钢筋混凝土结构层清补平整,清理干净(2)、厨房、卫生间、生活阳台楼地面(下沉式卫生间不做找坡):20厚1:3水泥砂浆地面(采用预拌砂浆)拉毛(同层排水卫生间无需拉毛),兼找坡1%(坡向地漏),下沉式卫生间排水立管1:3水泥砂浆矩形保护支墩(200mm*200mm*300mm)1
5mm聚氨酯涂膜防水层,墙面上翻高度详见厨卫墙面做法钢筋混凝土结构层(压光收面)清补平整,清理干净(3)、客厅阳台及入户花园楼地面20厚1:3水泥砂浆地面(采用预拌砂浆)拉毛,兼找坡1%(坡向地漏)阳台外侧挡水线抹灰处理管洞及地漏吊洞后防水油膏嵌缝,周边300mm范围1
5mm厚JS防水涂料砼结构层清补平整,清理干净(4)、楼梯间及梯间平台地面(楼梯间休息平台与电梯前室地面接平):

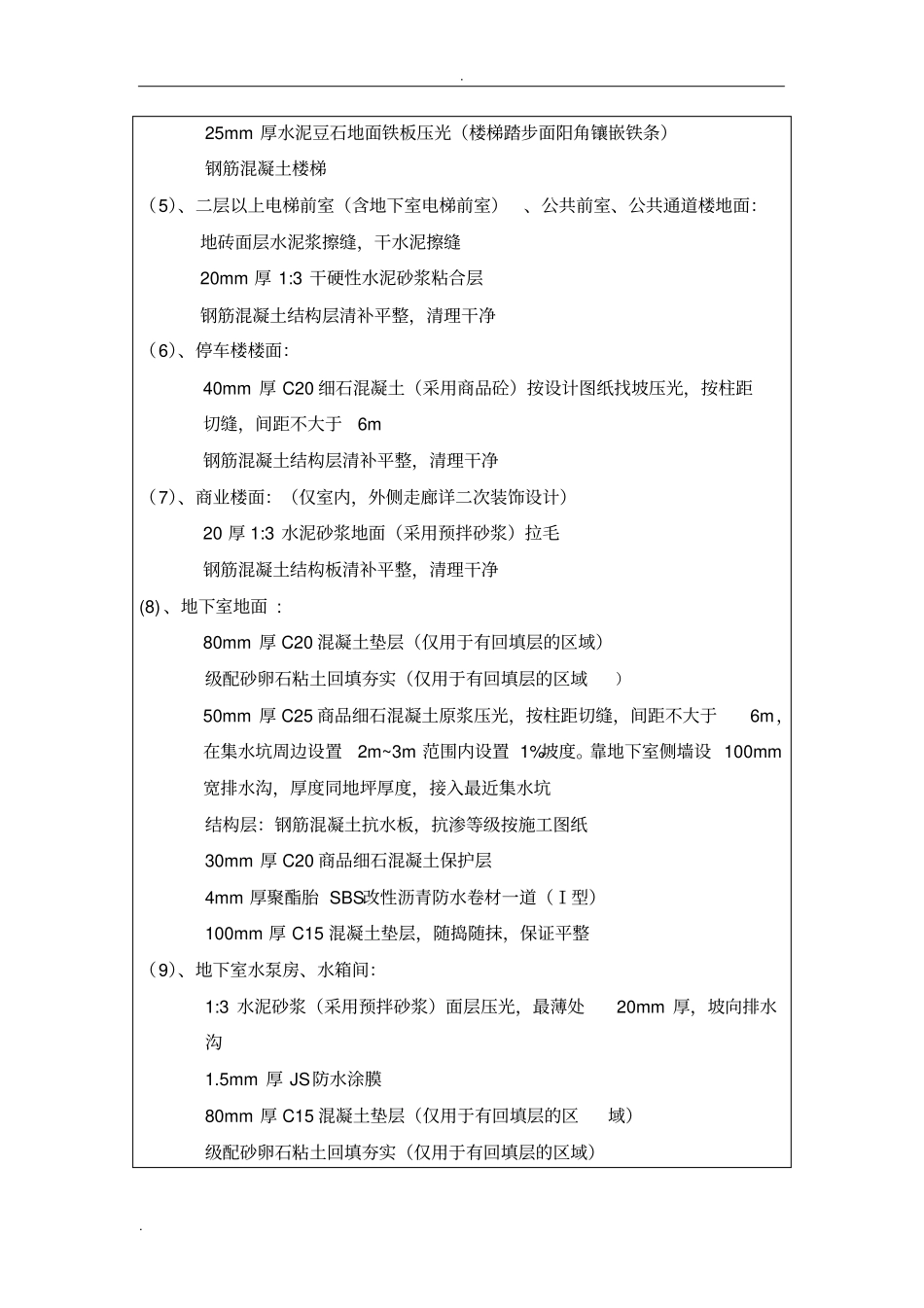

25mm厚水泥豆石地面铁板压光(楼梯踏步面阳角镶嵌铁条)钢筋混凝土楼梯(5)、二层以上电梯前室(含地下室电梯前室)、公共前室、公共通道楼地面:地砖面层水泥浆擦缝,干水泥擦缝20mm厚1:3干硬性水泥砂浆粘合层钢筋混凝土结构层清补平整,清理干净(6)、停车楼楼面:40mm厚C20细石混凝土(采用商品砼)按设计图纸找坡压光,按柱距切缝,间距不大于6m钢筋混凝土结构层清补平整,清理干净(7)、商业楼面:(仅室内,外侧走廊详二次装饰设计)20厚1:3水泥砂浆地面(采用预拌砂浆)拉毛钢筋混凝土结构板清补平整,清理干净(8
