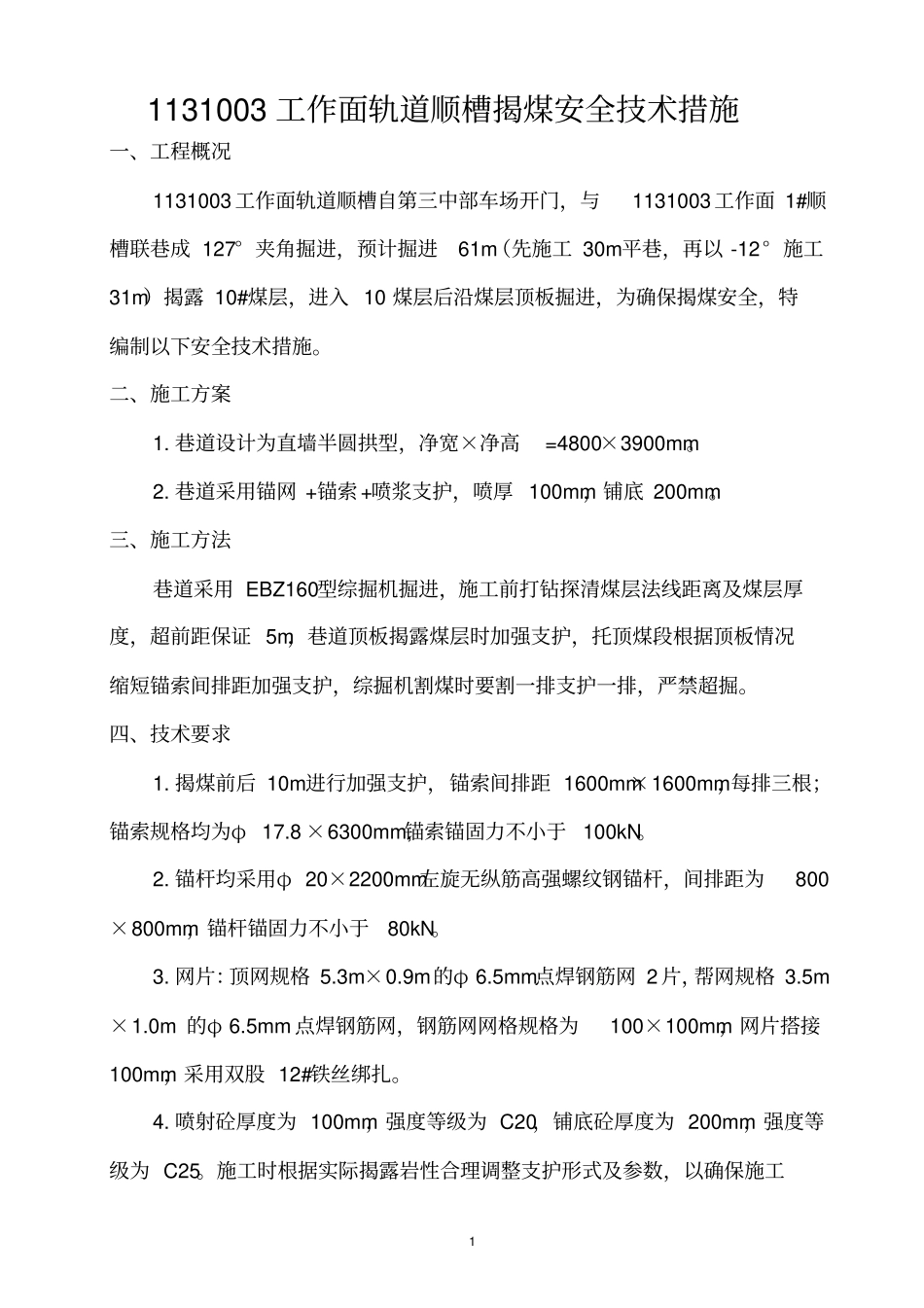

11131003工作面轨道顺槽揭煤安全技术措施一、工程概况1131003工作面轨道顺槽自第三中部车场开门,与1131003工作面1#顺槽联巷成127°夹角掘进,预计掘进61m(先施工30m平巷,再以-12°施工31m)揭露10#煤层,进入10煤层后沿煤层顶板掘进,为确保揭煤安全,特编制以下安全技术措施
二、施工方案1
巷道设计为直墙半圆拱型,净宽×净高=4800×3900mm
巷道采用锚网+锚索+喷浆支护,喷厚100mm,铺底200mm
三、施工方法巷道采用EBZ160型综掘机掘进,施工前打钻探清煤层法线距离及煤层厚度,超前距保证5m,巷道顶板揭露煤层时加强支护,托顶煤段根据顶板情况缩短锚索间排距加强支护,综掘机割煤时要割一排支护一排,严禁超掘
四、技术要求1
揭煤前后10m进行加强支护,锚索间排距1600mm×1600mm,每排三根;锚索规格均为φ17
8×6300mm,锚索锚固力不小于100kN
锚杆均采用φ20×2200mm左旋无纵筋高强螺纹钢锚杆,间排距为800×800mm,锚杆锚固力不小于80kN
网片:顶网规格5
5mm点焊钢筋网2片,帮网规格3
5mm点焊钢筋网,钢筋网网格规格为100×100mm,网片搭接100mm,采用双股12#铁丝绑扎
喷射砼厚度为100mm,强度等级为C20,铺底砼厚度为200mm,强度等级为C25
施工时根据实际揭露岩性合理调整支护形式及参数,以确保施工2安全和巷道稳定

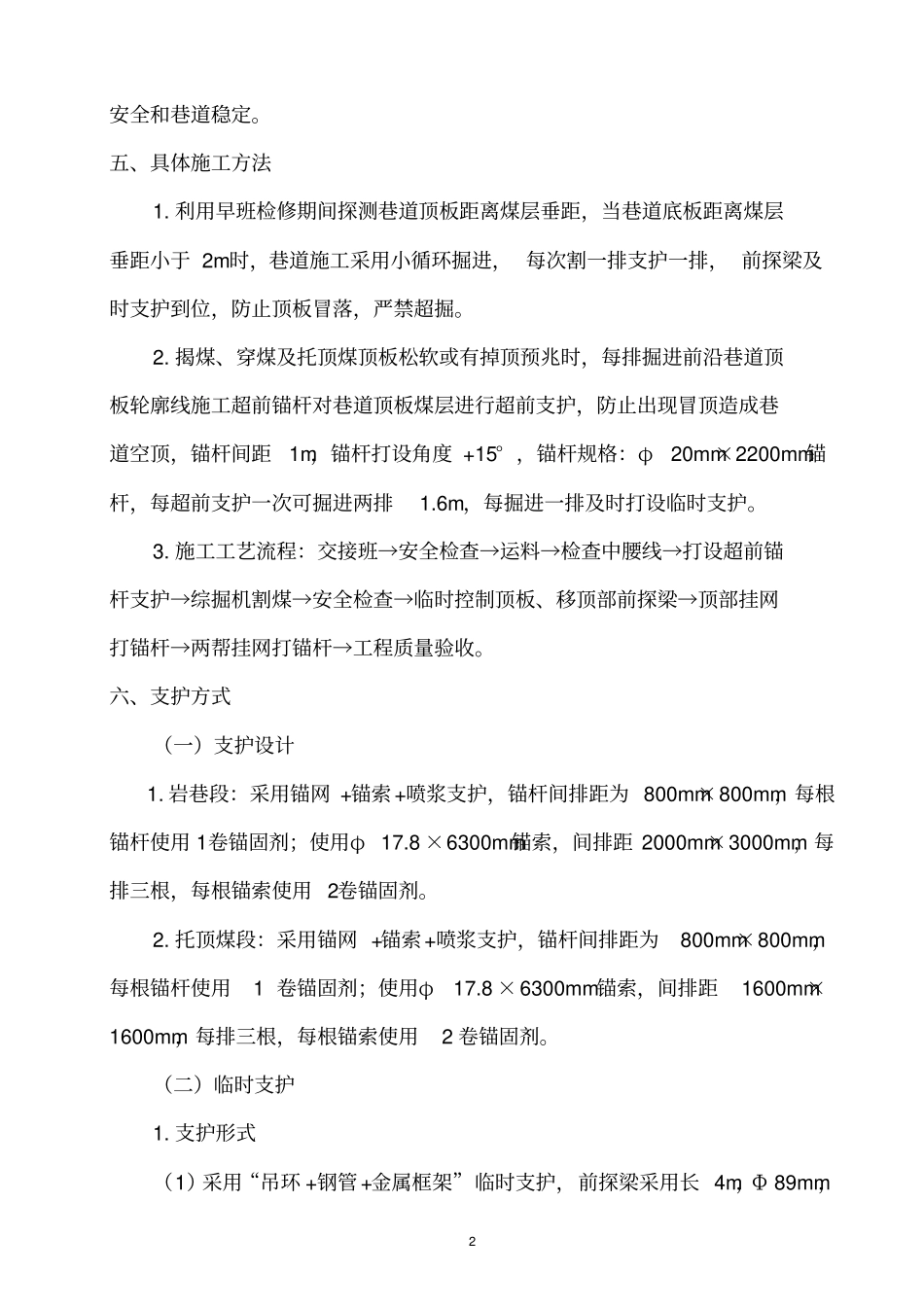

五、具体施工方法1
利用早班检修期间探测巷道顶板距离煤层垂距,当巷道底板距离煤层垂距小于2m时,巷道施工采用小循环掘进,每次割一排支护一排,前探梁及时支护到位,防止顶板冒落,严禁超掘
揭煤、穿煤及托顶煤顶板松软或有掉顶预兆时,每排掘进前沿巷道顶板轮廓线施工超前锚杆对巷道顶板煤层进行超前支护,防止出现冒顶造
