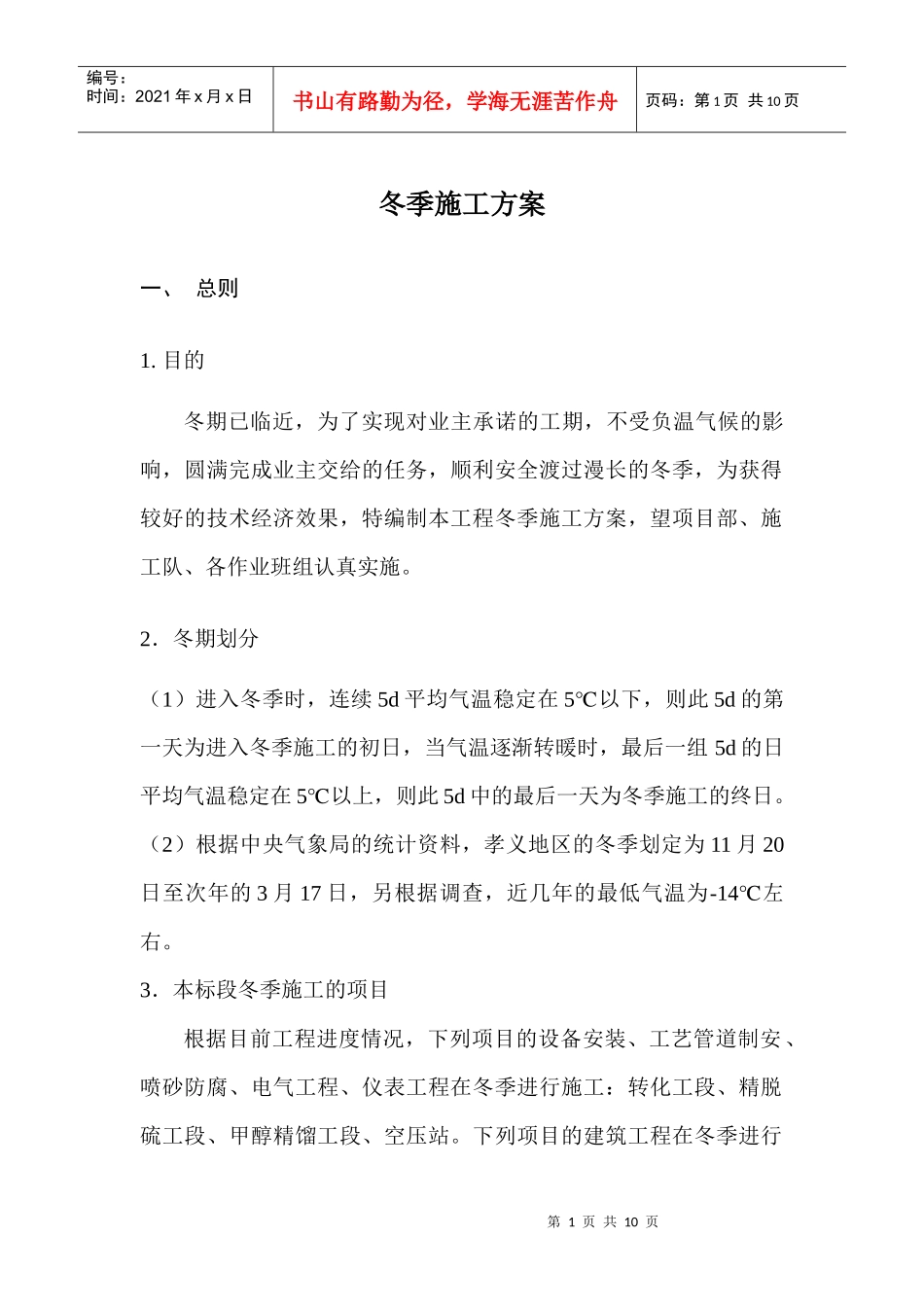

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页冬季施工方案一、总则1
目的冬期已临近,为了实现对业主承诺的工期,不受负温气候的影响,圆满完成业主交给的任务,顺利安全渡过漫长的冬季,为获得较好的技术经济效果,特编制本工程冬季施工方案,望项目部、施工队、各作业班组认真实施
2.冬期划分(1)进入冬季时,连续5d平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温逐渐转暖时,最后一组5d的日平均气温稳定在5℃以上,则此5d中的最后一天为冬季施工的终日
(2)根据中央气象局的统计资料,孝义地区的冬季划定为11月20日至次年的3月17日,另根据调查,近几年的最低气温为-14℃左右
3.本标段冬季施工的项目根据目前工程进度情况,下列项目的设备安装、工艺管道制安、喷砂防腐、电气工程、仪表工程在冬季进行施工:转化工段、精脱硫工段、甲醇精馏工段、空压站

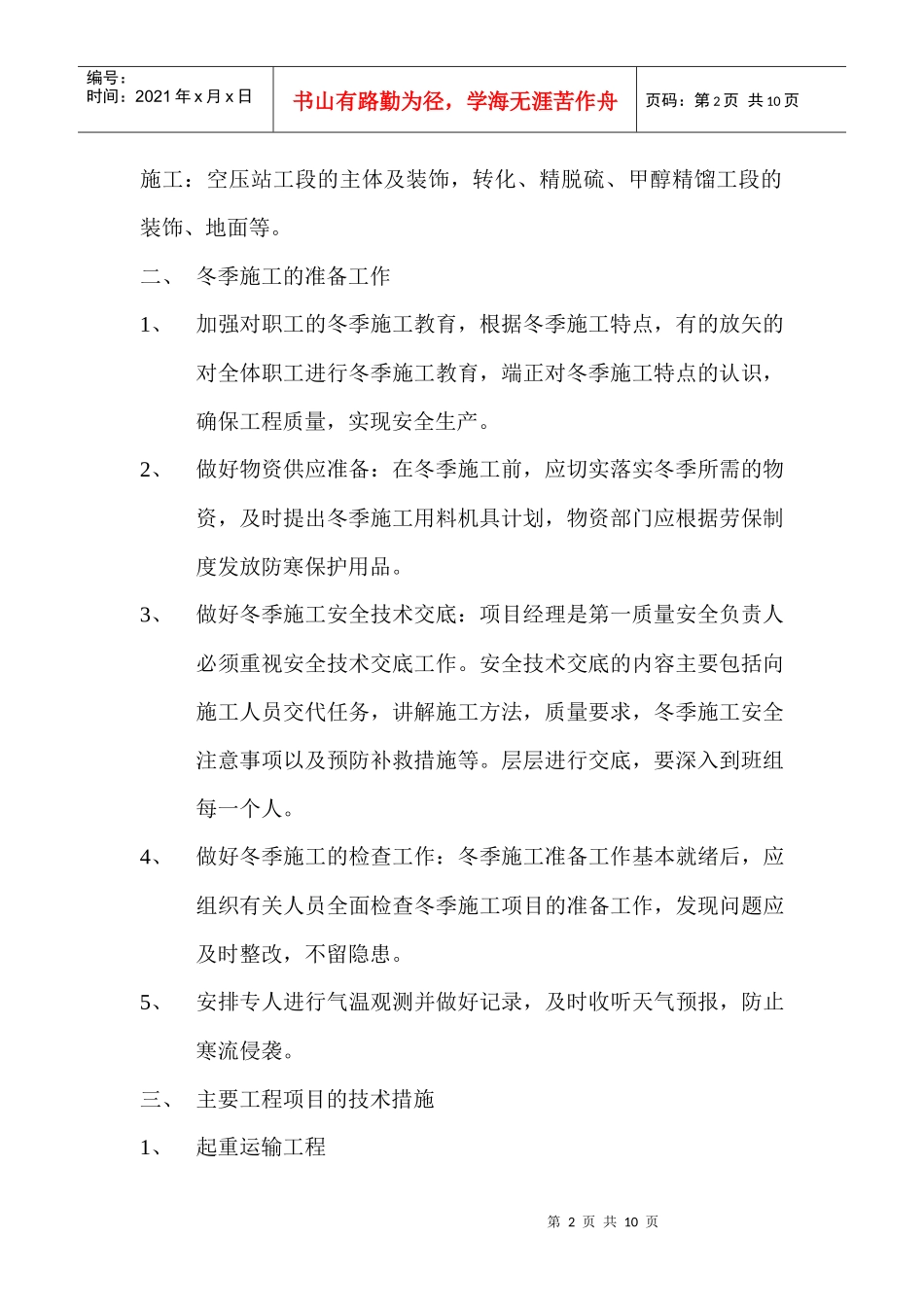

下列项目的建筑工程在冬季进行第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页施工:空压站工段的主体及装饰,转化、精脱硫、甲醇精馏工段的装饰、地面等
二、冬季施工的准备工作1、加强对职工的冬季施工教育,根据冬季施工特点,有的放矢的对全体职工进行冬季施工教育,端正对冬季施工特点的认识,确保工程质量,实现安全生产
2、做好物资供应准备:在冬季施工前,应切实落实冬季所需的物资,及时提出冬季施工用料机具计划,物资部门应根据劳保制度发放防寒保护用品
3、做好冬季施工安全技术交底:项目经理是第一质量安全负责人必须重视安全技术交底工作
安全技术交底的内容主要包括向施工人员交代任务,讲解施工方法,质量要求,冬季施工安全注意事项以及预防补救措施等
层层进行交底,要深入到班组每一个人

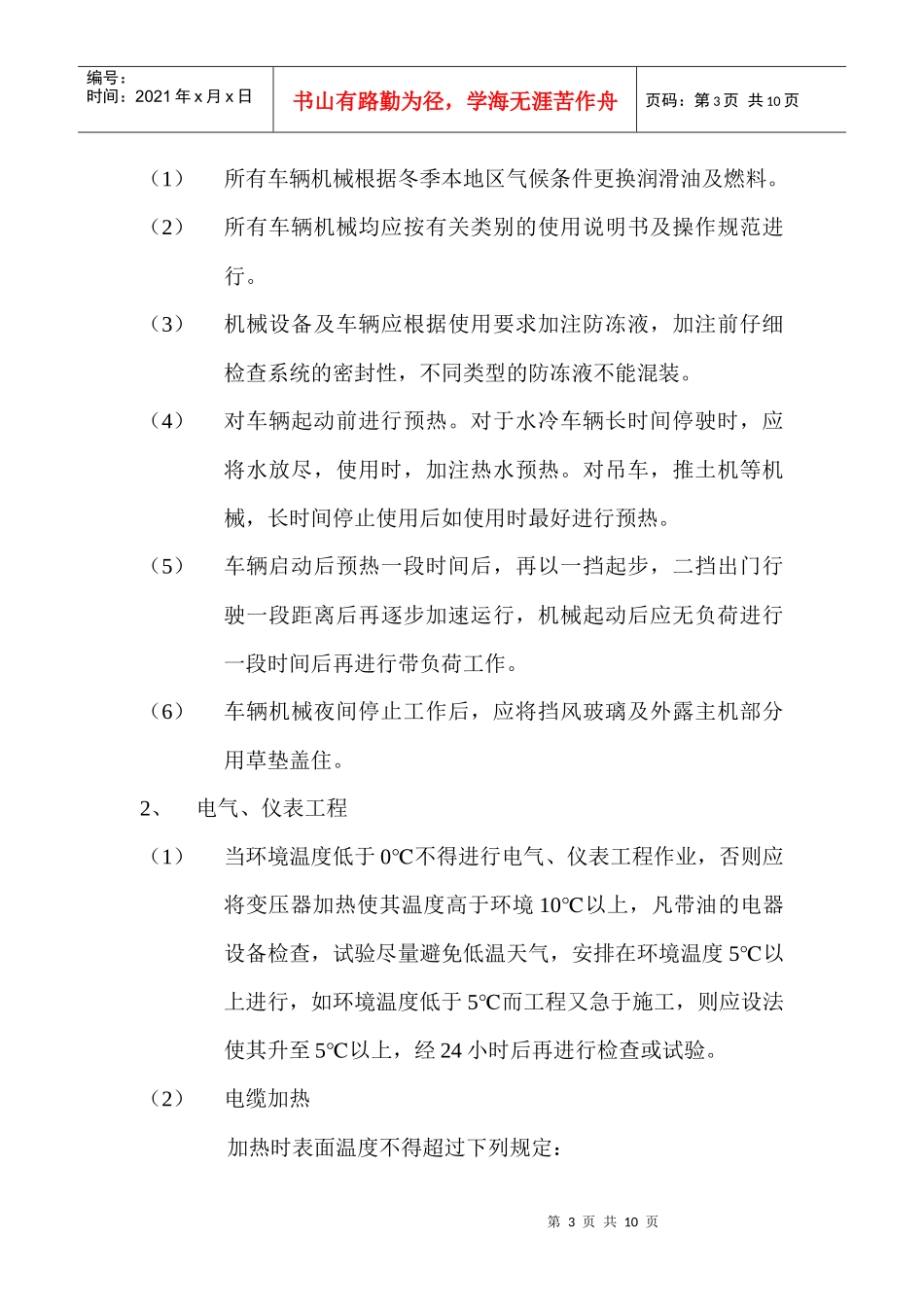

4、做好冬季施工的检查工作:冬季施工准备工作基本就绪后,应
