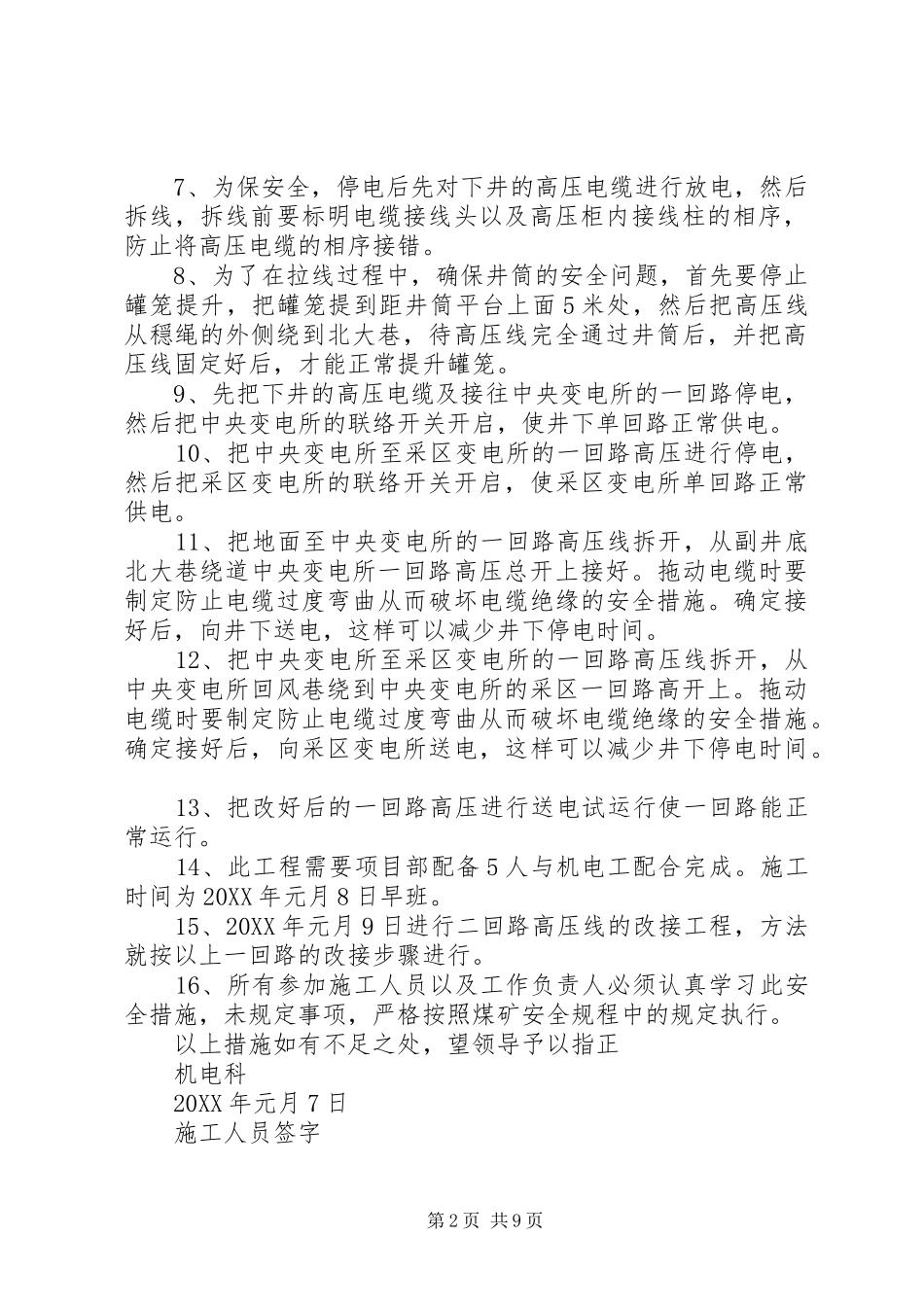

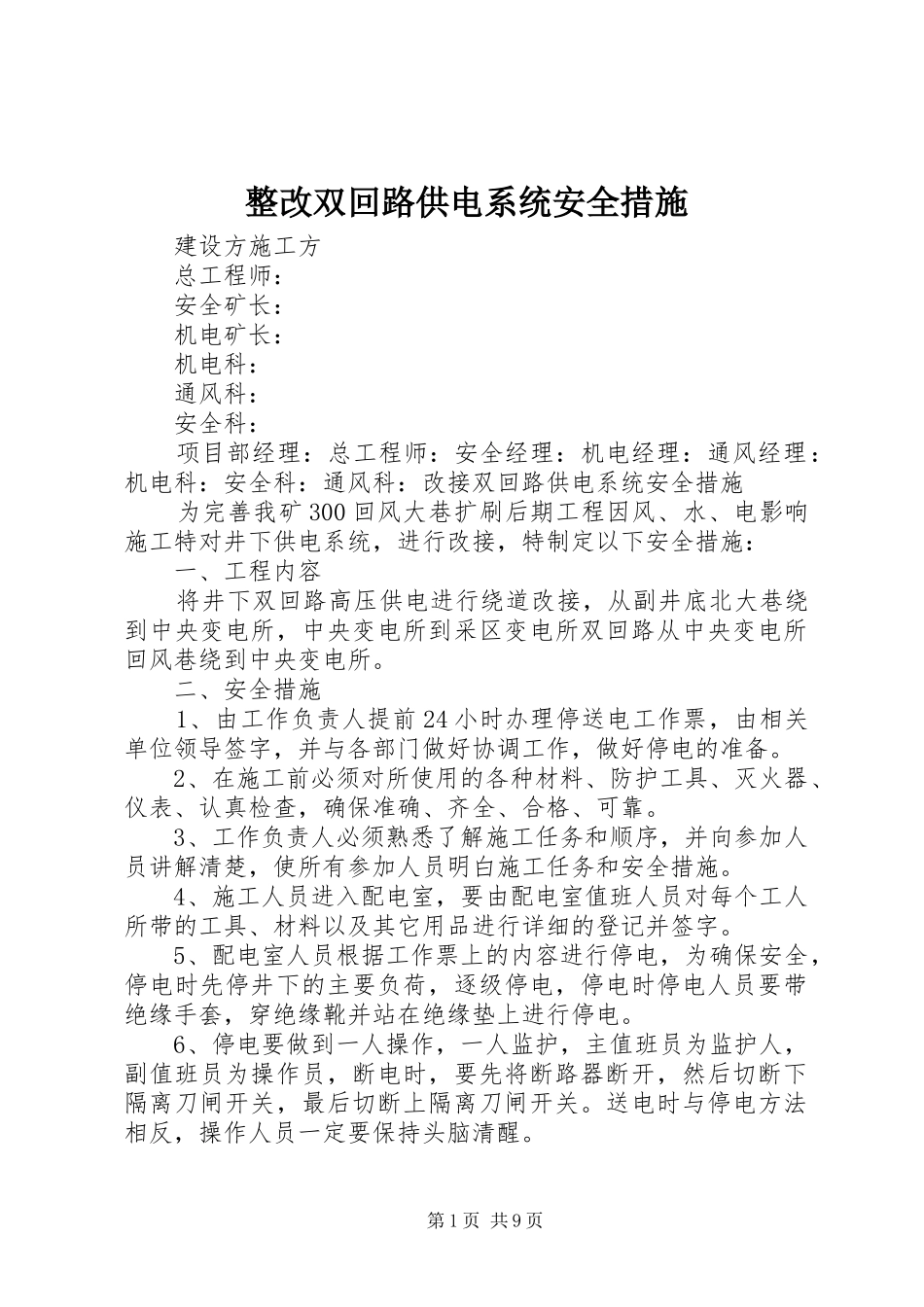

整改双回路供电系统安全措施建设方施工方总工程师:安全矿长:机电矿长:机电科:通风科:安全科:项目部经理:总工程师:安全经理:机电经理:通风经理:机电科:安全科:通风科:改接双回路供电系统安全措施为完善我矿300回风大巷扩刷后期工程因风、水、电影响施工特对井下供电系统,进行改接,特制定以下安全措施:一、工程内容将井下双回路高压供电进行绕道改接,从副井底北大巷绕到中央变电所,中央变电所到采区变电所双回路从中央变电所回风巷绕到中央变电所。二、安全措施1、由工作负责人提前24小时办理停送电工作票,由相关单位领导签字,并与各部门做好协调工作,做好停电的准备。2、在施工前必须对所使用的各种材料、防护工具、灭火器、仪表、认真检查,确保准确、齐全、合格、可靠。3、工作负责人必须熟悉了解施工任务和顺序,并向参加人员讲解清楚,使所有参加人员明白施工任务和安全措施。4、施工人员进入配电室,要由配电室值班人员对每个工人所带的工具、材料以及其它用品进行详细的登记并签字。5、配电室人员根据工作票上的内容进行停电,为确保安全,停电时先停井下的主要负荷,逐级停电,停电时停电人员要带绝缘手套,穿绝缘靴并站在绝缘垫上进行停电。6、停电要做到一人操作,一人监护,主值班员为监护人,副值班员为操作员,断电时,要先将断路器断开,然后切断下隔离刀闸开关,最后切断上隔离刀闸开关。送电时与停电方法相反,操作人员一定要保持头脑清醒。第1页共9页7、为保安全,停电后先对下井的高压电缆进行放电,然后拆线,拆线前要标明电缆接线头以及高压柜内接线柱的相序,防止将高压电缆的相序接错。8、为了在拉线过程中,确保井筒的安全问题,首先要停止罐笼提升,把罐笼提到距井筒平台上面5米处,然后把高压线从穏绳的外侧绕到北大巷,待高压线完全通过井筒后,并把高压线固定好后,才能正常提升罐笼。9、先把下井的高压电缆及接往中央变电所的一回路停电,然后把中央变电所的联络开关开启,使井下单回路正常供电。10、把中央变电所至采区变电所的一回路高压进行停电,然后把采区变电所的联络开关开启,使采区变电所单回路正常供电。11、把地面至中央变电所的一回路高压线拆开,从副井底北大巷绕道中央变电所一回路高压总开上接好。拖动电缆时要制定防止电缆过度弯曲从而破坏电缆绝缘的安全措施。确定接好后,向井下送电,这样可以减少井下停电时间。12、把中央变电所至采区变电所的一回路高压线拆开,从中央变电所回风巷绕到中央变电所的采区一回路高开上。拖动电缆时要制定防止电缆过度弯曲从而破坏电缆绝缘的安全措施。确定接好后,向采区变电所送电,这样可以减少井下停电时间。13、把改好后的一回路高压进行送电试运行使一回路能正常运行。14、此工程需要项目部配备5人与机电工配合完成。施工时间为20XX年元月8日早班。15、20XX年元月9日进行二回路高压线的改接工程,方法就按以上一回路的改接步骤进行。16、所有参加施工人员以及工作负责人必须认真学习此安全措施,未规定事项,严格按照煤矿安全规程中的规定执行。以上措施如有不足之处,望领导予以指正机电科20XX年元月7日施工人员签字第2页共9页第二篇:整改双回路供电系统安全措施csjd-003整改双回路供电系统安全措施总工程师:安全矿长:安全科:通风科:调度室:施工队长:机电矿长:机电科:审核:编制:日期:整改双回路供电系统安全措施为完善我矿双回路供电系统,现对其进行整改,特制定以下安全措施:一、工程内容将二段的四个高压柜移至新建的基坑内,需停来自苍上站554线路和枕头站771两回路电源。二、安全措施1、由工作负责人提前24小时办理停送电工作票,由相关单位领导签字,并与各部门做好协调工作,做好停电的准备。2、在施工前必须对所使用的各种材料、防护工具、灭火器、仪表、认真检查,确保准确、齐全、合格、可靠。3、工作负责人必须熟悉了解施工任务和顺序,并向参加人员讲解清楚,使所有参加人员明白施工任务和安全措施。4、施工人员进入配电室,要由配电室值班人员对每个工人所带的工具、材料以及其它用品进行详细的登记并签字。5、配电室人员根据工作票上的内容进...
