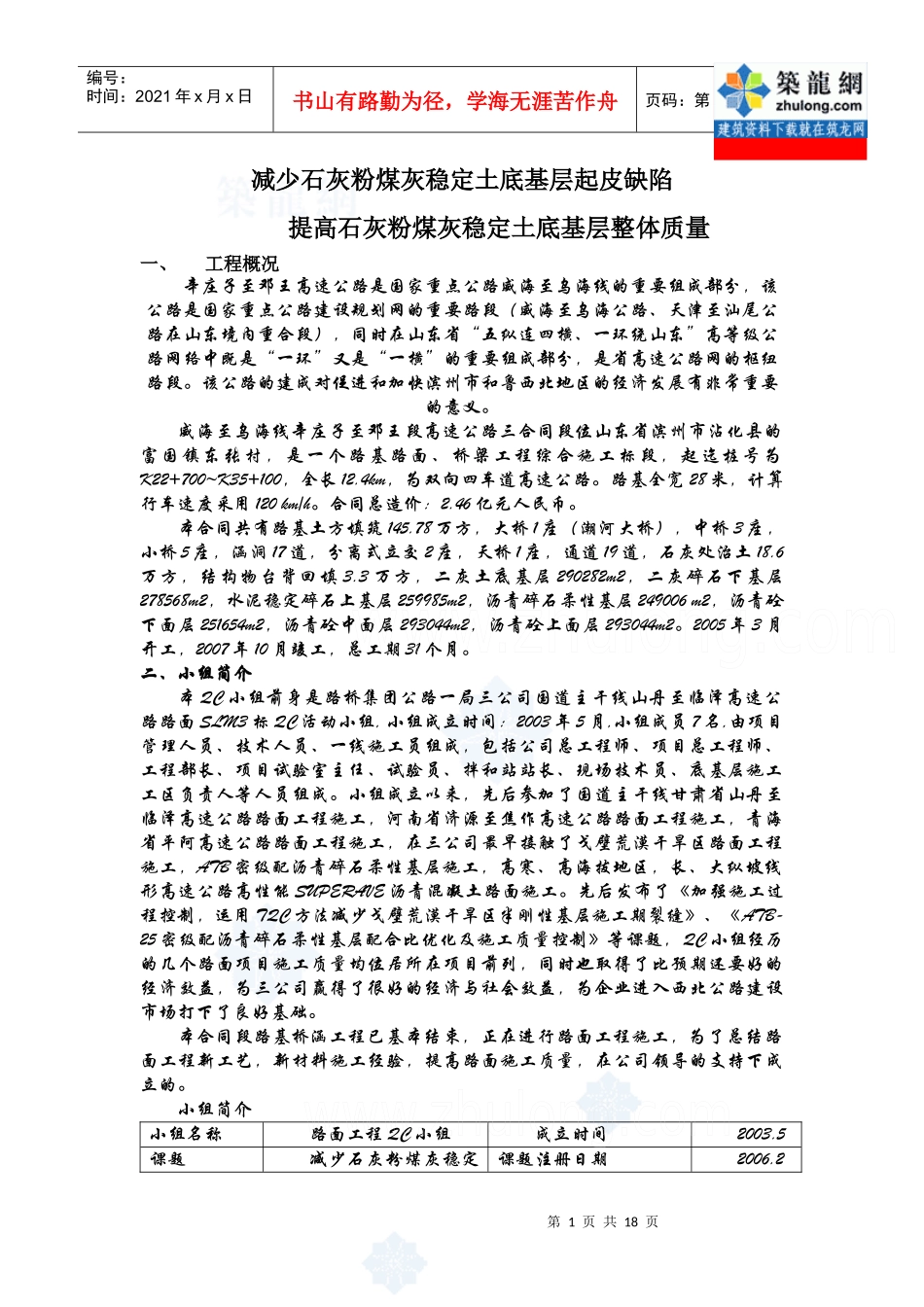

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页减少石灰粉煤灰稳定土底基层起皮缺陷提高石灰粉煤灰稳定土底基层整体质量一、工程概况辛庄子至邓王高速公路是国家重点公路威海至乌海线的重要组成部分,该公路是国家重点公路建设规划网的重要路段(威海至乌海公路、天津至汕尾公路在山东境内重合段),同时在山东省“五纵连四横、一环绕山东”高等级公路网络中既是“一环”又是“一横”的重要组成部分,是省高速公路网的枢纽路段
该公路的建成对促进和加快滨州市和鲁西北地区的经济发展有非常重要的意义
威海至乌海线辛庄子至邓王段高速公路三合同段位山东省滨州市沾化县的富国镇东张村,是一个路基路面、桥梁工程综合施工标段,起迄桩号为K22+700~K35+100,全长12
4km,为双向四车道高速公路
路基全宽28米,计算行车速度采用120km/h
合同总造价:2
46亿元人民币
本合同共有路基土方填筑145
78万方,大桥1座(潮河大桥),中桥3座,小桥5座,涵洞17道,分离式立交2座,天桥1座,通道19道,石灰处治土18
6万方,结构物台背回填3
3万方,二灰土底基层290282m2,二灰碎石下基层278568m2,水泥稳定碎石上基层259985m2,沥青碎石柔性基层249006m2,沥青砼下面层251654m2,沥青砼中面层293044m2,沥青砼上面层293044m2
2005年3月开工,2007年10月竣工,总工期31个月

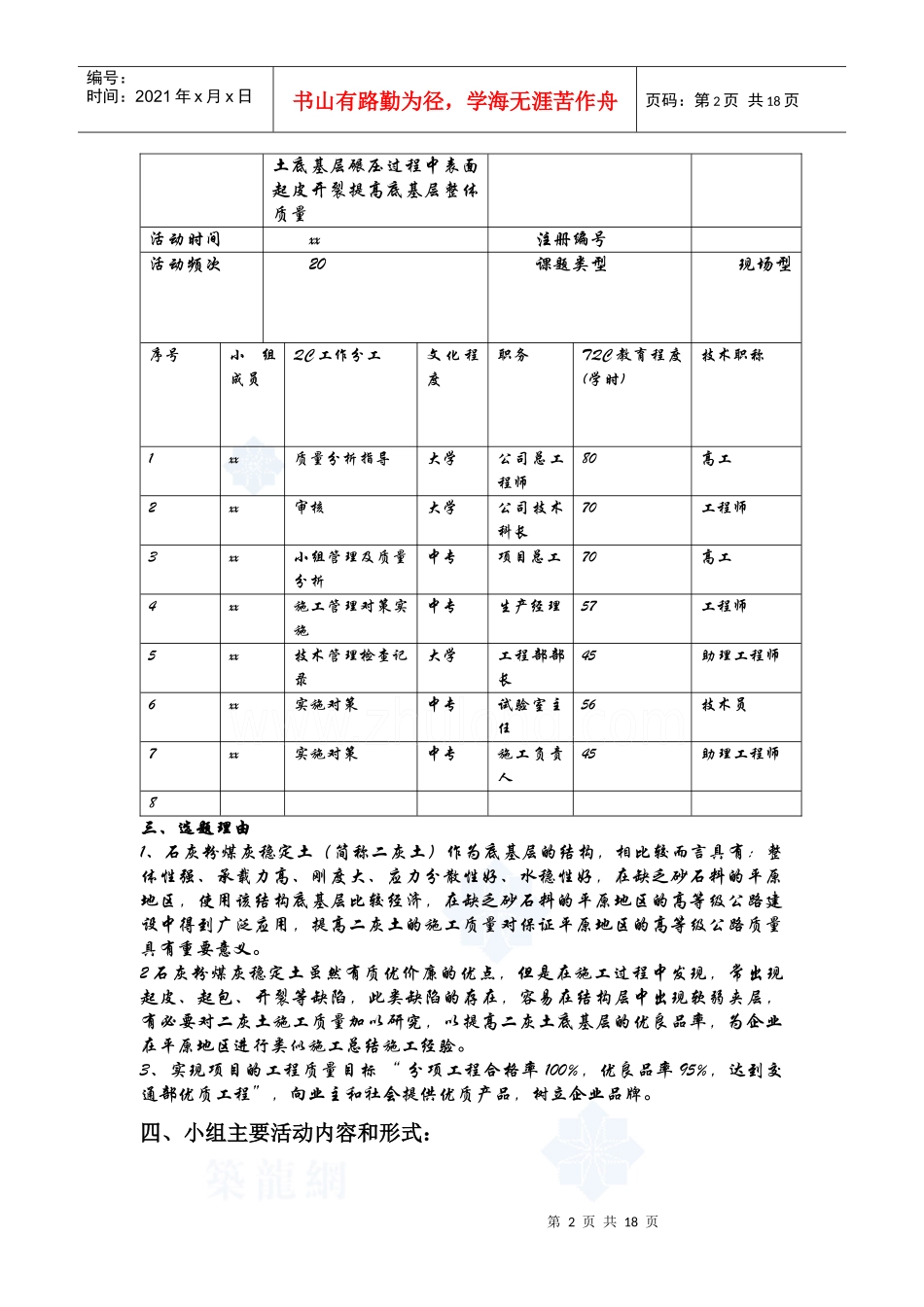

二、小组简介本QC小组前身是路桥集团公路一局三公司国道主干线山丹至临泽高速公路路面SLM3标QC活动小组,小组成立时间:2003年5月,小组成员7名,由项目管理人员、技术人员、一线施工员组成,包括公司总工程师、项目总工程师、工程部长、项目试验室主任、试验员、拌和站站长、现场技术员、底基层施工工区负责人等人员组成
小组成立以来,先后参加了国道
