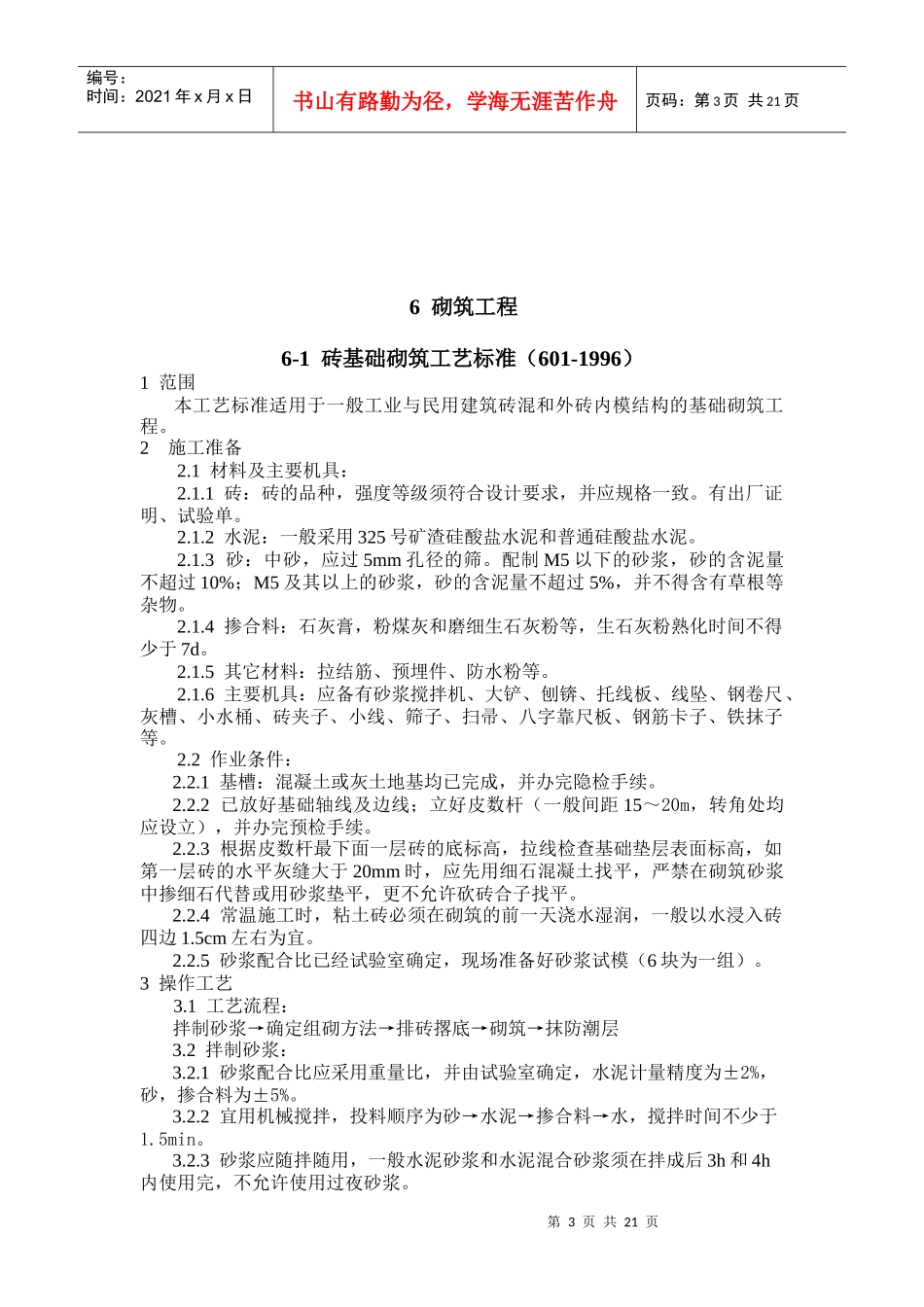

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页建筑工程分工项工艺标准第六分册砌筑工程二零零七年十二月第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页目录6-1砖基础砌筑工艺标准(601-1996)—————36-2一般砖砌体砌筑工艺标准(602-1996)————76-3料石砌筑工艺标准(603-1996)—————106-4中型砌块砌筑工程施工工艺标准(604-1996)—————126-5空心砖砌筑工艺标准(605-1996)—————14第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页6砌筑工程6-1砖基础砌筑工艺标准(601-1996)1范围本工艺标准适用于一般工业与民用建筑砖混和外砖内模结构的基础砌筑工程
2施工准备2
1材料及主要机具:2
1砖:砖的品种,强度等级须符合设计要求,并应规格一致
有出厂证明、试验单
2水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥
3砂:中砂,应过5mm孔径的筛
配制M5以下的砂浆,砂的含泥量不超过10%;M5及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物
4掺合料:石灰膏,粉煤灰和磨细生石灰粉等,生石灰粉熟化时间不得少于7d
5其它材料:拉结筋、预埋件、防水粉等
6主要机具:应备有砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等
2作业条件:2
1基槽:混凝土或灰土地基均已完成,并办完隐检手续
2已放好基础轴线及边线;立好皮数杆(一般间距15~20m,转角处均应设立),并办完预检手续
3根据皮数杆最下面一层砖的底标
