一、工程概况(1)工程名称:xxx**干部学校房屋改扩建工程
(2)建设单位:xxx**干部学校
(3)施工单位:xxxxxx建筑工程有限总公司
(4)建筑规模:本工程位于xxxx**干部学校内,需拆除土木结构平房两栋,面积约360平方米;混合结构平房三栋,面积约500平方米,砖混结构楼房(三层)三栋,面积约2330平方米;砖木结构煤棚42间,面积约460平方米;车库及木工房两间,面积约48平方米
共需拆除房屋面积约为3698平方米
二、施工组织设计的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标
三、施工组织设计的编制依据被拆除建筑物的竣工图或设计图(包括结构、建筑、水、电、设备及外管线),施工现场勘察得来的资料和信息,拆除工程有关的施工验收规范、安全技术规范、安全操作规程和国家、省有关安全技术规定,以及本单位的技术装备条件
四、施工前准备及主要施工设备(一)技术准备工作(1)首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底
(2)对施工员进行安全技术交底,加强安全意识
对工人做好安全教育,组织工人学习安全操作规程
(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等

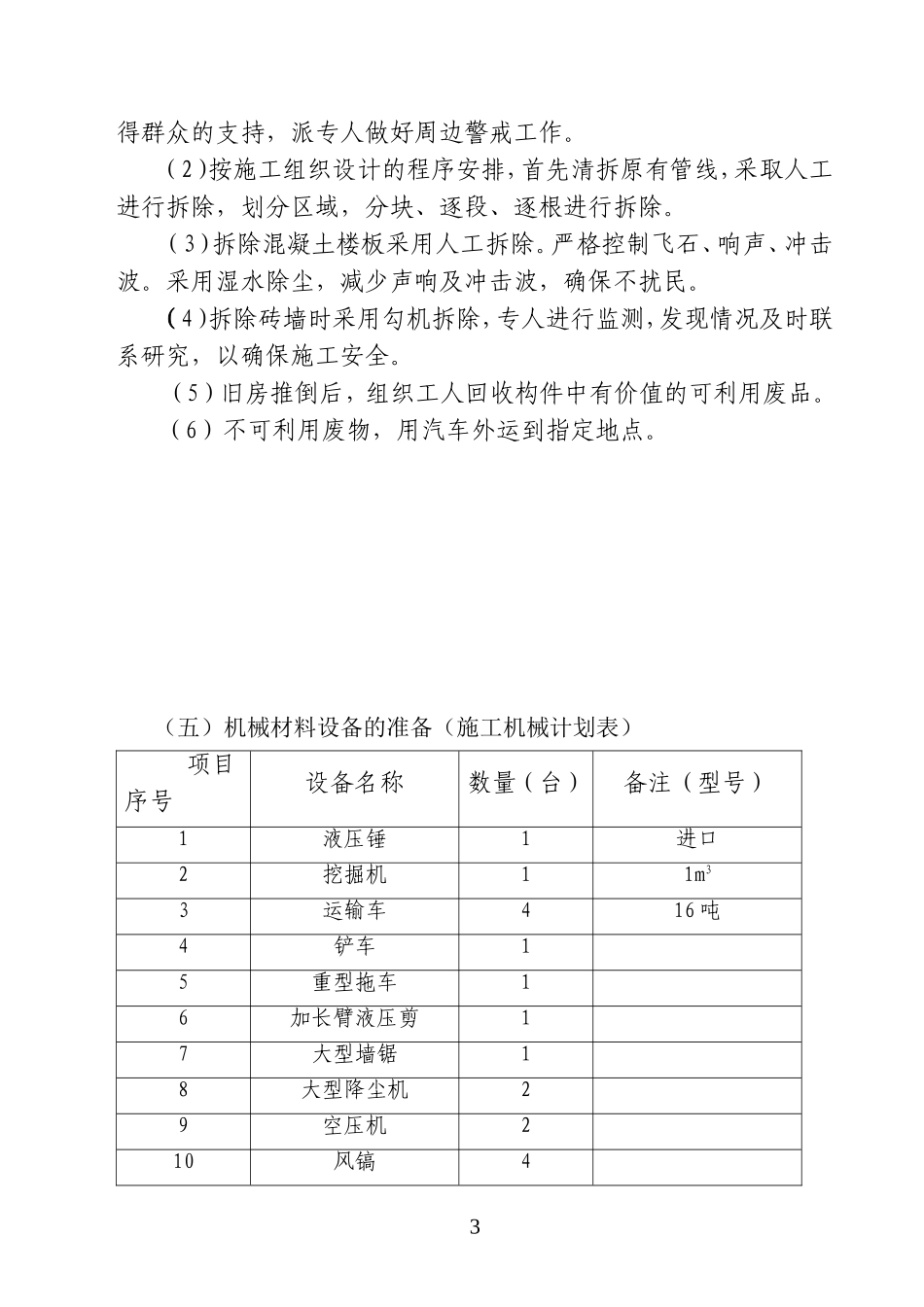

(二)现场准备1(1)清理施工场地,保证运输道路畅通
(2)施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围危旧房,必要时进行临时加固;向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场
(3)对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门
