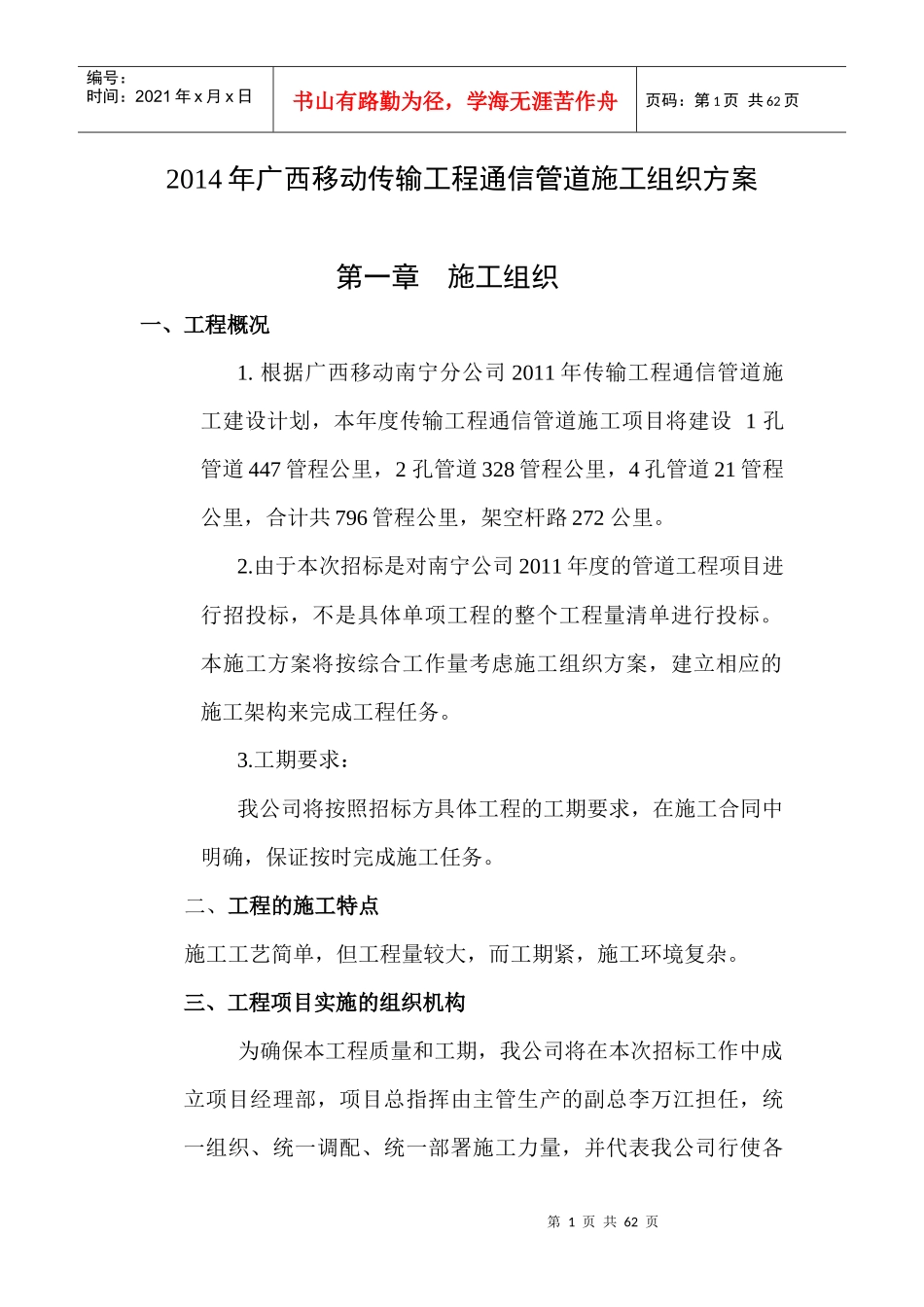

第1页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共62页2014年广西移动传输工程通信管道施工组织方案第一章施工组织一、工程概况1
根据广西移动南宁分公司2011年传输工程通信管道施工建设计划,本年度传输工程通信管道施工项目将建设1孔管道447管程公里,2孔管道328管程公里,4孔管道21管程公里,合计共796管程公里,架空杆路272公里
由于本次招标是对南宁公司2011年度的管道工程项目进行招投标,不是具体单项工程的整个工程量清单进行投标
本施工方案将按综合工作量考虑施工组织方案,建立相应的施工架构来完成工程任务
工期要求:我公司将按照招标方具体工程的工期要求,在施工合同中明确,保证按时完成施工任务
二、工程的施工特点施工工艺简单,但工程量较大,而工期紧,施工环境复杂
三、工程项目实施的组织机构为确保本工程质量和工期,我公司将在本次招标工作中成立项目经理部,项目总指挥由主管生产的副总李万江担任,统一组织、统一调配、统一部署施工力量,并代表我公司行使各第2页共62页第1页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共62页项管理职能
根据本施工方案的具体情况,决定由几个施工队伍具体负责工程的实施,并在实际项目实施的过程中,在实际项目实施过程中,项目经理部将根据招标方合同工期要求以及工程量合理调配

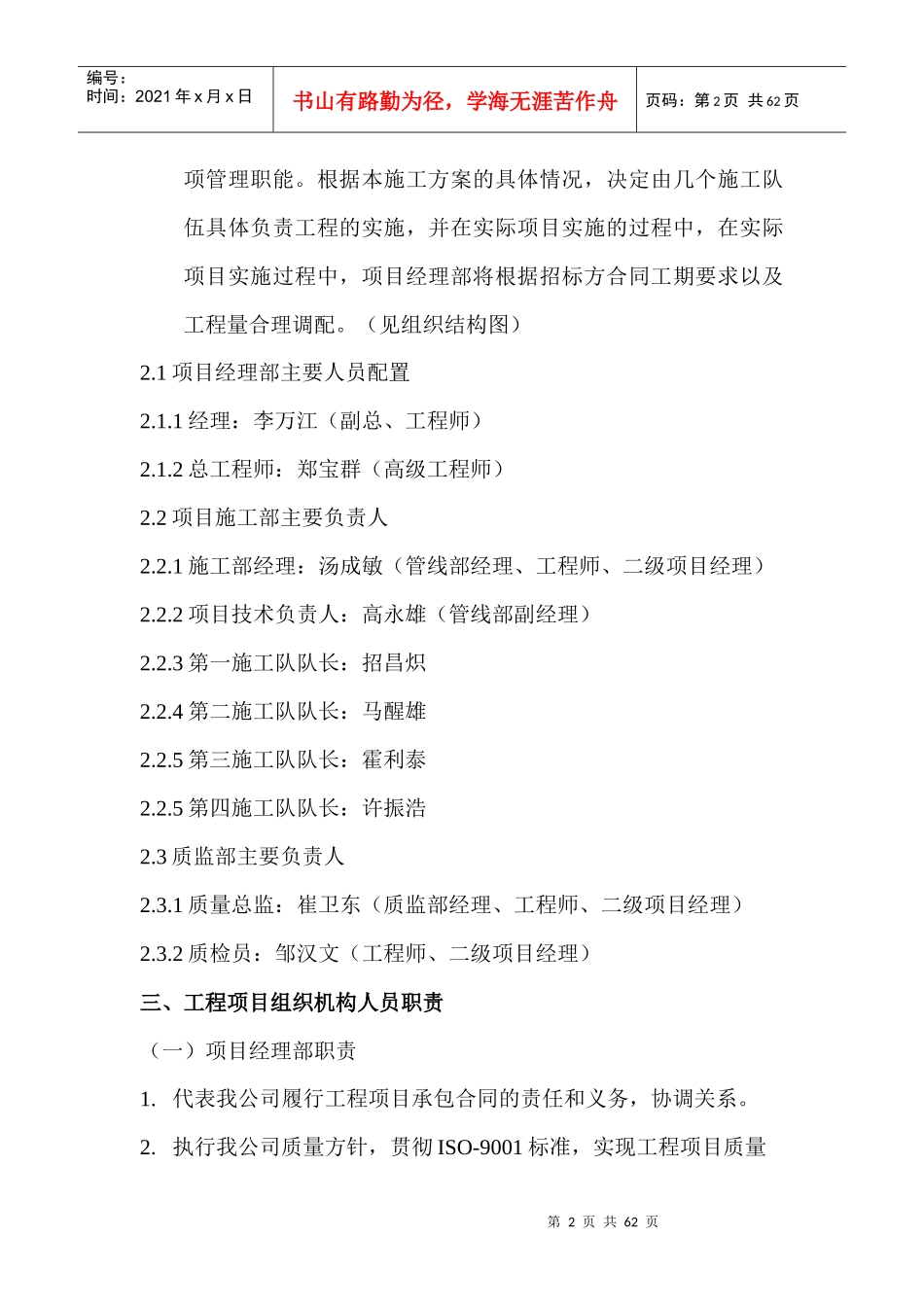

(见组织结构图)2
1项目经理部主要人员配置2
1经理:李万江(副总、工程师)2
2总工程师:郑宝群(高级工程师)2
2项目施工部主要负责人2
1施工部经理:汤成敏(管线部经理、工程师、二级项目经理)2
2项目技术负责人:高永雄(管线部副经理)2
3第一施工队队长:招昌炽2
4第二施工队队长:马醒雄2
5第三施工队队长:霍利泰2
5第四施工队队长:许振浩2

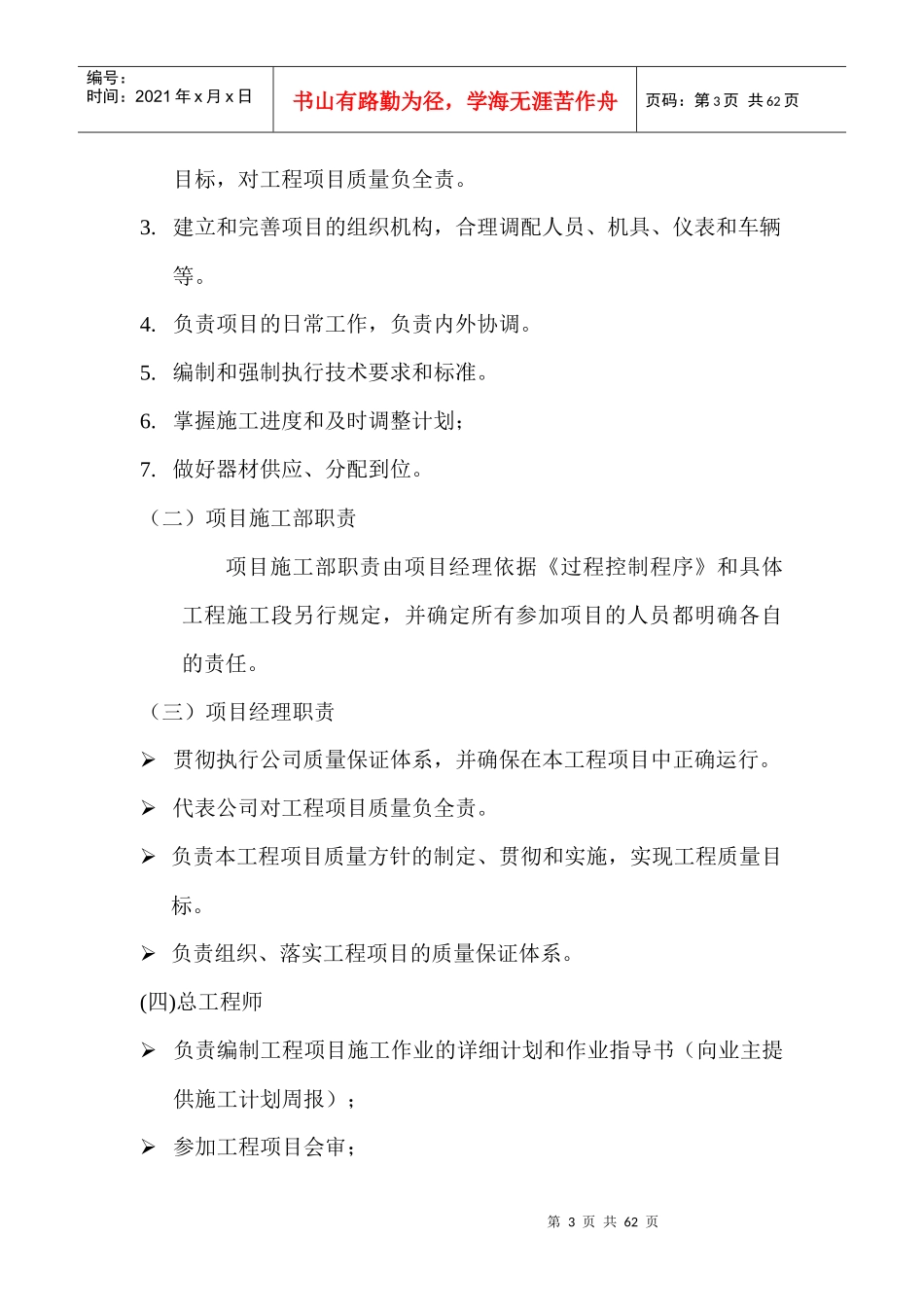

3质监部主要
