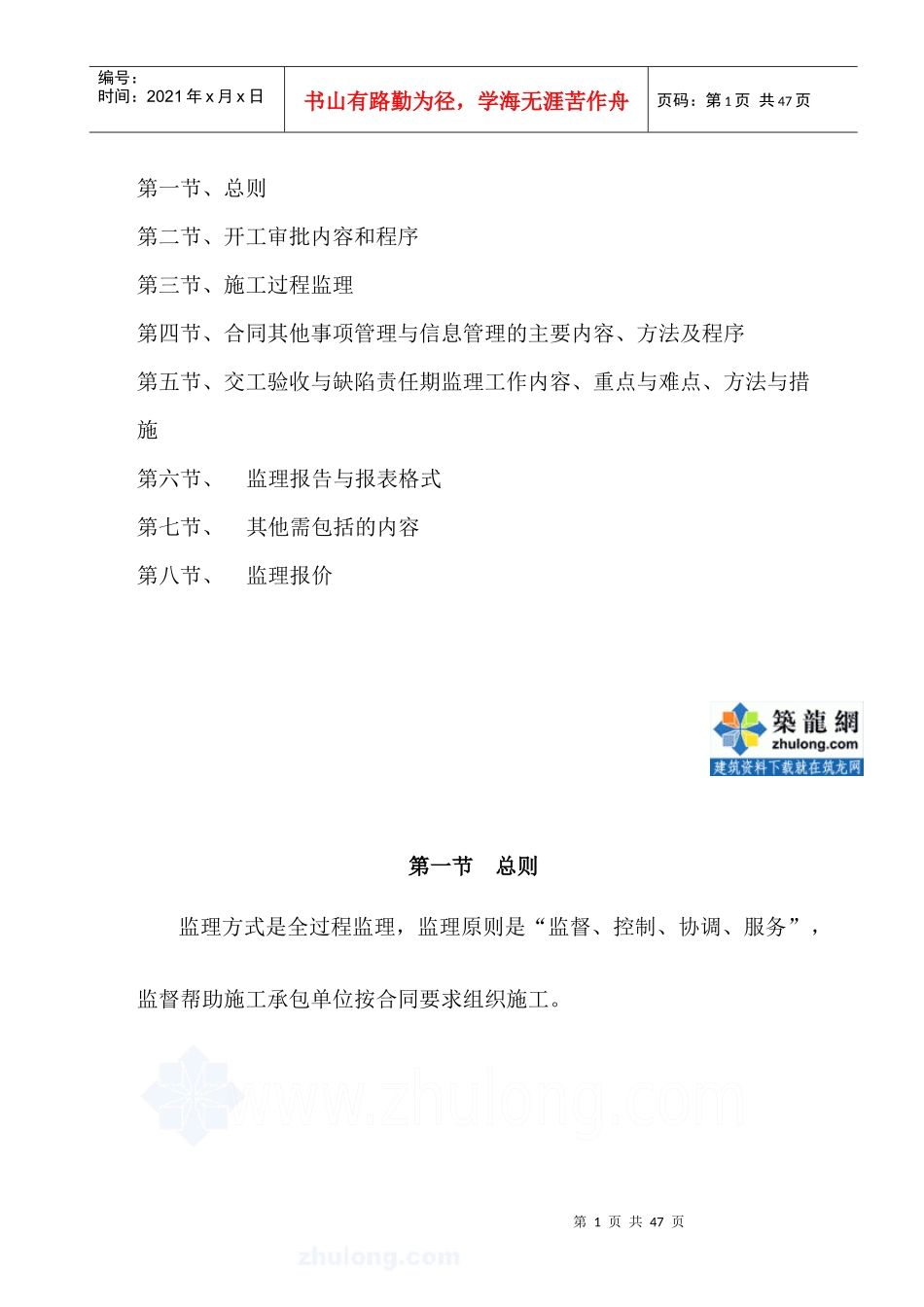

第0页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共47页监理规划上海xx公路工程建设监理咨询有限公司二0一0年十二月十五日目录第1页共47页第0页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页第一节、总则第二节、开工审批内容和程序第三节、施工过程监理第四节、合同其他事项管理与信息管理的主要内容、方法及程序第五节、交工验收与缺陷责任期监理工作内容、重点与难点、方法与措施第六节、监理报告与报表格式第七节、其他需包括的内容第八节、监理报价第一节总则监理方式是全过程监理,监理原则是“监督、控制、协调、服务”,监督帮助施工承包单位按合同要求组织施工
第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页第二节开工审批内容和程序1、主要明确该监理细则所涉及的单位工程、分项及分部工程开工审批程序及开工申请的内容
1、合同工程开工报告内容和批复程序
1、承包人应在签定合同协议后28天内向监理工程师提交合同段开工申请报告
2、合同段开工申请报告监理工程师批准后抄送业主项目部,合同段开工申请报告主要内容包含以下内容:1
1、工程概况
2、合同段开工申请报表
3、施工管理机构框图
4、劳务人员、机械设备、材料进场情况
5施工组织设计(总体进度计划)
6主要工程施工方案和施工工艺和方法
7质量保证体系和质量责任人一览表
8安全生产、环保作业、文明工地建设
9施工交通保畅组织设计
10季、冬季施工保证措施
第4页共47页第3页共47页编号:时间:2021年x月x日书山有路勤为
