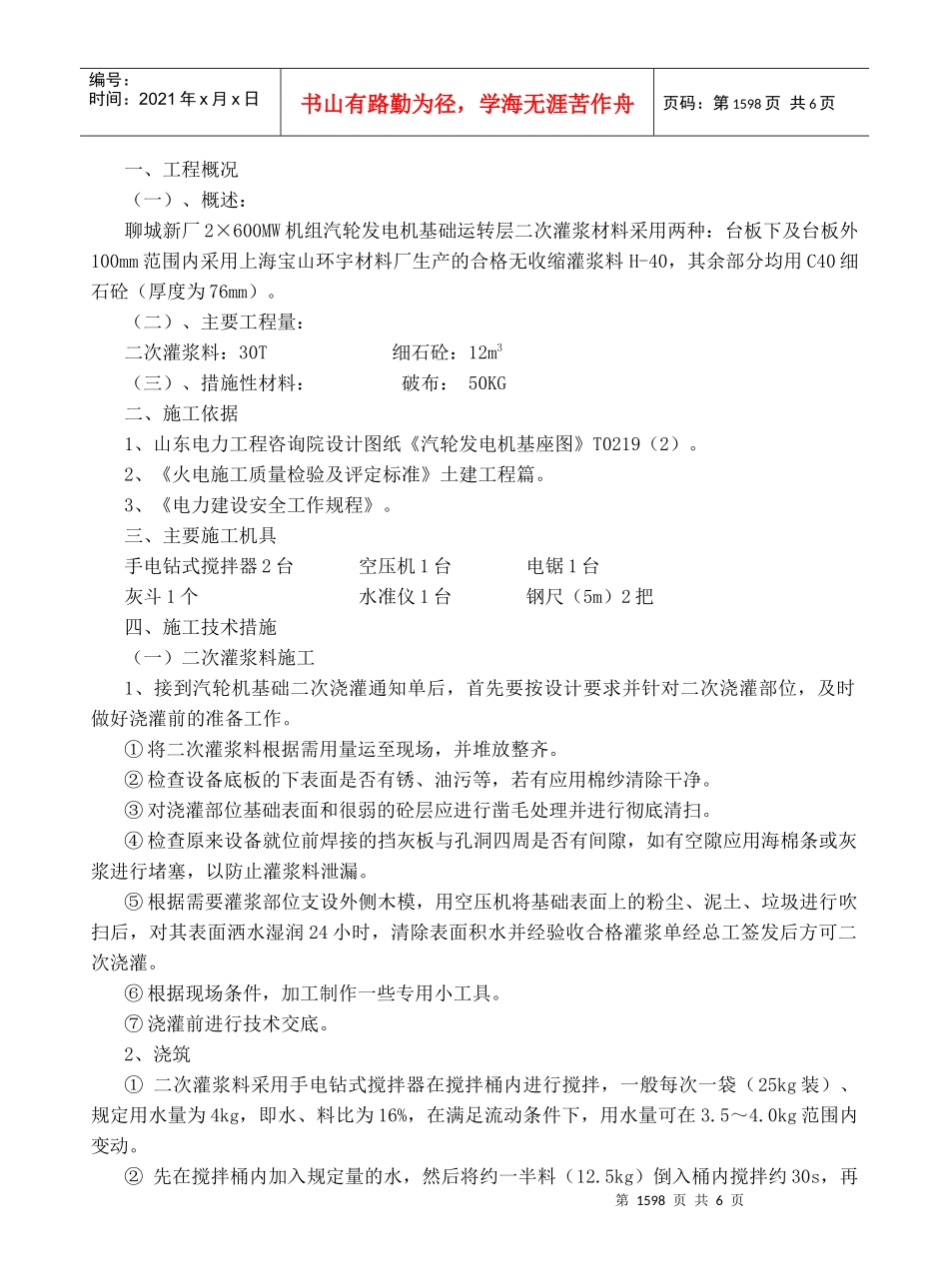

第1597页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1597页共6页第1598页共6页第1597页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1598页共6页一、工程概况(一)、概述:聊城新厂2×600MW机组汽轮发电机基础运转层二次灌浆材料采用两种:台板下及台板外100mm范围内采用上海宝山环宇材料厂生产的合格无收缩灌浆料H-40,其余部分均用C40细石砼(厚度为76mm)
(二)、主要工程量:二次灌浆料:30T细石砼:12m3(三)、措施性材料:破布:50KG二、施工依据1、山东电力工程咨询院设计图纸《汽轮发电机基座图》T0219(2)
2、《火电施工质量检验及评定标准》土建工程篇
3、《电力建设安全工作规程》
三、主要施工机具手电钻式搅拌器2台空压机1台电锯1台灰斗1个水准仪1台钢尺(5m)2把四、施工技术措施(一)二次灌浆料施工1、接到汽轮机基础二次浇灌通知单后,首先要按设计要求并针对二次浇灌部位,及时做好浇灌前的准备工作
①将二次灌浆料根据需用量运至现场,并堆放整齐
②检查设备底板的下表面是否有锈、油污等,若有应用棉纱清除干净
③对浇灌部位基础表面和很弱的砼层应进行凿毛处理并进行彻底清扫
④检查原来设备就位前焊接的挡灰板与孔洞四周是否有间隙,如有空隙应用海棉条或灰浆进行堵塞,以防止灌浆料泄漏
⑤根据需要灌浆部位支设外侧木模,用空压机将基础表面上的粉尘、泥土、垃圾进行吹扫后,对其表面洒水湿润24小时,清除表面积水并经验收合格灌浆单经总工签发后方可二次浇灌
⑥根据现场条件,加工制作一些专用小工具
⑦浇灌前进行技术交底
2、浇筑①二次灌浆料采用手电钻式搅拌器在搅拌桶内进行搅拌,一般每次一袋(25kg装)、规定用水量为4kg,即水、料比为16%,在满足流动条件下,用水量可在3
0kg范围内变动
