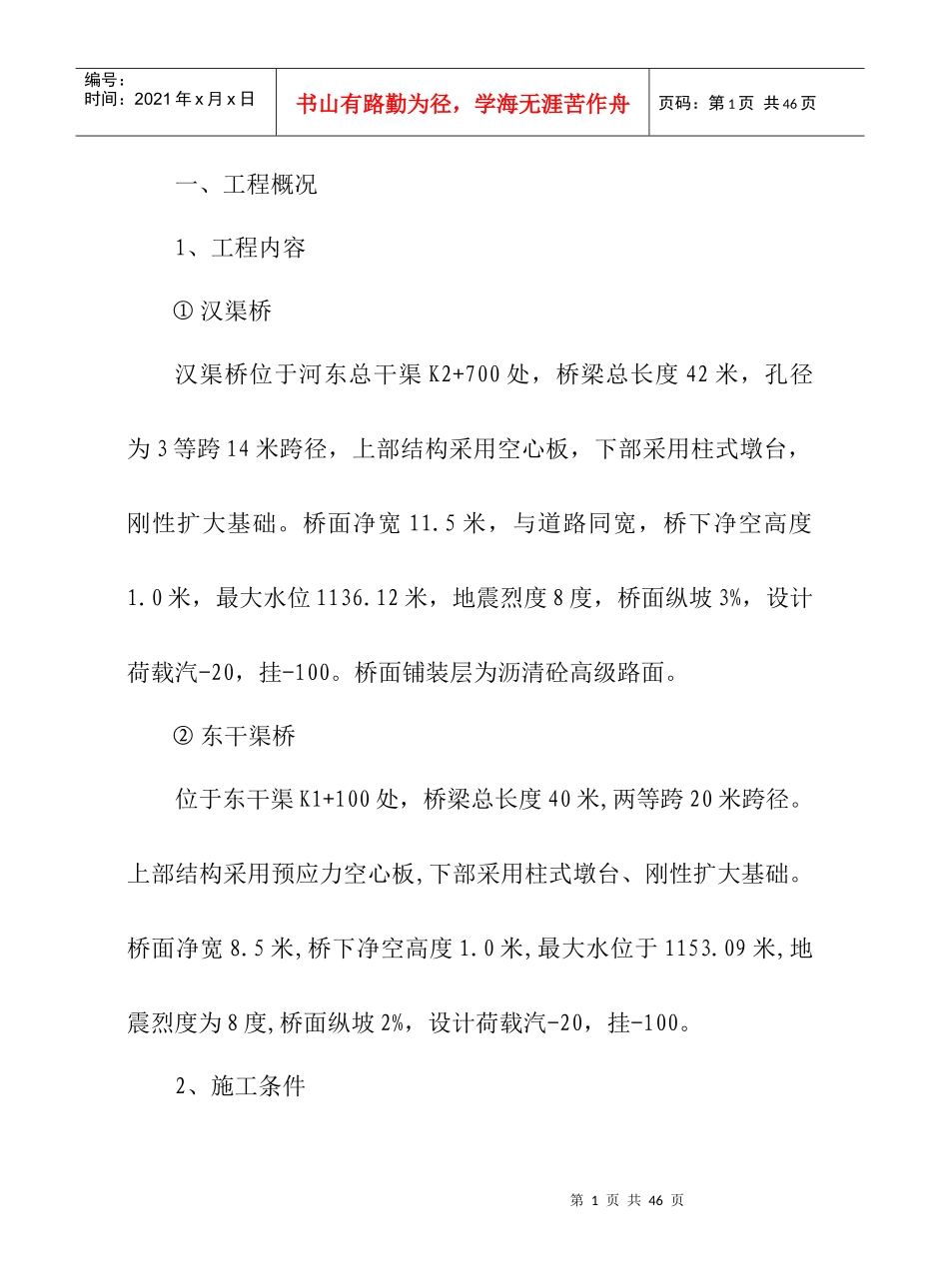

第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共46页一、工程概况1、工程内容①汉渠桥汉渠桥位于河东总干渠K2+700处,桥梁总长度42米,孔径为3等跨14米跨径,上部结构采用空心板,下部采用柱式墩台,刚性扩大基础
桥面净宽11
5米,与道路同宽,桥下净空高度1
0米,最大水位1136
12米,地震烈度8度,桥面纵坡3%,设计荷载汽-20,挂-100
桥面铺装层为沥清砼高级路面
②东干渠桥位于东干渠K1+100处,桥梁总长度40米,两等跨20米跨径
上部结构采用预应力空心板,下部采用柱式墩台、刚性扩大基础
5米,桥下净空高度1
0米,最大水位于1153
09米,地震烈度为8度,桥面纵坡2%,设计荷载汽-20,挂-100

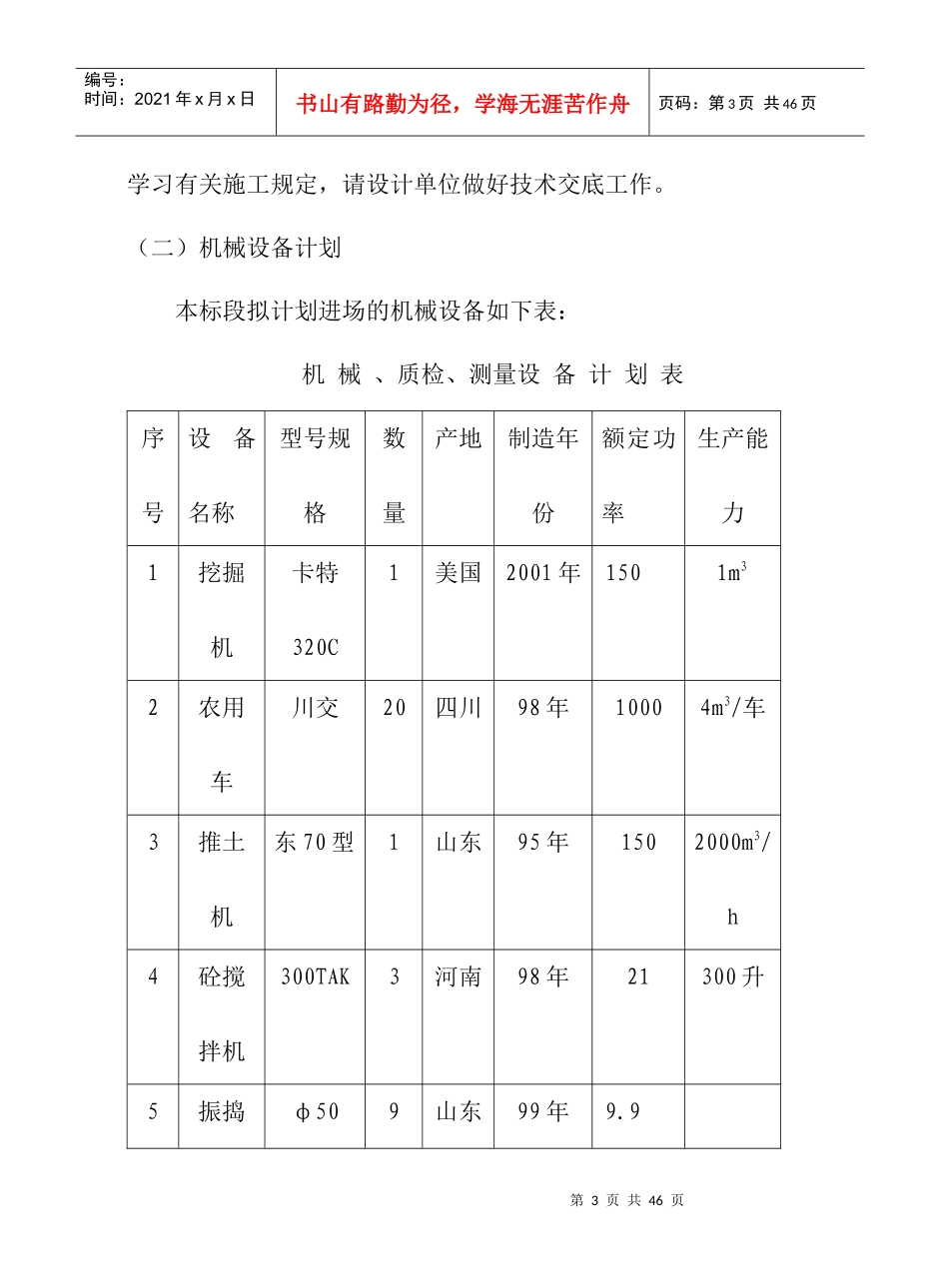

2、施工条件第2页共46页第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共46页本地区三材资源充足,特别是砂、石料及土方资源,可以就近采运,价格较低
片石产地臭泉沟,石子产地河滩地,砂子产地五大台,水泥采用青铜峡宁夏水泥股份有限公司生产的425#硅酸盐水泥
施工用水就近在渠底打井提水,生活用水取城市自来水
汉渠桥施工现场交通便利,东干渠桥两侧属山地,无施工道路,地下水埋深1
5米,施工用电线路需要临时架设

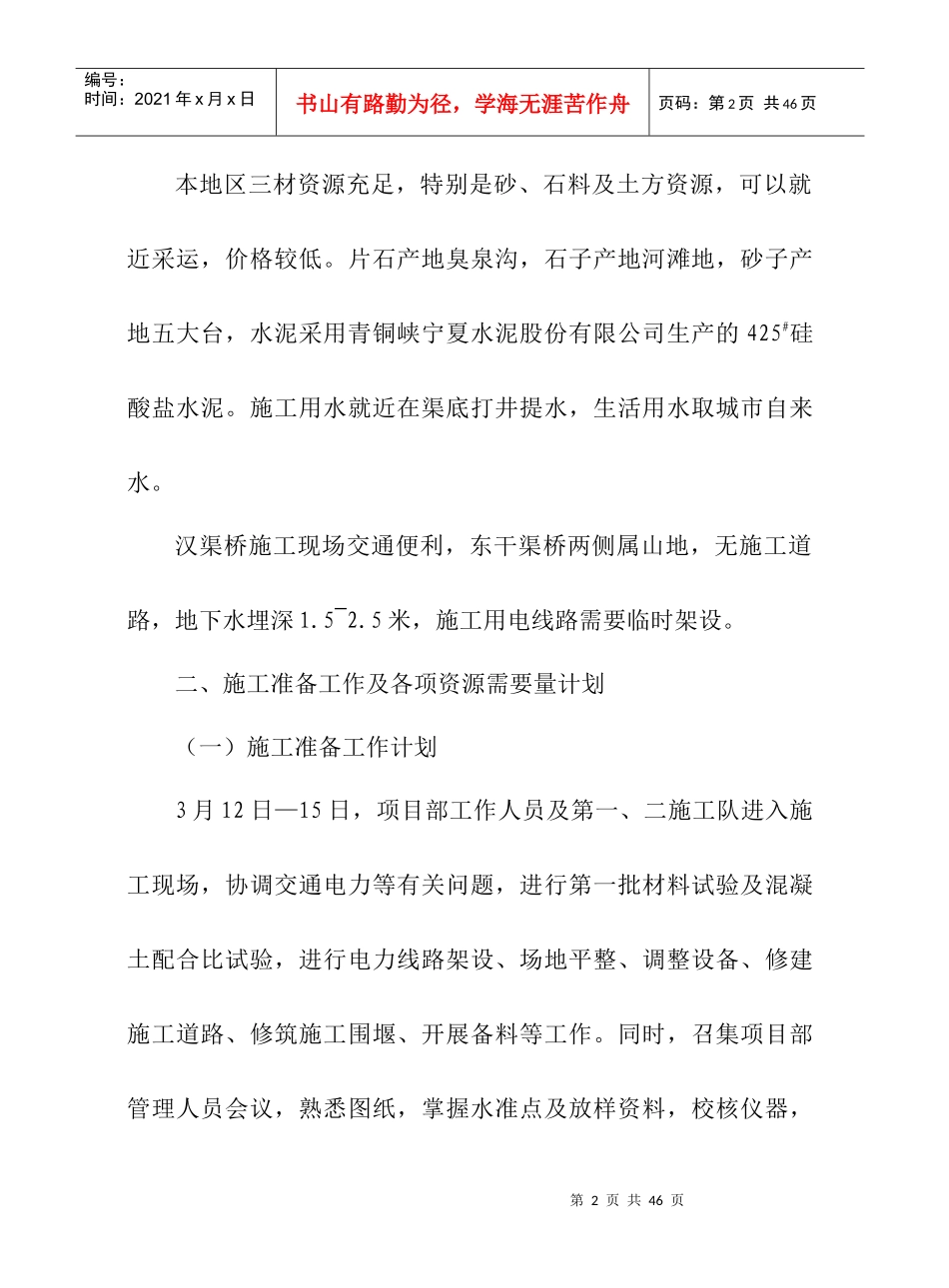

二、施工准备工作及各项资源需要量计划(一)施工准备工作计划3月12日—15日,项目部工作人员及第一、二施工队进入施工现场,协调交通电力等有关问题,进行第一批材料试验及混凝土配合比试验,进行电力线路架设、场地平整、调整设备、修建施工道路、修筑施工围堰、开展备料等工作
