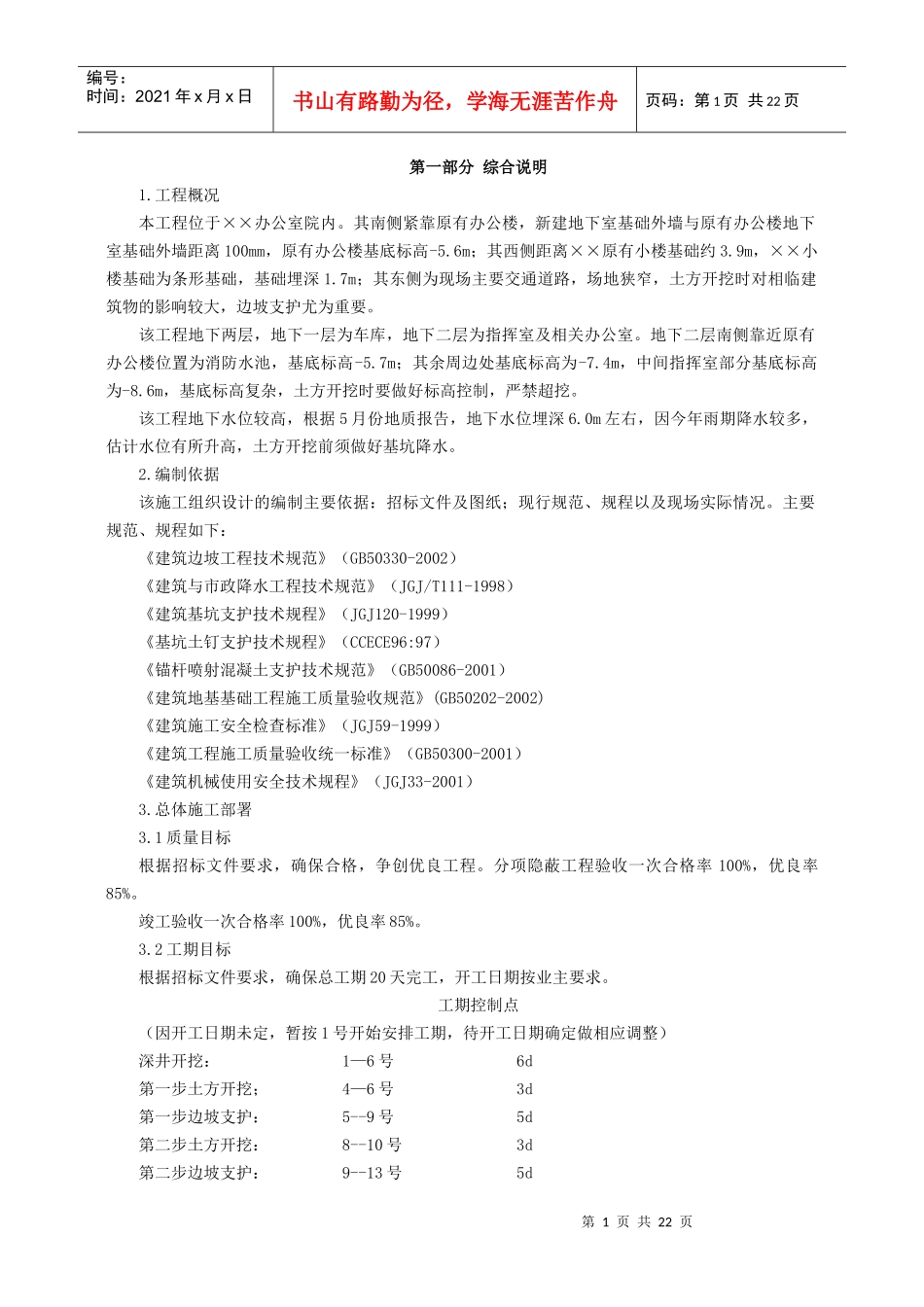

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页第一部分综合说明1
工程概况本工程位于××办公室院内
其南侧紧靠原有办公楼,新建地下室基础外墙与原有办公楼地下室基础外墙距离100mm,原有办公楼基底标高-5
6m;其西侧距离××原有小楼基础约3
9m,××小楼基础为条形基础,基础埋深1
7m;其东侧为现场主要交通道路,场地狭窄,土方开挖时对相临建筑物的影响较大,边坡支护尤为重要
该工程地下两层,地下一层为车库,地下二层为指挥室及相关办公室
地下二层南侧靠近原有办公楼位置为消防水池,基底标高-5
7m;其余周边处基底标高为-7
4m,中间指挥室部分基底标高为-8
6m,基底标高复杂,土方开挖时要做好标高控制,严禁超挖
该工程地下水位较高,根据5月份地质报告,地下水位埋深6
0m左右,因今年雨期降水较多,估计水位有所升高,土方开挖前须做好基坑降水
编制依据该施工组织设计的编制主要依据:招标文件及图纸;现行规范、规程以及现场实际情况

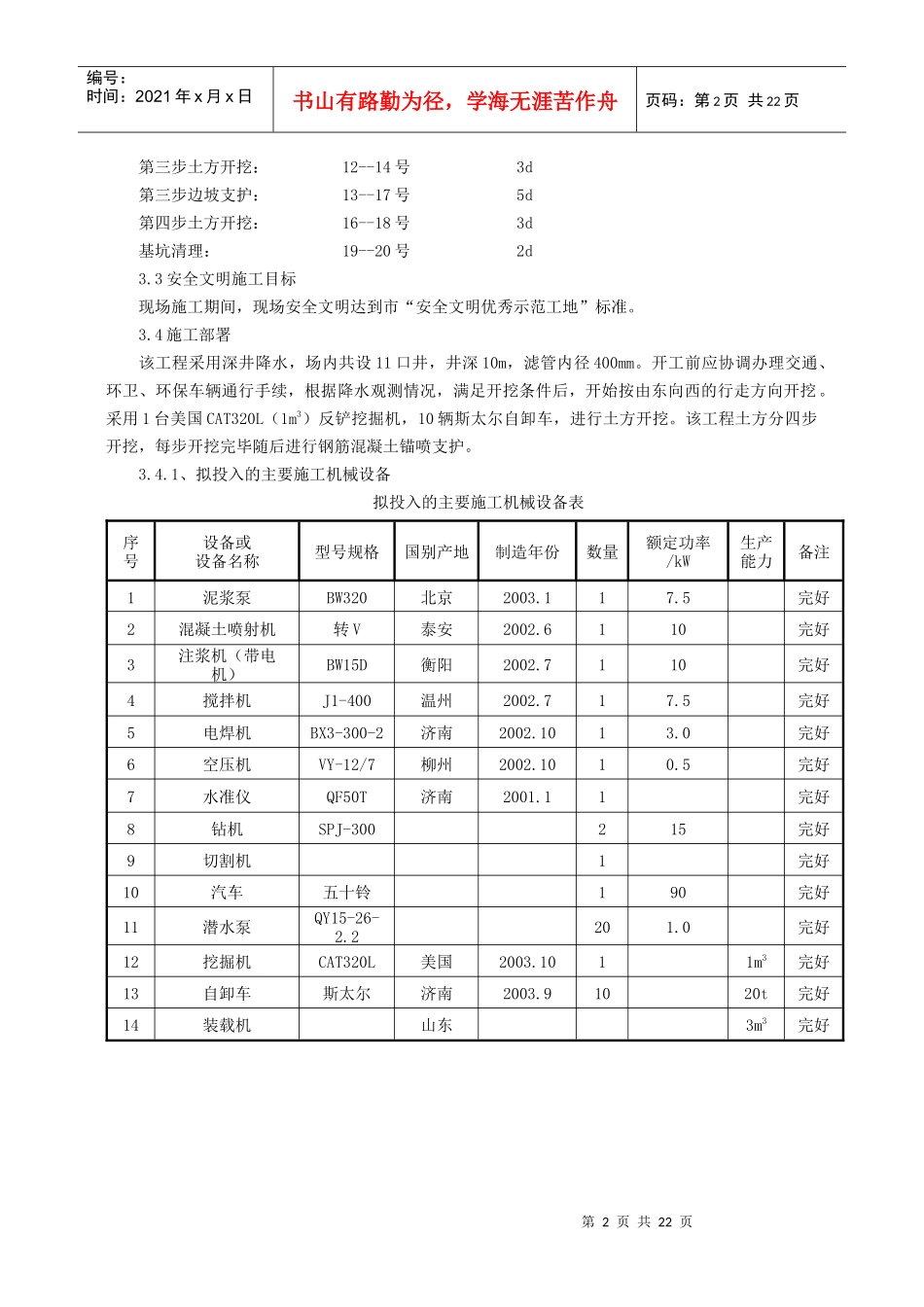

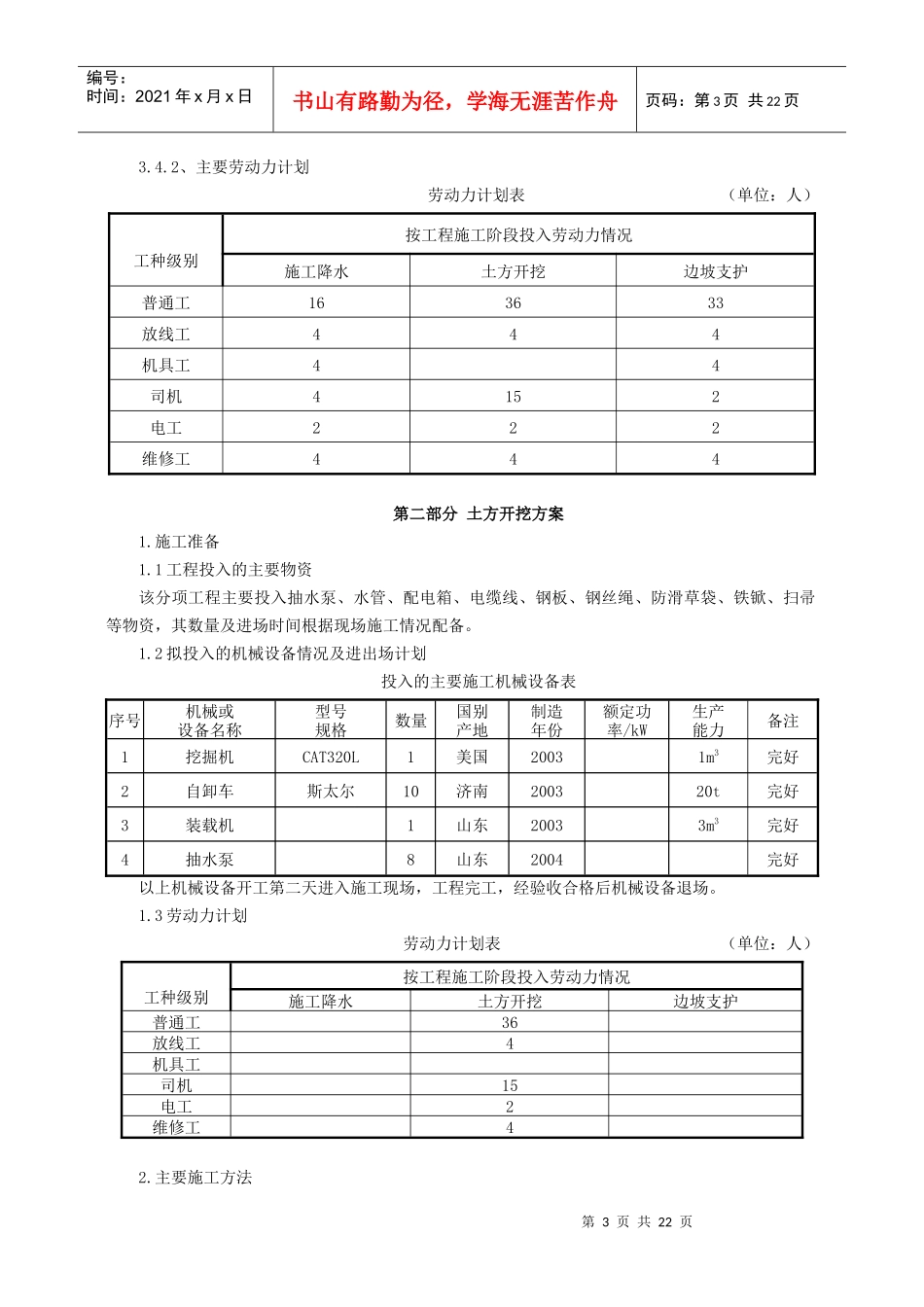

主要规范、规程如下:《建筑边坡工程技术规范》(GB50330-2002)《建筑与市政降水工程技术规范》(JGJ/T111-1998)《建筑基坑支护技术规程》(JGJ120-1999)《基坑土钉支护技术规程》(CCECE96:97)《锚杆喷射混凝土支护技术规范》(GB50086-2001)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑施工安全检查标准》(JGJ59-1999)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)3
总体施工部署3
1质量目标根据招标文件要求,确保合格,争创优良工程
分项隐蔽工程验收一次合格率100%,优良率85%
竣工验收一次合格率100%,优良率85%
2工期目标根据招标文件要求,确
