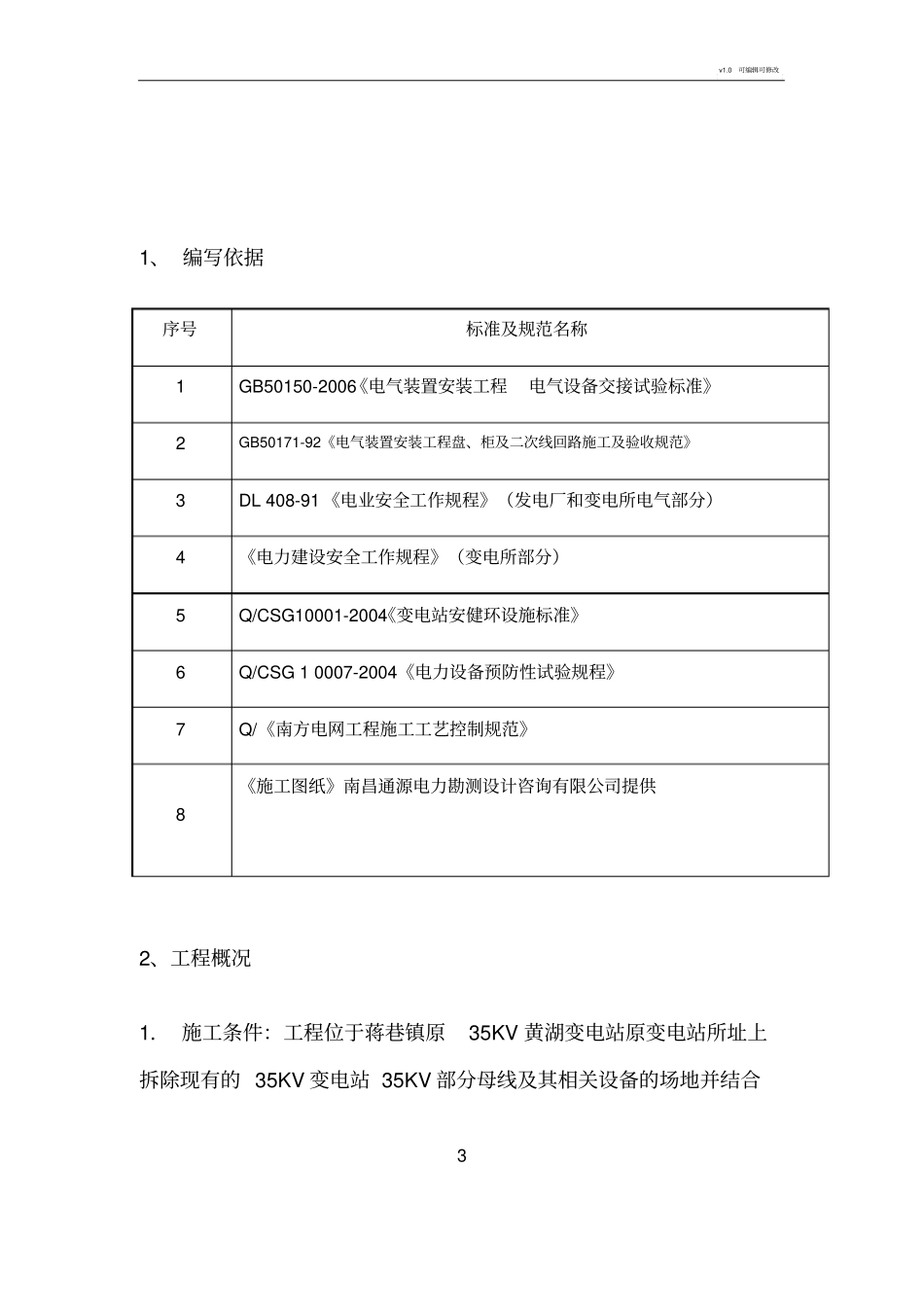

v1.0可编辑可修改11黄湖35kV变电站改造工程屏柜安装及二次接线安装施工方案五洋电力建设股份有限公司2017年南昌县35KV黄湖变电站改造工程项目部二零一八年五月v1.0可编辑可修改2017年南昌县黄湖35kV变电站改造工程批准:审核:会签:编写:v1.0可编辑可修改31、编写依据序号标准及规范名称1GB50150-2006《电气装置安装工程电气设备交接试验标准》2GB50171-92《电气装置安装工程盘、柜及二次线回路施工及验收规范》3DL408-91《电业安全工作规程》(发电厂和变电所电气部分)4《电力建设安全工作规程》(变电所部分)5Q/CSG10001-2004《变电站安健环设施标准》6Q/CSG10007-2004《电力设备预防性试验规程》7Q/《南方电网工程施工工艺控制规范》8《施工图纸》南昌通源电力勘测设计咨询有限公司提供2、工程概况1.施工条件:工程位于蒋巷镇原35KV黄湖变电站原变电站所址上拆除现有的35KV变电站35KV部分母线及其相关设备的场地并结合v1.0可编辑可修改4所址围墙内空地新建;场地较为狭小,且临近35KV运行中的母线及其相关设备;施工用水、用电及交通、通讯均可利用现有35KV变电站系统及设备。2.建设规模:1)站区内占地面积为:亩2)更换2#主变压器一台,容量为5000KVA(利旧广福35KV变电站#1主变)。1#主变为本站所有,容量为5000KVA。3)35KV及10KV户外配电装置改为户内配电装置,新建综合楼,35KV及10kV开关柜安装于同一配电装置室内。本次更换35kV设备:(主变进线柜2块、分段柜2块、母线电压互感器柜2块、出线柜2块)共8块。10kV设备:(主变进线柜2块、分段柜2块、母线电压互感器柜2块、电容器柜2块、出线柜6块、站用变柜2块)共16块。本期10kV安装并联电容器二组、全站综自改造。3、作业准备施工组织机构v1.0可编辑可修改5项目经理:朱璇技术负责人:叶黎明质安负责人:熊荣光施工负责人:肖建龙人员配备表4-1作业人员配备工序名称建议工作人数负责人数监护人数开箱检查8肖建龙叶黎明屏柜搬运12肖建龙叶黎明项目经理施工负责人质安负责人技术负责人电工材料员电气安装班组资料员v1.0可编辑可修改6基础定位4肖建龙0屏柜、端子箱安装6肖建龙叶黎明二次盘柜接地2肖建龙0二次接线8肖建龙0注:作业人数根据具体工程量规模配备。工器具及仪器仪表配置表4-2主要工器具及仪器表配置序号名称规格/编号单位数量备注1手电钻台12磨光机台23电源线架220V*30M台34电缆剪SH-250台25手锤6P把36绝缘梯3M把17撬杠根48电风筒2000W台39标签机PT-9500PC台1v1.0可编辑可修改7序号名称规格/编号单位数量备注10电烙铁把511电脑胶头打码机LM-370台212水平尺5米把313磁力线坠个214电焊机380V台115摇表2500V台116二次工具箱个8注:工器具及仪器仪表根据具体工程量规模配备。4、作业流程业(工序)流程图屏柜搬运施工前准备开箱检查v1.0可编辑可修改8二次接线施工结束施工记录屏柜、端子箱安装基础定位二次屏柜接地v1.0可编辑可修改9图3-1作业流程图5、作业方法开箱检查屏柜开箱前应提早报请监理单位审核同意,同意后方可开箱。开箱时需有监理单位人员现场见证。开箱时应首先检查设备包装的完好情况,是否有严重碰撞的痕迹及可能使箱内设备受损的现象;根据装箱清单,检查设备及其备品等是否齐全;对照设计图纸,核对设备的规格、型号、回路布置等是否符合要求。厂家资料及备品备件应交专人负责保管并做好登记。开箱时应使用起钉器,先起钉子,后撬开箱板;如使用撬棍,不得以盘面为支点,并严禁将撬棍伸入木箱内乱撬;开箱时应小心仔细,避免有较大振动。屏柜搬运控制、保护屏柜到达现场后,应立即开箱并将其转运到主控室,不允许存放在室外。屏柜搬运可采用吊车搬运和人工搬运两种方式。采用吊车搬运应有起重工专门指挥,配备足够的施工人员。屏柜起吊绑扎时,不得用钢丝绳直接绑扎屏柜,防止刮伤屏架漆面。v1.0可编辑可修改10在屏柜采用人工搬运,搬运时委派一名有经验的人员做现场指挥,并设专职监护人员进行现场监护。同时配备足够的施工人员,以保证人身和设备的安全。屏柜搬运前应对参与本项工作的全体人员做好安全技术交底,做好人员分工并告知搬运过程中的路线。屏柜搬运前可将易破损的玻璃门拆除,待...
