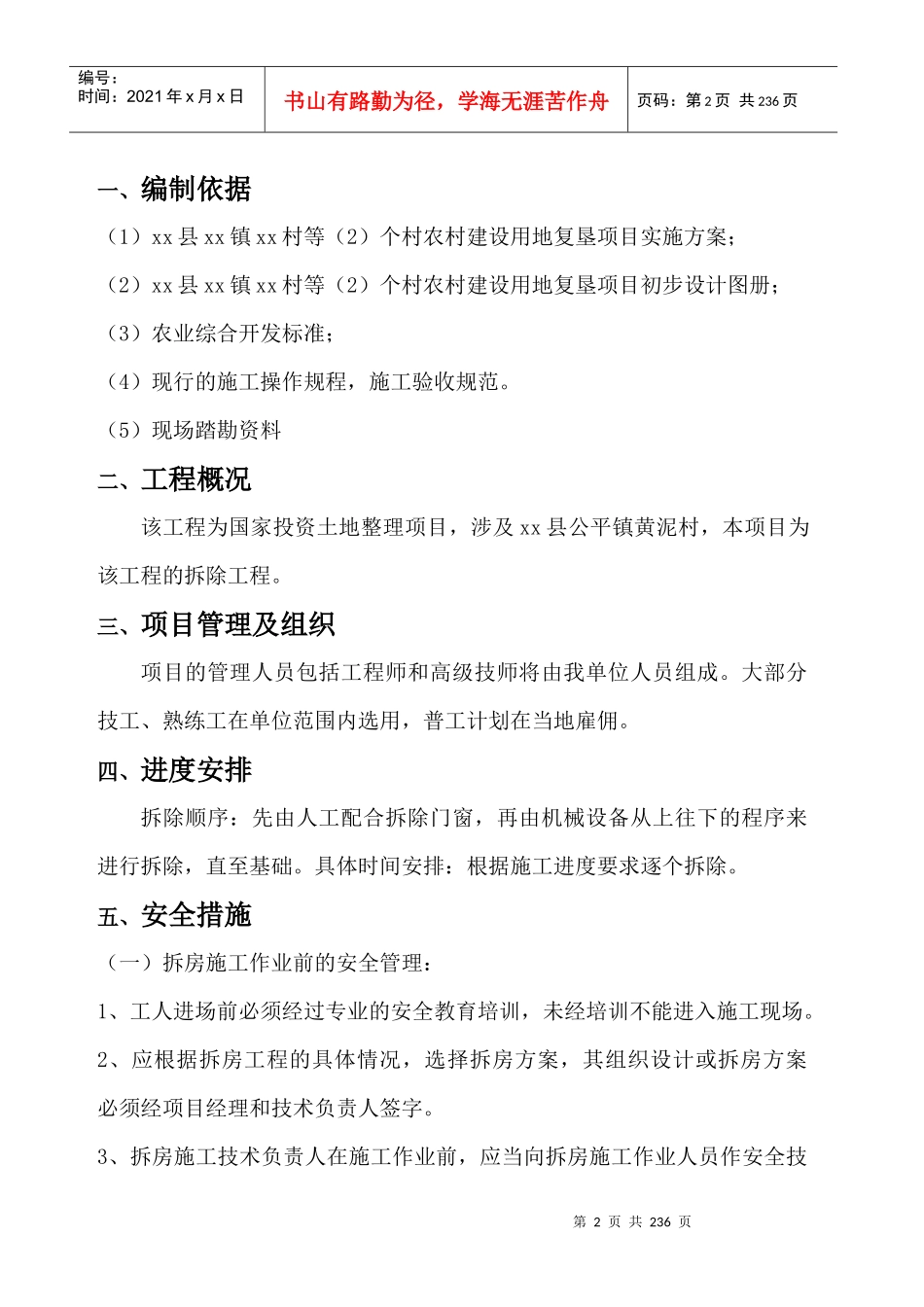

第1页共236页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共236页xx县xx镇xx村等(2)个村农村建设用地复垦项目房屋拆除专项方案施工单位:重庆xx建设工程有限公司第2页共236页第1页共236页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共236页一、编制依据(1)xx县xx镇xx村等(2)个村农村建设用地复垦项目实施方案;(2)xx县xx镇xx村等(2)个村农村建设用地复垦项目初步设计图册;(3)农业综合开发标准;(4)现行的施工操作规程,施工验收规范
(5)现场踏勘资料二、工程概况该工程为国家投资土地整理项目,涉及xx县公平镇黄泥村,本项目为该工程的拆除工程
三、项目管理及组织项目的管理人员包括工程师和高级技师将由我单位人员组成
大部分技工、熟练工在单位范围内选用,普工计划在当地雇佣
四、进度安排拆除顺序:先由人工配合拆除门窗,再由机械设备从上往下的程序来进行拆除,直至基础
具体时间安排:根据施工进度要求逐个拆除
五、安全措施(一)拆房施工作业前的安全管理:1、工人进场前必须经过专业的安全教育培训,未经培训不能进入施工现场
2、应根据拆房工程的具体情况,选择拆房方案,其组织设计或拆房方案必须经项目经理和技术负责人签字
3、拆房施工技术负责人在施工作业前,应当向拆房施工作业人员作安全技第3页共236页第2页共236页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共236页术交底,被交底人应当了解该项技术作业的基本要求和安全操作规程,在相关文件上签字,并受安全管理人员的监督检查
4:施工单位安全技术负责人、监理人员、甲方现场代表三方人员必须到拆除现场,确认施工对象,施工范围明确是否存在产权争议和其它矛盾并解决
5:排查危险源,因时地利选择机械或人工拆除方案,施工方、监理方、甲方现场签字
