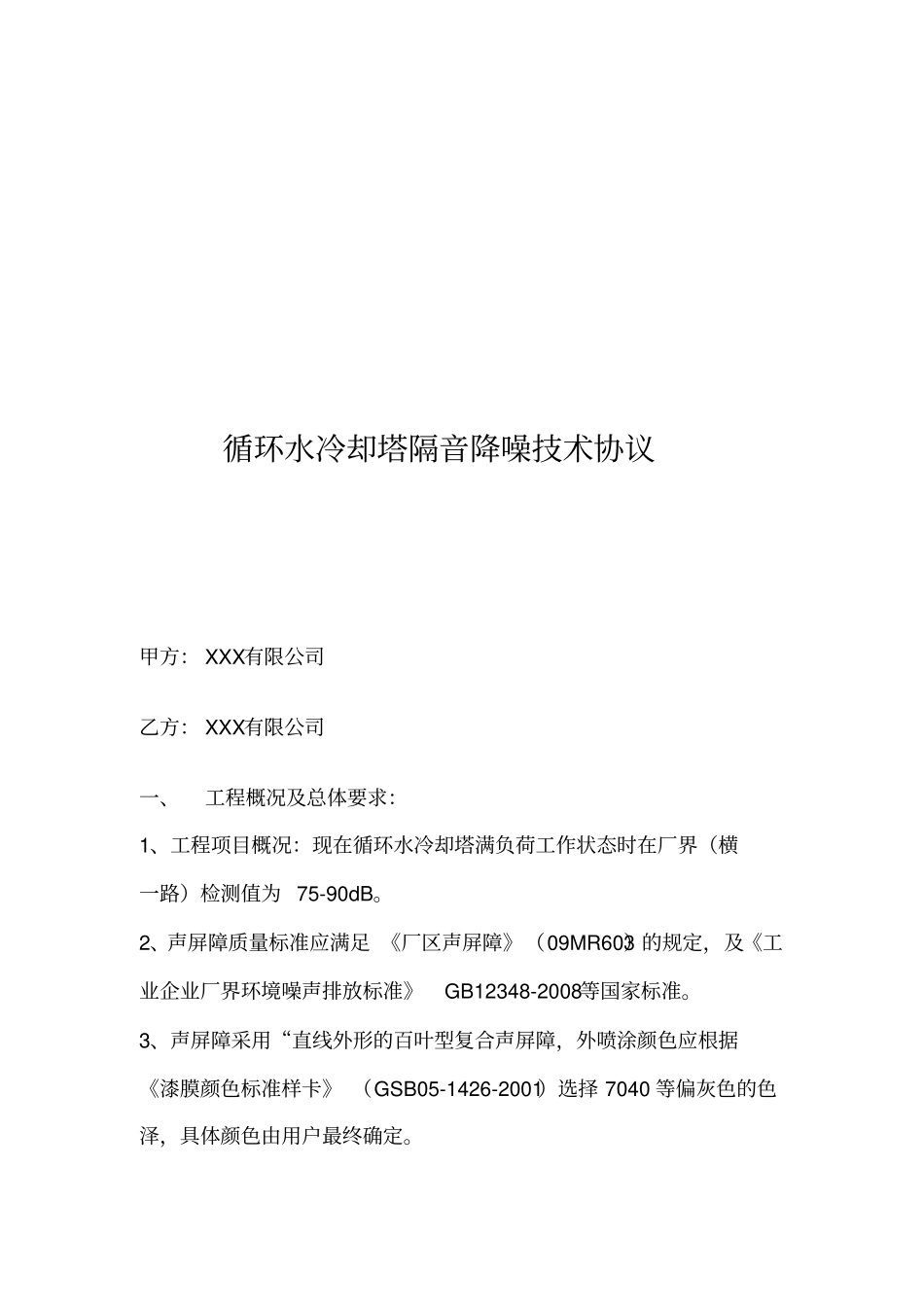

循环水冷却塔隔音降噪技术协议甲方:XXX有限公司乙方:XXX有限公司一、工程概况及总体要求:1、工程项目概况:现在循环水冷却塔满负荷工作状态时在厂界(横一路)检测值为75-90dB
2、声屏障质量标准应满足《厂区声屏障》(09MR603)的规定,及《工业企业厂界环境噪声排放标准》GB12348-2008等国家标准
3、声屏障采用“直线外形的百叶型复合声屏障,外喷涂颜色应根据《漆膜颜色标准样卡》(GSB05-1426-2001)选择7040等偏灰色的色泽,具体颜色由用户最终确定

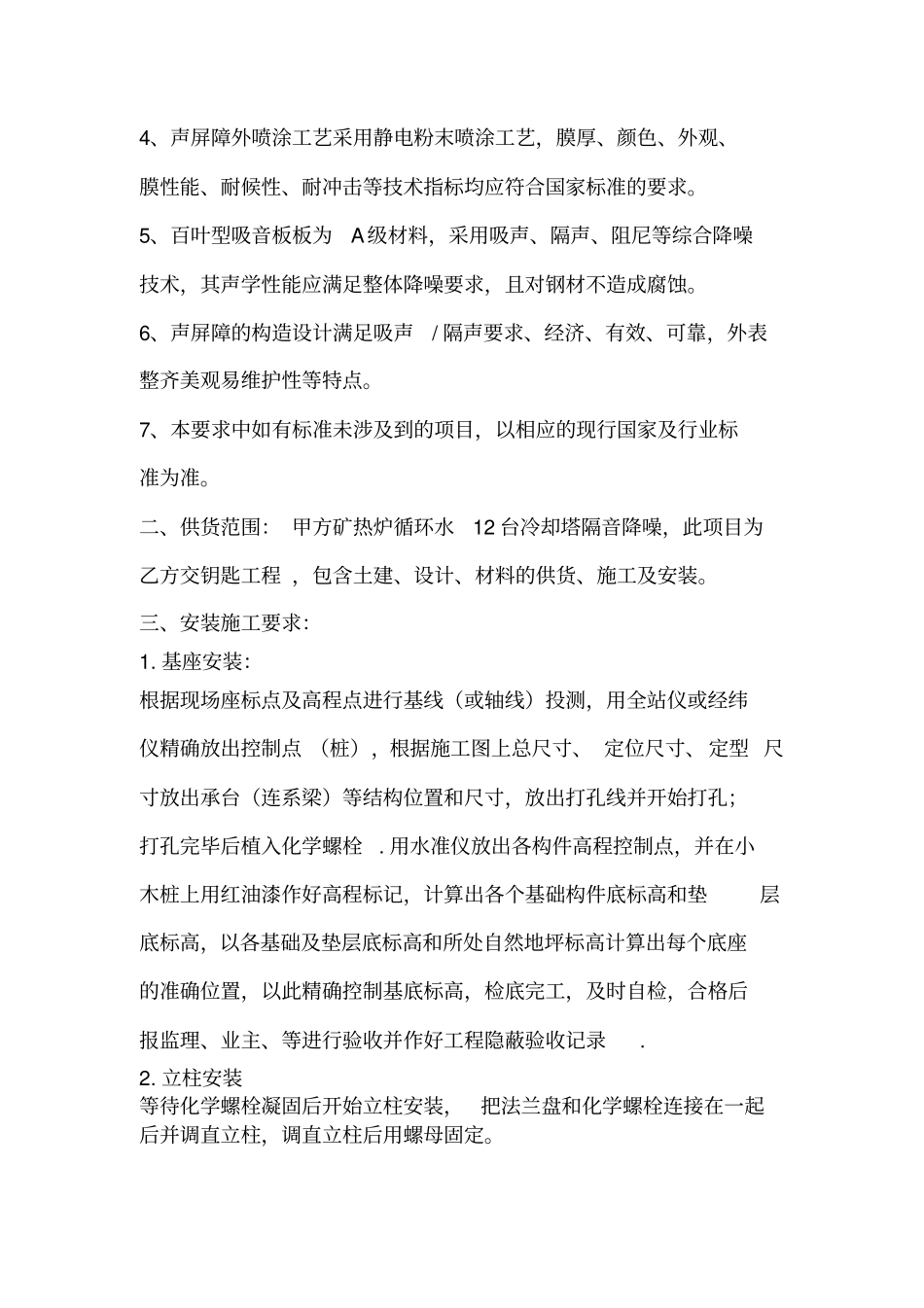

4、声屏障外喷涂工艺采用静电粉末喷涂工艺,膜厚、颜色、外观、膜性能、耐候性、耐冲击等技术指标均应符合国家标准的要求
5、百叶型吸音板板为A级材料,采用吸声、隔声、阻尼等综合降噪技术,其声学性能应满足整体降噪要求,且对钢材不造成腐蚀
6、声屏障的构造设计满足吸声/隔声要求、经济、有效、可靠,外表整齐美观易维护性等特点
7、本要求中如有标准未涉及到的项目,以相应的现行国家及行业标准为准
二、供货范围:甲方矿热炉循环水12台冷却塔隔音降噪,此项目为乙方交钥匙工程,包含土建、设计、材料的供货、施工及安装
三、安装施工要求:1
基座安装:根据现场座标点及高程点进行基线(或轴线)投测,用全站仪或经纬仪精确放出控制点(桩),根据施工图上总尺寸、定位尺寸、定型尺寸放出承台(连系梁)等结构位置和尺寸,放出打孔线并开始打孔;打孔完毕后植入化学螺栓
用水准仪放出各构件高程控制点,并在小木桩上用红油漆作好高程标记,计算出各个基础构件底标高和垫层底标高,以各基础及垫层底标高和所处自然地坪标高计算出每个底座的准确位置,以此精确控制基底标高,检底完工,及时自检,合格后报监理、业主、等进行验收并作好工程隐蔽验收记录
立柱安装等待化学螺栓凝固后开始立柱安装,把法兰盘和化学螺栓连接在一起后并调直立柱,调直立柱后用螺母固定
