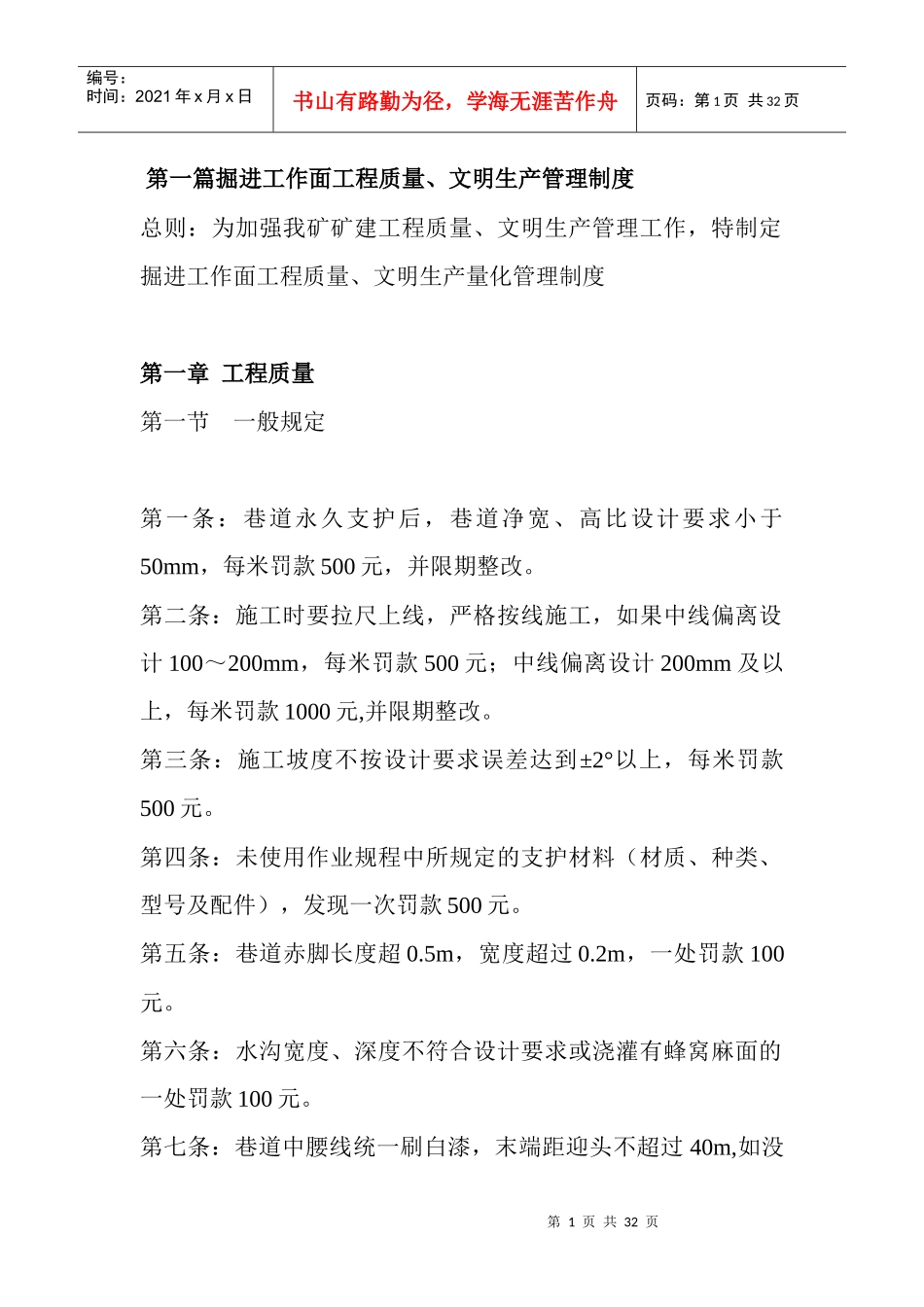

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页第一篇掘进工作面工程质量、文明生产管理制度总则:为加强我矿矿建工程质量、文明生产管理工作,特制定掘进工作面工程质量、文明生产量化管理制度第一章工程质量第一节一般规定第一条:巷道永久支护后,巷道净宽、高比设计要求小于50mm,每米罚款500元,并限期整改
第二条:施工时要拉尺上线,严格按线施工,如果中线偏离设计100~200mm,每米罚款500元;中线偏离设计200mm及以上,每米罚款1000元,并限期整改
第三条:施工坡度不按设计要求误差达到±2°以上,每米罚款500元
第四条:未使用作业规程中所规定的支护材料(材质、种类、型号及配件),发现一次罚款500元
第五条:巷道赤脚长度超0
5m,宽度超过0
2m,一处罚款100元
第六条:水沟宽度、深度不符合设计要求或浇灌有蜂窝麻面的一处罚款100元

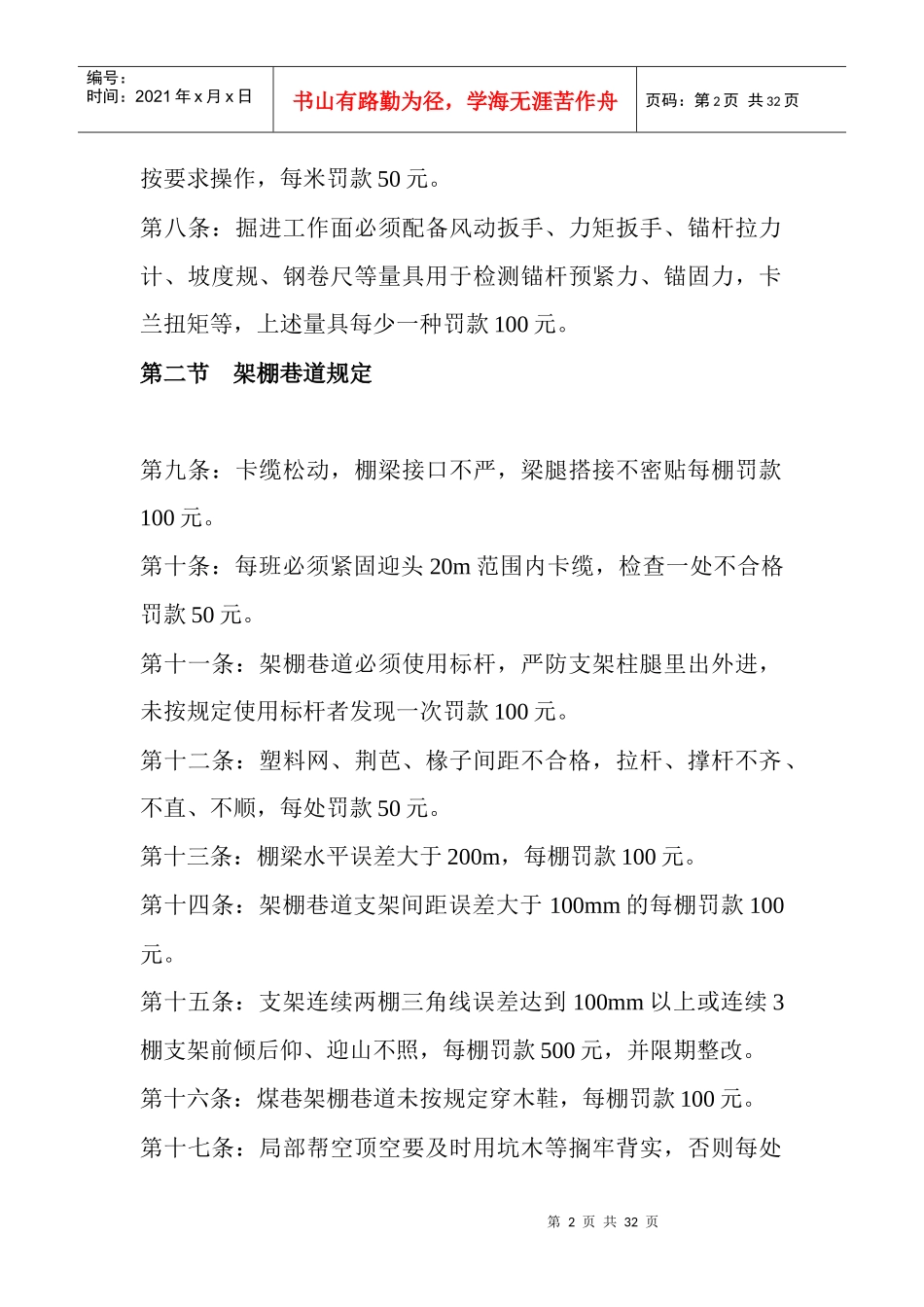

第七条:巷道中腰线统一刷白漆,末端距迎头不超过40m,如没第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页按要求操作,每米罚款50元
第八条:掘进工作面必须配备风动扳手、力矩扳手、锚杆拉力计、坡度规、钢卷尺等量具用于检测锚杆预紧力、锚固力,卡兰扭矩等,上述量具每少一种罚款100元
第二节架棚巷道规定第九条:卡缆松动,棚梁接口不严,梁腿搭接不密贴每棚罚款100元
第十条:每班必须紧固迎头20m范围内卡缆,检查一处不合格罚款50元
第十一条:架棚巷道必须使用标杆,严防支架柱腿里出外进,未按规定使用标杆者发现一次罚款100元
第十二条:塑料网、荆芭、椽子间距不合格,拉杆、撑杆不齐、不直、不顺,每处罚款50元
第十三条:棚梁水平误差大于200m,每棚罚款100元
第十四条:架棚巷道支架间距误差大于100mm的每棚罚款100元

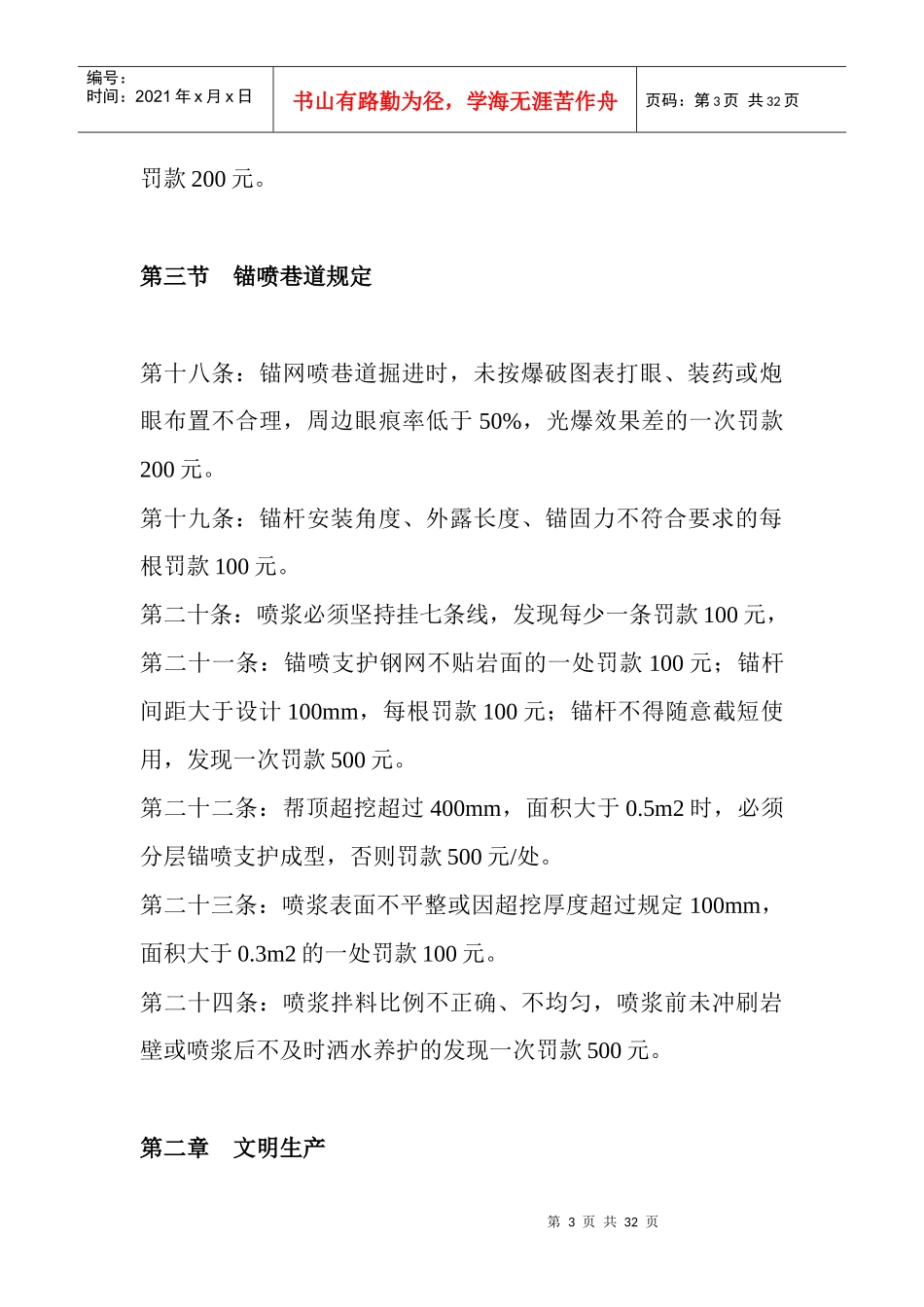

第十五条:支
