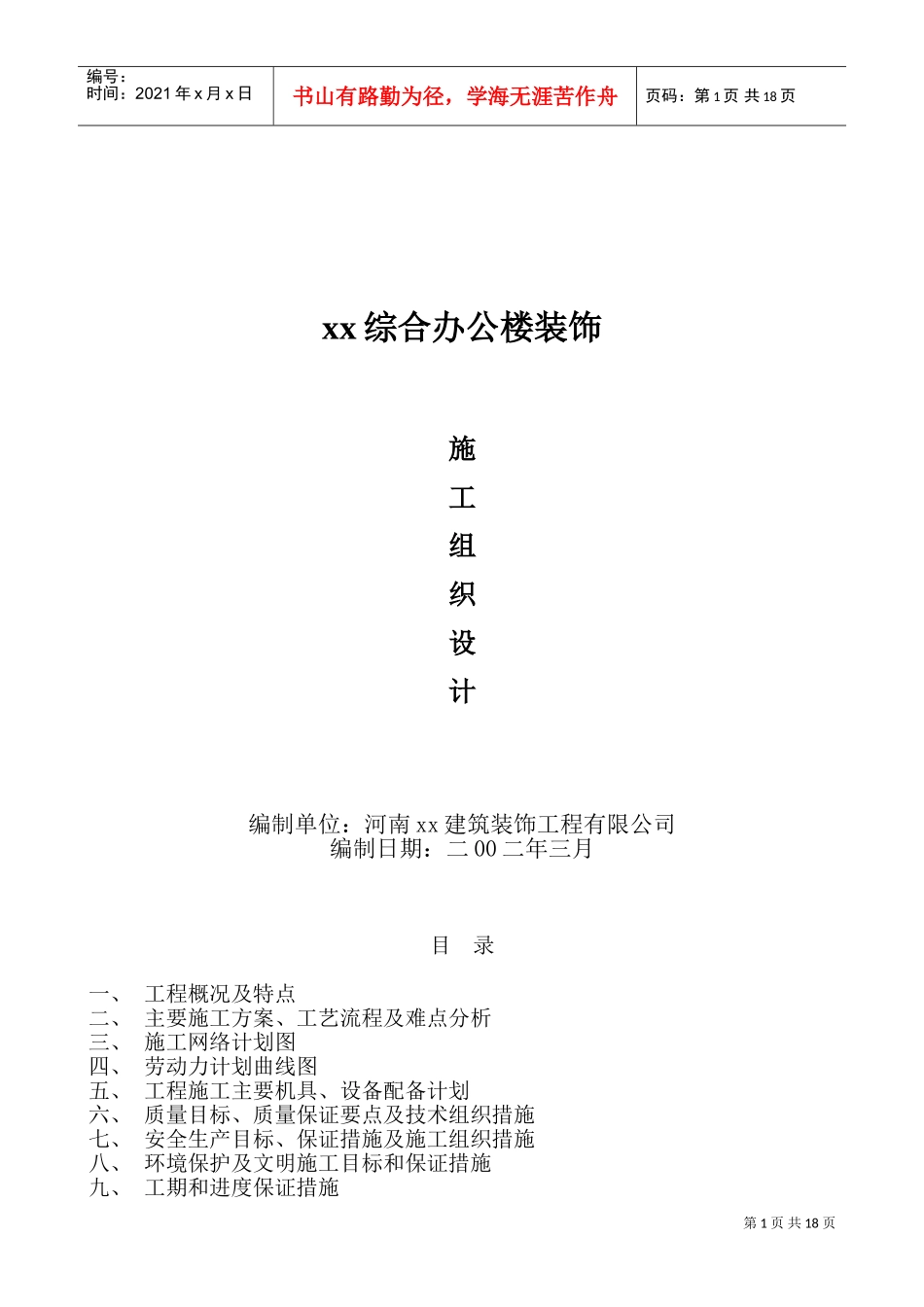

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页xx综合办公楼装饰施工组织设计编制单位:河南xx建筑装饰工程有限公司编制日期:二00二年三月目录一、工程概况及特点二、主要施工方案、工艺流程及难点分析三、施工网络计划图四、劳动力计划曲线图五、工程施工主要机具、设备配备计划六、质量目标、质量保证要点及技术组织措施七、安全生产目标、保证措施及施工组织措施八、环境保护及文明施工目标和保证措施九、工期和进度保证措施第2页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页施工组织设计一、工程概况及特点:xx综合办公楼装饰工程,位于新校区中心部位,装饰档次较高,设计简洁大方具有现代装饰风格又营造了一种新颖办公氛围,施工工艺要求较高
二、施工方案、工艺流程及难点分析:我公司计划180日历天完工
按地面、天棚、门窗木制作和油漆四个阶段组织施工,亦按照此进行验收
2施工流水段划分方案2
1施工流水段的划分等节拍均衡流水施工是一种科学的施工组织方法,它的基础是运用先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实现等节拍的均衡流水
我公司在以往的许多工程中曾多次运用过,均取得了工期短、质量高、投入少的最佳效果
施工流水段原则上按吊顶、墙面、地面、木制作施工工序和工期、劳动力投入等综合因素划分
施工作业队由专业作业班组组成,即由木工、油漆工、泥工等专业工种组成
作业班组之间互相协调配合施工,力争各流水段施工进度节拍一致,从而保证各工序的衔接合理,以实现连续均衡流水施工
每施工段派一名装饰专业工程师、一名水电专业工程师负责现场全权管理,各专业配备一名专业施工班组长负责现场施工监督指导
组织4个班组按地面、天棚、门窗木制作、油漆专业工种组织作业班组进行流水施工
第3页共18页编号:时间:
