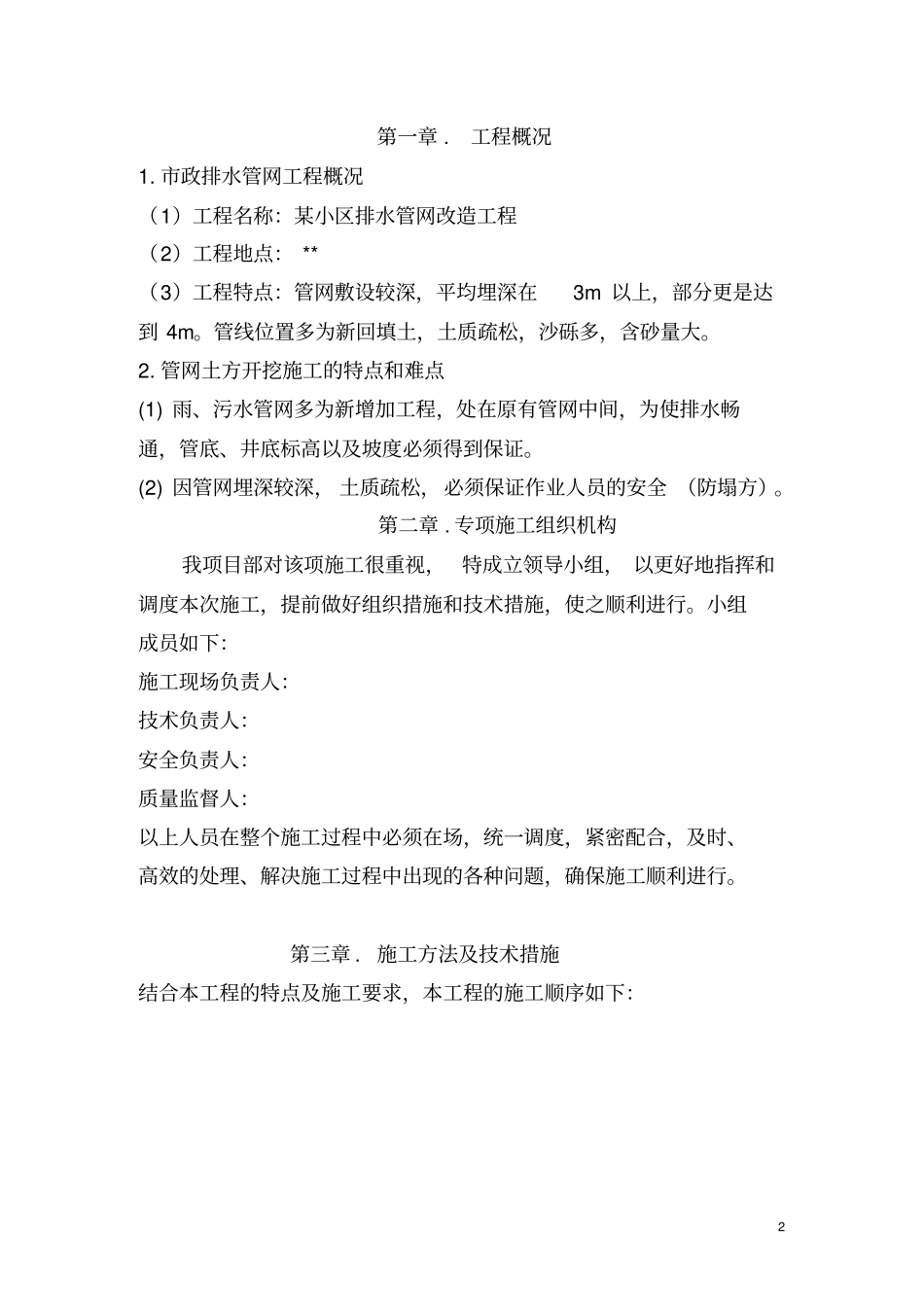

某小区改造工程市政排水管网施工方案2第一章
市政排水管网工程概况(1)工程名称:某小区排水管网改造工程(2)工程地点:**(3)工程特点:管网敷设较深,平均埋深在3m以上,部分更是达到4m
管线位置多为新回填土,土质疏松,沙砾多,含砂量大
管网土方开挖施工的特点和难点(1)雨、污水管网多为新增加工程,处在原有管网中间,为使排水畅通,管底、井底标高以及坡度必须得到保证
(2)因管网埋深较深,土质疏松,必须保证作业人员的安全(防塌方)
专项施工组织机构我项目部对该项施工很重视,特成立领导小组,以更好地指挥和调度本次施工,提前做好组织措施和技术措施,使之顺利进行
小组成员如下:施工现场负责人:技术负责人:安全负责人:质量监督人:以上人员在整个施工过程中必须在场,统一调度,紧密配合,及时、高效的处理、解决施工过程中出现的各种问题,确保施工顺利进行

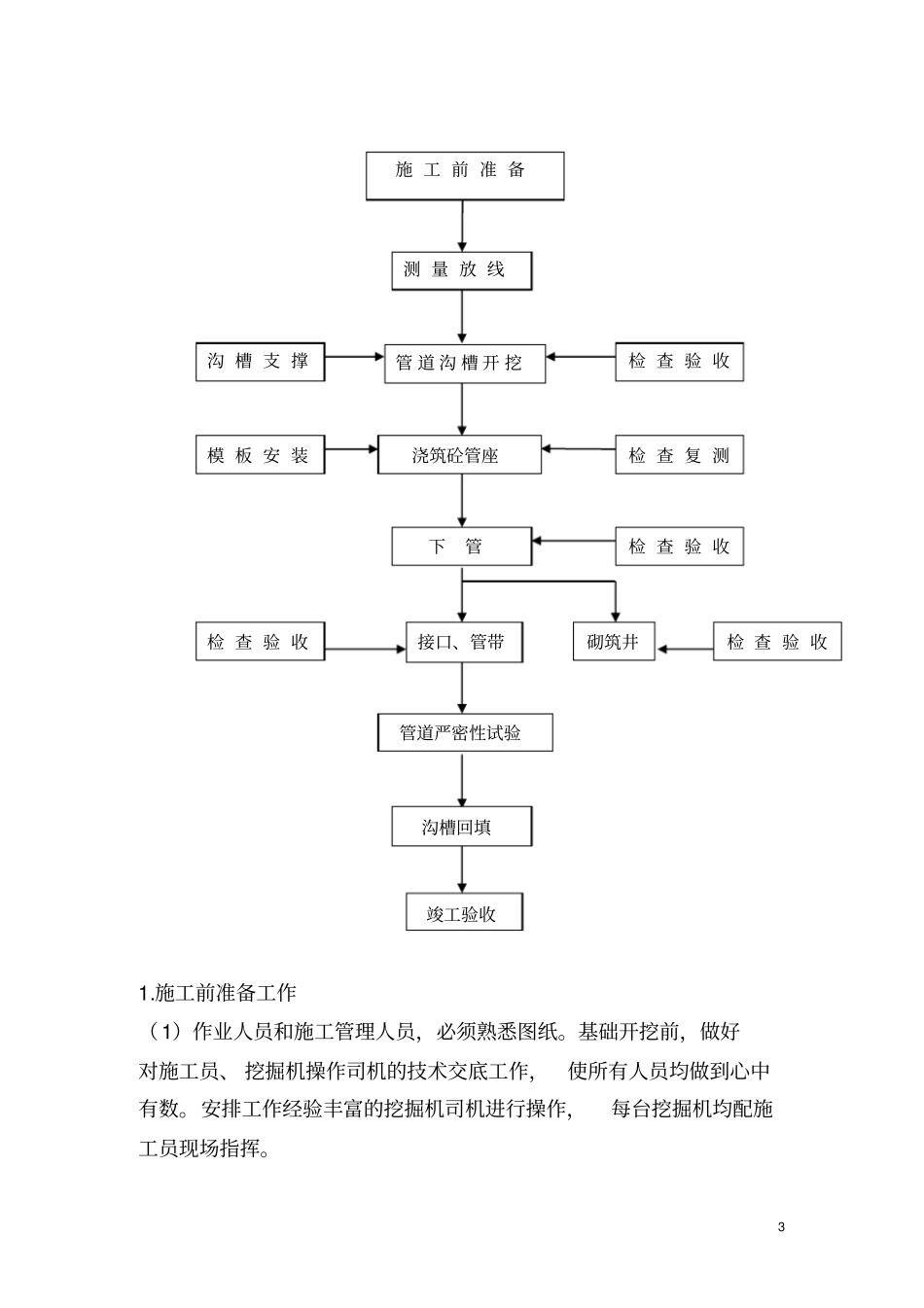

施工方法及技术措施结合本工程的特点及施工要求,本工程的施工顺序如下:31
施工前准备工作(1)作业人员和施工管理人员,必须熟悉图纸
基础开挖前,做好对施工员、挖掘机操作司机的技术交底工作,使所有人员均做到心中有数
安排工作经验丰富的挖掘机司机进行操作,每台挖掘机均配施工员现场指挥
施工前准备测量放线管道沟槽开挖沟槽支撑检查验收浇筑砼管座模板安装检查复测下管检查验收检查验收接口、管带砌筑井检查验收管道严密性试验沟槽回填竣工验收4(2)测量工具检验合格,且在检验有效期期内
(3)作好设备试运转:对进场挖土、运输车辆及各种辅助设备进行维修检查、试运转
现场土方开挖(1)施工测量:施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法,布设测量控制网,并报监理工程师批准
由测量人员根据设计图纸放出管线及井位
注意预留工作位宽度
将施工地段的原地标高复测
