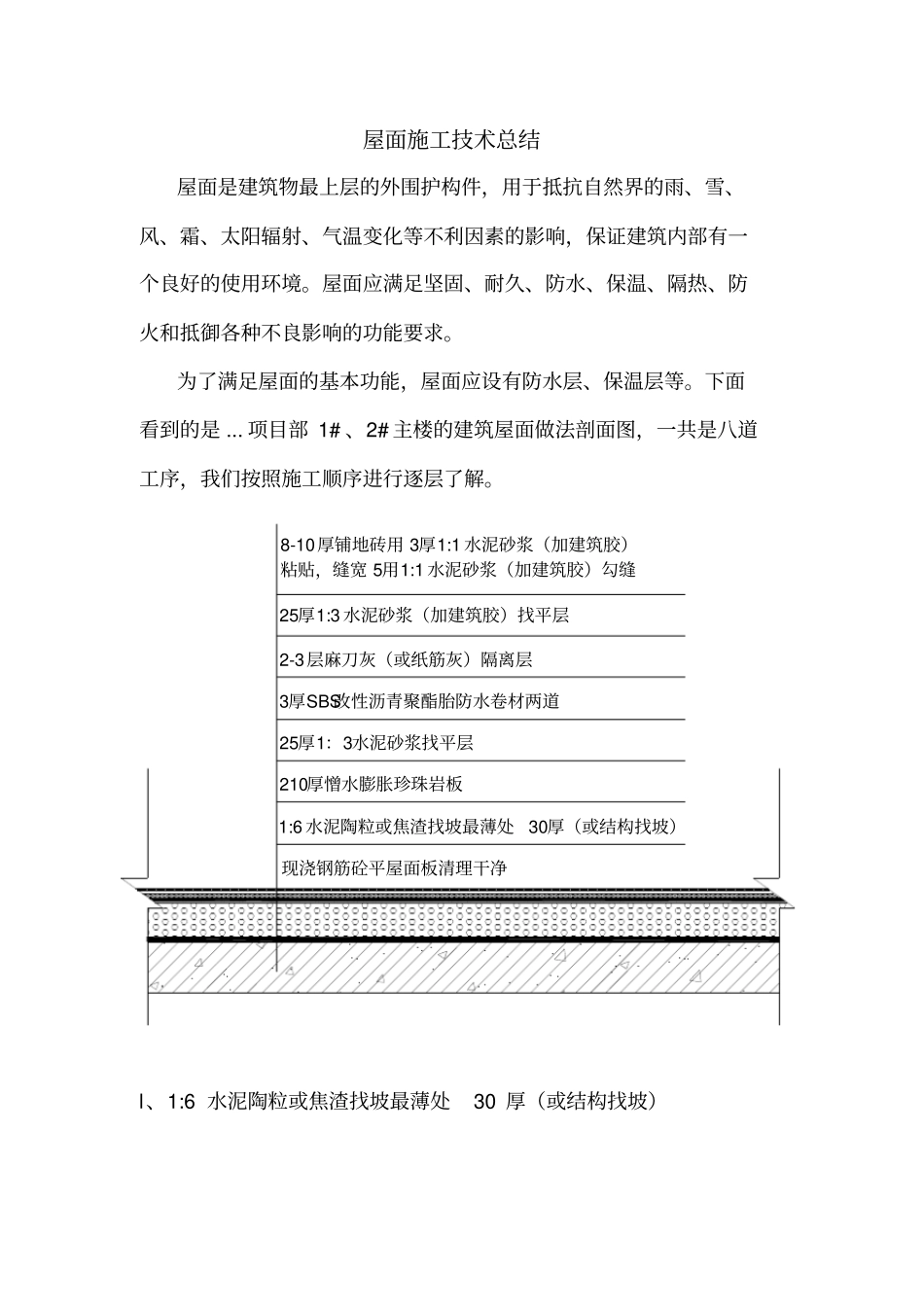

屋面施工技术总结屋面是建筑物最上层的外围护构件,用于抵抗自然界的雨、雪、风、霜、太阳辐射、气温变化等不利因素的影响,保证建筑内部有一个良好的使用环境
屋面应满足坚固、耐久、防水、保温、隔热、防火和抵御各种不良影响的功能要求
为了满足屋面的基本功能,屋面应设有防水层、保温层等
下面看到的是
项目部1#、2#主楼的建筑屋面做法剖面图,一共是八道工序,我们按照施工顺序进行逐层了解
l、1:6水泥陶粒或焦渣找坡最薄处30厚(或结构找坡)1:6水泥陶粒或焦渣找坡最薄处30厚(或结构找坡)现浇钢筋砼平屋面板清理干净210厚憎水膨胀珍珠岩板25厚1:3水泥砂浆找平层3厚SBS改性沥青聚酯胎防水卷材两道2-3层麻刀灰(或纸筋灰)隔离层25厚1:3水泥砂浆(加建筑胶)找平层8-10厚铺地砖用3厚1:1水泥砂浆(加建筑胶)粘贴,缝宽5用1:1水泥砂浆(加建筑胶)勾缝首先是1:6水泥陶粒或焦渣找坡最薄处30厚,基层清理干净后先对屋面结构进行蓄水试验,如发现有漏水点,采取板下压密注浆,板上涂抹聚氨酯防水涂料方法修补,修补后在此范围再进行蓄水试验达到无渗漏为止,在确保屋面结构蓄水试验无渗漏后,才可以进行找坡层的施工
本项目在具体施工前,还对屋面的细部进行处理
如:阴角做圆弧,通过做圆弧造型来消除不规则的尺寸偏差,圆弧半径R≥50mm

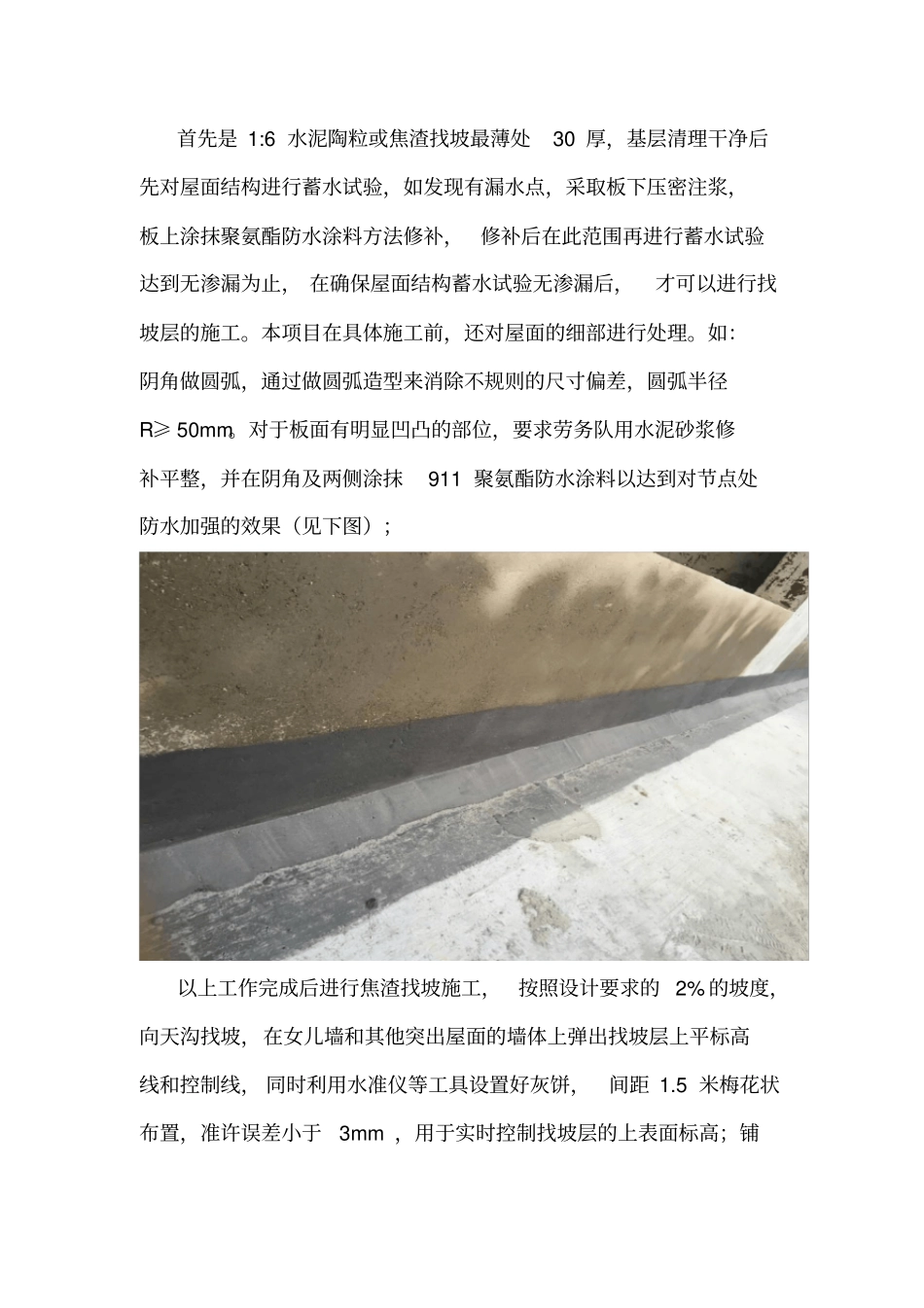

对于板面有明显凹凸的部位,要求劳务队用水泥砂浆修补平整,并在阴角及两侧涂抹911聚氨酯防水涂料以达到对节点处防水加强的效果(见下图);以上工作完成后进行焦渣找坡施工,按照设计要求的2%的坡度,向天沟找坡,在女儿墙和其他突出屋面的墙体上弹出找坡层上平标高线和控制线,同时利用水准仪等工具设置好灰饼,间距1
5米梅花状布置,准许误差小于3mm,用于实时控制找坡层的上表面标高;铺设过程中要求工人严格按交底内容及工序进行施工,加强过程控制,避免返工;2、210厚憎水膨胀珍珠岩
