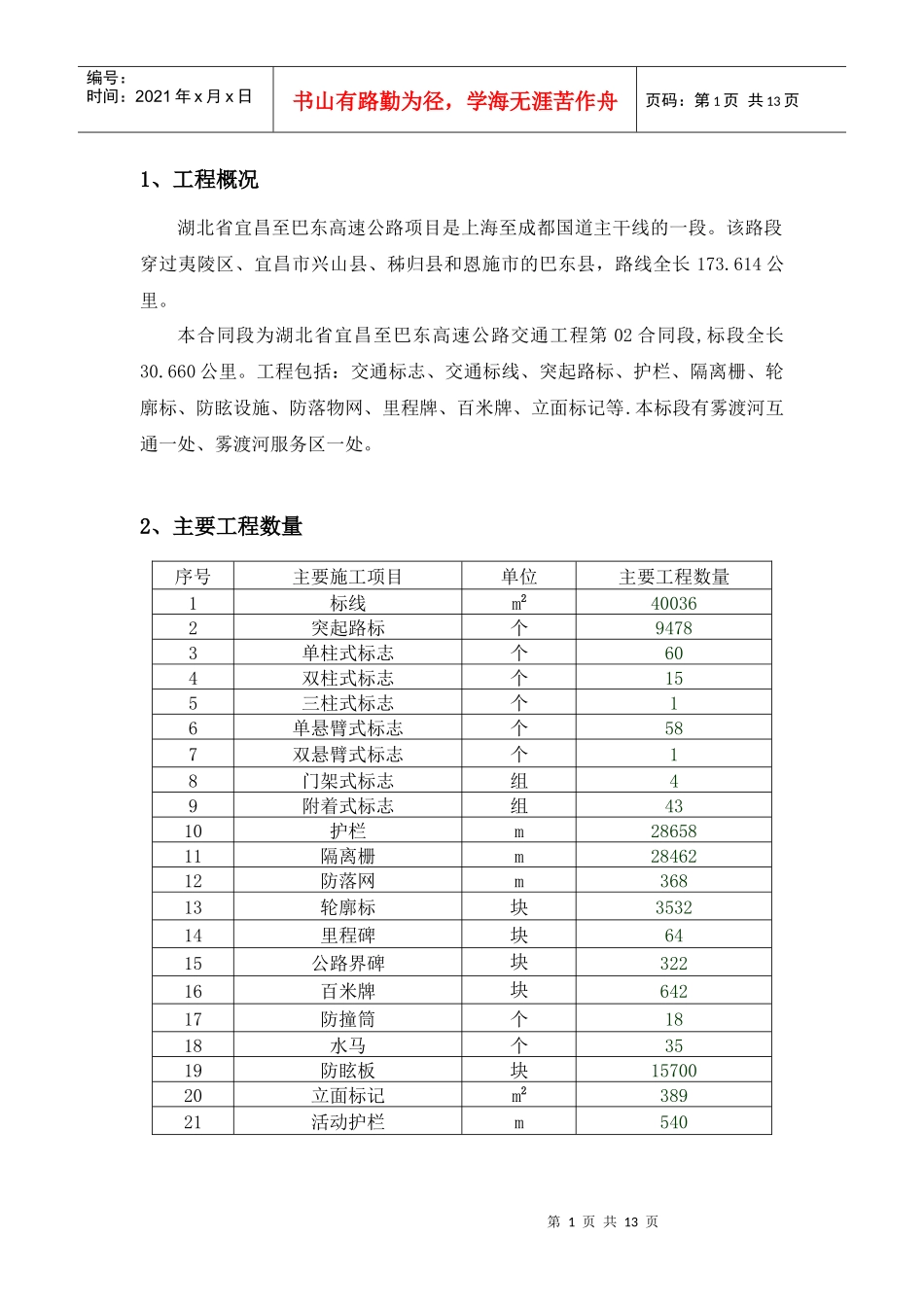

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页1、工程概况湖北省宜昌至巴东高速公路项目是上海至成都国道主干线的一段。该路段穿过夷陵区、宜昌市兴山县、秭归县和恩施市的巴东县,路线全长173.614公里。本合同段为湖北省宜昌至巴东高速公路交通工程第02合同段,标段全长30.660公里。工程包括:交通标志、交通标线、突起路标、护栏、隔离栅、轮廓标、防眩设施、防落物网、里程牌、百米牌、立面标记等.本标段有雾渡河互通一处、雾渡河服务区一处。2、主要工程数量序号主要施工项目单位主要工程数量1标线m2400362突起路标个94783单柱式标志个604双柱式标志个155三柱式标志个16单悬臂式标志个587双悬臂式标志个18门架式标志组49附着式标志组4310护栏m2865811隔离栅m2846212防落网m36813轮廓标块353214里程碑块6415公路界碑块32216百米牌块64217防撞筒个1818水马个3519防眩板块1570020立面标记m238921活动护栏m540第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页3、各分项工程的施工顺序[1].波形梁护栏分项工程施工顺序:施工放样,开挖基坑,浇筑砼埋设钢立柱,安装护栏板;或施工放样,打入立柱,安装护栏板。[2]隔离栅分项工程施工顺序:施工放样,开挖立柱基坑,埋设立柱,安装隔离栅网片。[3]标志分项工程施工顺序标志基础放样,标志基础开挖,标志基础钢筋绑扎,标志基础模板支护,标志法兰盘和地脚螺栓定位,标志基础混凝土浇筑,标志立柱安装,标志版面安装。[4]标线分项工程施工顺序人工打里边线,打线车打线,标线施划。[5]轮廓标分项工程施工顺序轮廓标制作,波形梁螺栓定位,轮廓标安装。6.1交通标志施工方案交通标志是以全社会道路使用者为设计对象,力求做到标志功能完善,种类齐全,做到版面醒目、美观,并要求符合各项检验指标的要求。6.1.1交通标志施工原则交通标志以确保交通畅通和行车安全为目的,给全社会道路使用者提供方便为原则,结合道路线形、交通状况、沿线设施等情况,按交通标志的不同种类进行设置。主线上标志的设置,以出口预告、地点距离标志、警告标志、车距确认标志、辅助标志、告示标志、诱导标志等。标志布设中应注意监控、收费、通信和环保等其他沿线设施的协调配合。标志施工工艺流程图第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页6.1.2道路交通标志施工方案⑴按《公路交通标志板及支撑件》(GB/T23827-2009)制作。标志板用龙骨加固,板边铝合金型材加固,对于大版面的标志板采用分块制作,现场拼装,板面接缝应平整。技术交底现场基础放样基础质量验收立柱安装检查验收板面安装检查验收基础砼施工钢筋制作及安装模板支立基础开挖第4页共13页第3页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共13页⑵施工方案所有交通标志都应按图纸的要求定位和设置,安装的标志应与交通流方向几乎成直角,同时保证与路面之间的水平距离,需要时可调整立柱的长度。在曲线路段,标志的设置角度应由交通流的行进方向来确定。为了消除路侧标志表面产生眩光,标志应向后旋转5°,以避开车前灯光束的直射,标志板设置位置视现场核实定位是否妥当,特别是互通分流端部的出口标志和服务区、分流端部的出口标志定位是否妥当,若视线不良或设置困难或与已完工的工程发生干扰时,可适当挪动标志位置,但需经监理工程师确认。对于路侧标志,单、双柱标志板内缘距土路肩边缘的水平距离不得小于250mm。标志板的下边缘距土路肩不小于设计要求,单、双悬标志牌、门架标志牌或跨线桥附着式标志牌的下边缘距路面应大于5500mm。①基础施工放样:根据设计图纸准确测量各种标志牌实际位置,挖基大小要做出明显标记。②挖基根据设计标高实际测出基础底面、顶面砼标高。模板采用组合钢模板。钢筋、法兰盘螺栓按设计图纸预埋,法兰盘螺栓位置要准确无误。基础砼振捣采用机械振捣,振捣要密实,无蜂窝和麻面,表面光洁。若边坡修整不到位时,视情况加高基础高度。基坑开挖后及时浇注砼,做好养生工作,防止雨水冲...
