第1页共73页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共73页采气工程1气井的完井和试气1
1气井的完井和井身结构1
1气井的完井方法1)裸眼完井:钻到气层顶部后停钻,下油层套管固井,再用小钻头钻开油气层,这样气层完全是裸露的
2)衬管完井:这是改进了的裸眼完井,有裸眼完井的优点,又防止了岩石垮塌的缺点
衬管用悬挂器挂在上层套管的底部,或直接座在井底
3)射孔完井:钻完气层后下气层套管固井,然后用射孔枪在气层射孔,射孔弹穿过套管和水泥环射入气层,形成若干条人工通道,让气进入井筒
长庆气田目前采用的是射孔完井方法
4)尾管完井:钻完气层后下尾管固井
尾管用悬挂器挂在上层套管的底部,射孔枪射开气层
尾管完井具有射孔完井的优点,又节省了大量套管
尾管顶部还装有回接接头,必要时,还可回接套管一直到井口
尾管完井特别适用于探井,因为探井对气层有无工业价值情况不明,下套管有时会造成浪费
2井身结构井身结构包括下入套管的层次,各层套管的尺寸及下入深度,各层套管外水泥浆返深、水泥环厚度以及每次固井对应的井眼尺寸

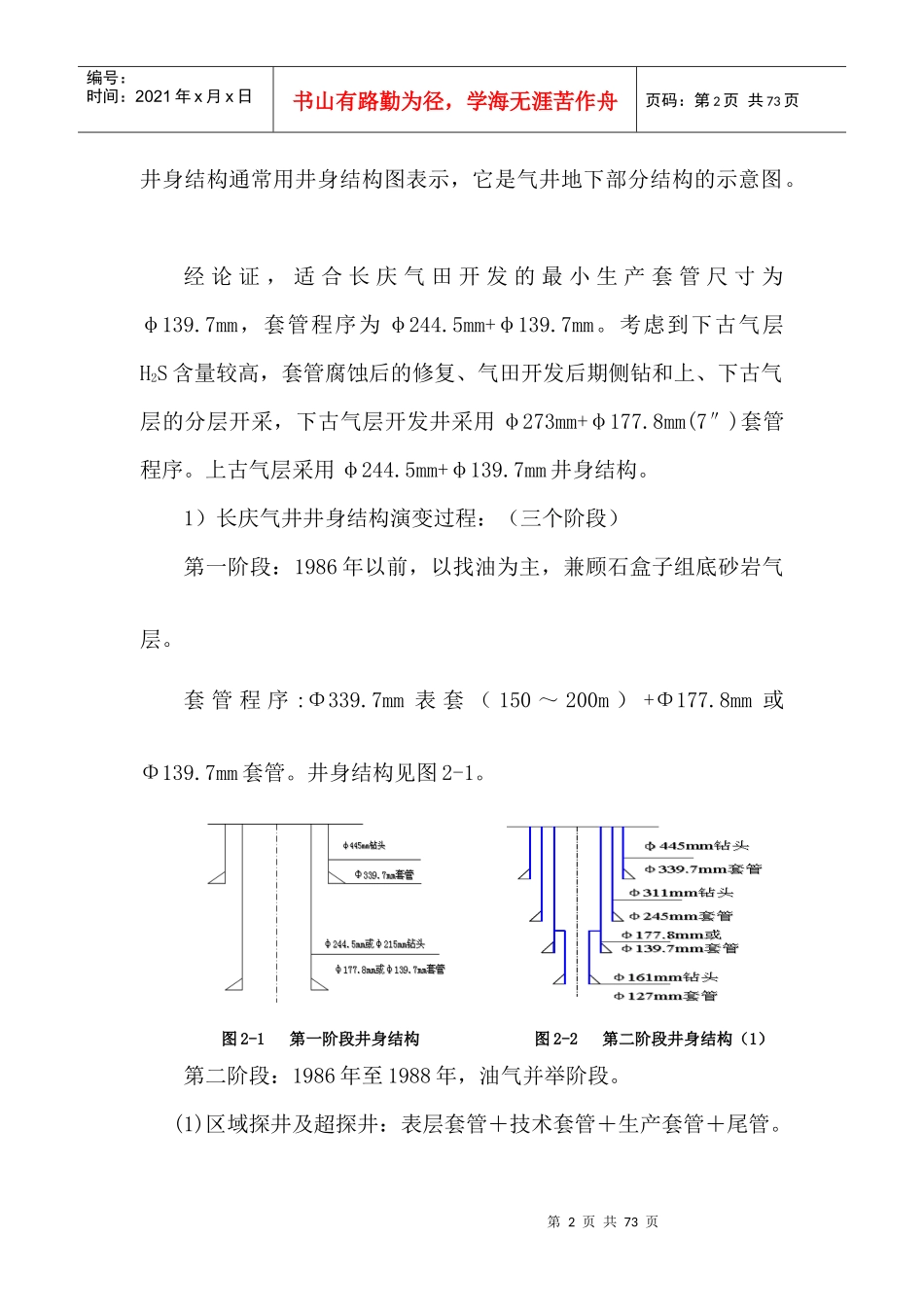

第2页共73页第1页共73页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共73页井身结构通常用井身结构图表示,它是气井地下部分结构的示意图
经论证,适合长庆气田开发的最小生产套管尺寸为φ139
7mm,套管程序为φ244
5mm+φ139
考虑到下古气层H2S含量较高,套管腐蚀后的修复、气田开发后期侧钻和上、下古气层的分层开采,下古气层开发井采用φ273mm+φ177
8mm(7″)套管程序
上古气层采用φ244
5mm+φ139
7mm井身结构

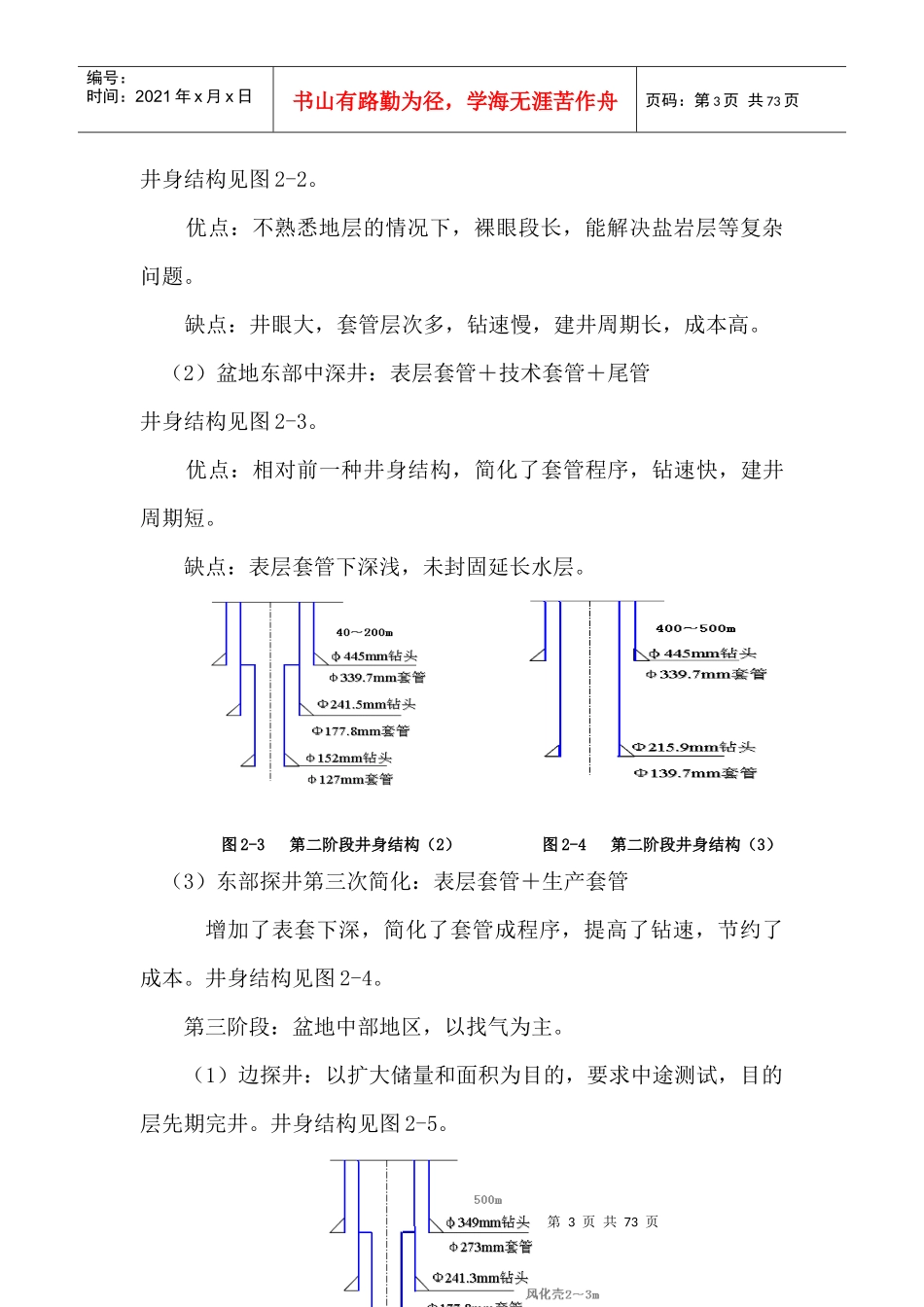

1)长庆气井井身结构演变过程:(三个阶段)第一阶段:1986年以前,以找油为主,兼顾石盒子组底砂岩气层
套管程序:Φ339
7mm表套(150~200m)+Φ
