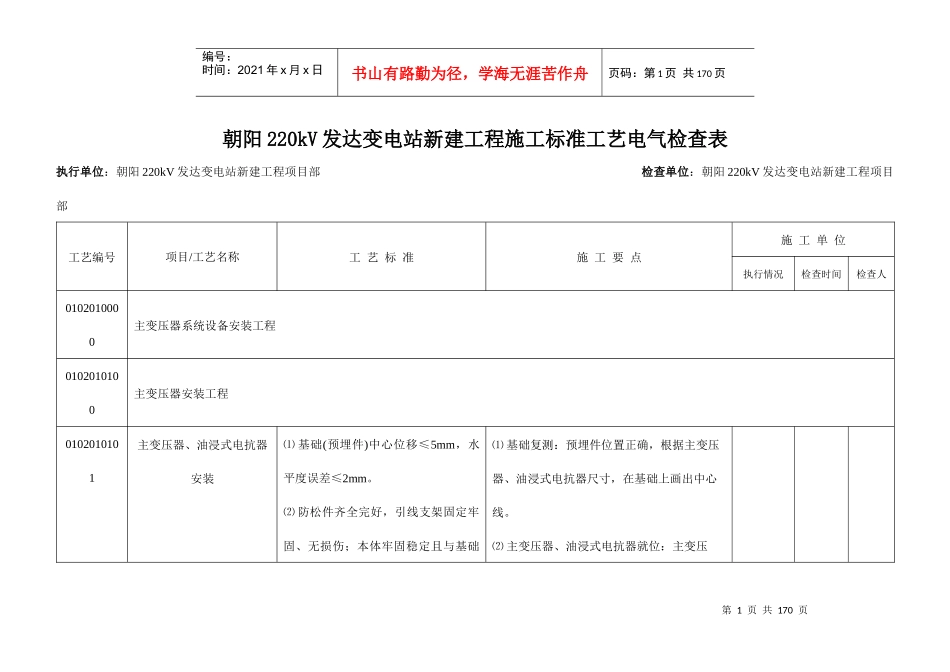

第1页共170页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共170页朝阳220kV发达变电站新建工程施工标准工艺电气检查表执行单位:朝阳220kV发达变电站新建工程项目部检查单位:朝阳220kV发达变电站新建工程项目部工艺编号项目/工艺名称工艺标准施工要点施工单位执行情况检查时间检查人0102010000主变压器系统设备安装工程0102010100主变压器安装工程0102010101主变压器、油浸式电抗器安装⑴基础(预埋件)中心位移≤5mm,水平度误差≤2mm

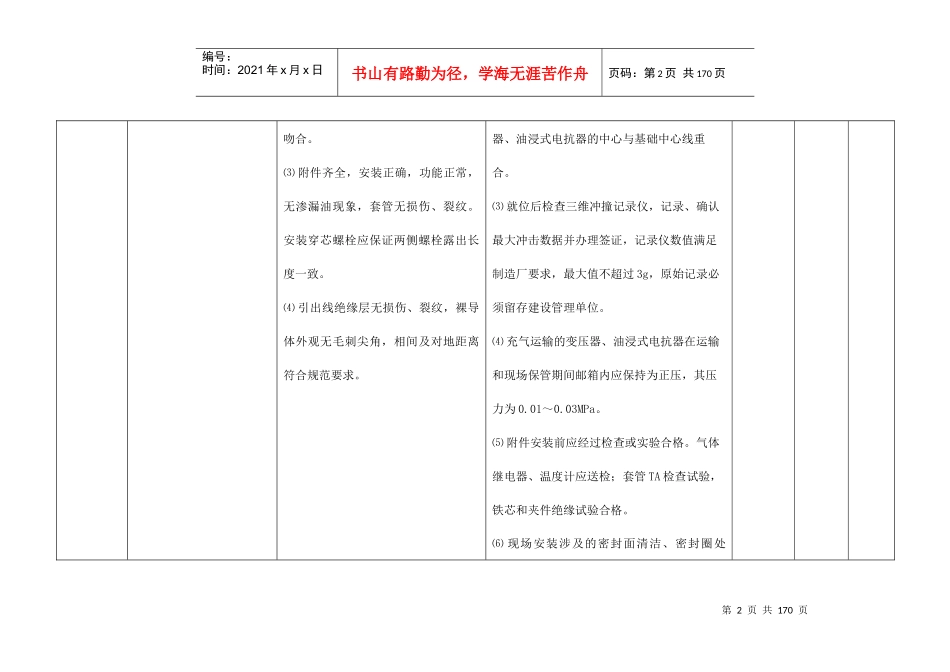

⑵防松件齐全完好,引线支架固定牢固、无损伤;本体牢固稳定且与基础⑴基础复测:预埋件位置正确,根据主变压器、油浸式电抗器尺寸,在基础上画出中心线
⑵主变压器、油浸式电抗器就位:主变压第2页共170页第1页共170页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共170页吻合
⑶附件齐全,安装正确,功能正常,无渗漏油现象,套管无损伤、裂纹
安装穿芯螺栓应保证两侧螺栓露出长度一致
⑷引出线绝缘层无损伤、裂纹,裸导体外观无毛刺尖角,相间及对地距离符合规范要求
器、油浸式电抗器的中心与基础中心线重合
⑶就位后检查三维冲撞记录仪,记录、确认最大冲击数据并办理签证,记录仪数值满足制造厂要求,最大值不超过3g,原始记录必须留存建设管理单位
⑷充气运输的变压器、油浸式电抗器在运输和现场保管期间邮箱内应保持为正压,其压力为0
⑸附件安装前应经过检查或实验合格
气体继电器、温度计应送检;套管TA检查试验,铁芯和夹件绝缘试验合格

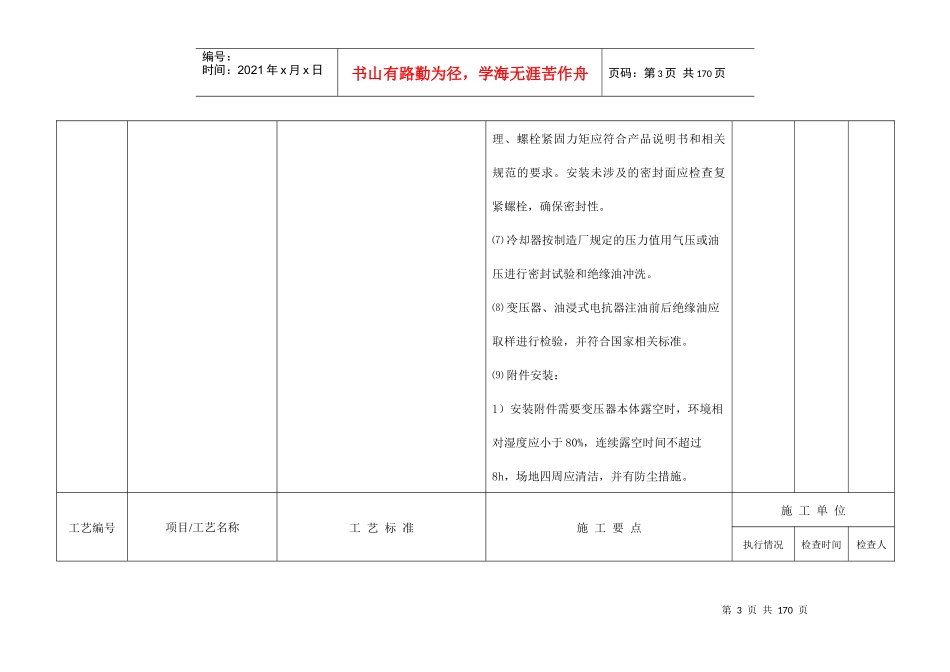

⑹现场安装涉及的密封面清洁、密封圈处第3页共170页第2页共170页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共170页理、螺栓紧固力矩应符合产品说明书和相关规范的要求
安装未涉及的密封面应检查复紧螺栓,确保
