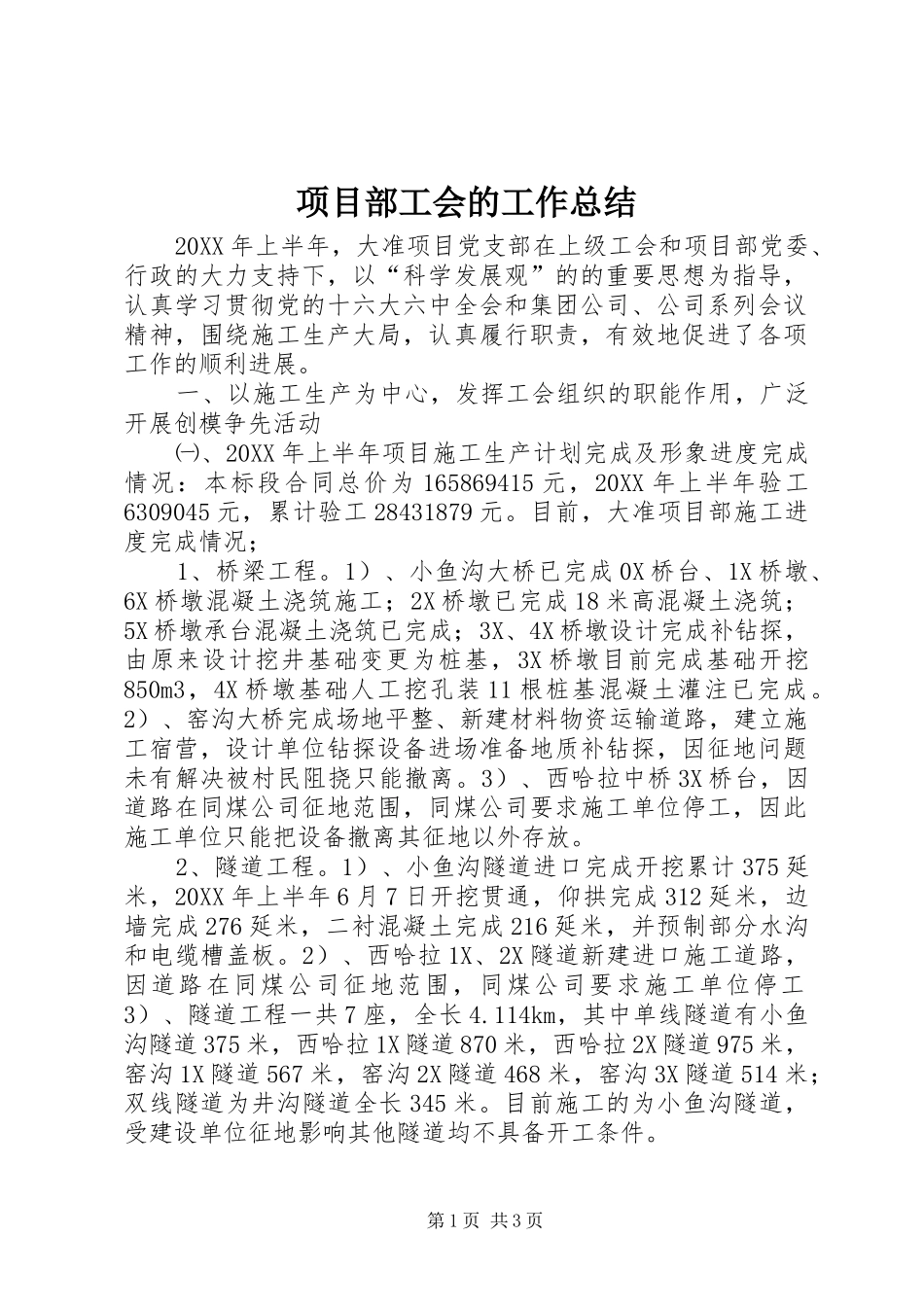

项目部工会的工作总结20XX年上半年,大准项目党支部在上级工会和项目部党委、行政的大力支持下,以“科学发展观”的的重要思想为指导,认真学习贯彻党的十六大六中全会和集团公司、公司系列会议精神,围绕施工生产大局,认真履行职责,有效地促进了各项工作的顺利进展
一、以施工生产为中心,发挥工会组织的职能作用,广泛开展创模争先活动㈠、20XX年上半年项目施工生产计划完成及形象进度完成情况:本标段合同总价为165869415元,20XX年上半年验工6309045元,累计验工28431879元
目前,大准项目部施工进度完成情况;1、桥梁工程
1)、小鱼沟大桥已完成0X桥台、1X桥墩、6X桥墩混凝土浇筑施工;2X桥墩已完成18米高混凝土浇筑;5X桥墩承台混凝土浇筑已完成;3X、4X桥墩设计完成补钻探,由原来设计挖井基础变更为桩基,3X桥墩目前完成基础开挖850m3,4X桥墩基础人工挖孔装11根桩基混凝土灌注已完成
2)、窑沟大桥完成场地平整、新建材料物资运输道路,建立施工宿营,设计单位钻探设备进场准备地质补钻探,因征地问题未有解决被村民阻挠只能撤离
3)、西哈拉中桥3X桥台,因道路在同煤公司征地范围,同煤公司要求施工单位停工,因此施工单位只能把设备撤离其征地以外存放
2、隧道工程
1)、小鱼沟隧道进口完成开挖累计375延米,20XX年上半年6月7日开挖贯通,仰拱完成312延米,边墙完成276延米,二衬混凝土完成216延米,并预制部分水沟和电缆槽盖板
2)、西哈拉1X、2X隧道新建进口施工道路,因道路在同煤公司征地范围,同煤公司要求施工单位停工3)、隧道工程一共7座,全长4
114km,其中单线隧道有小鱼沟隧道375米,西哈拉1X隧道870米,西哈拉2X隧道975米,窑沟1X隧道567米,窑沟2X隧道468米,窑沟3X隧道514米;双线隧道为井沟隧道全长345米
目前施工的为小鱼沟隧道,受建设
