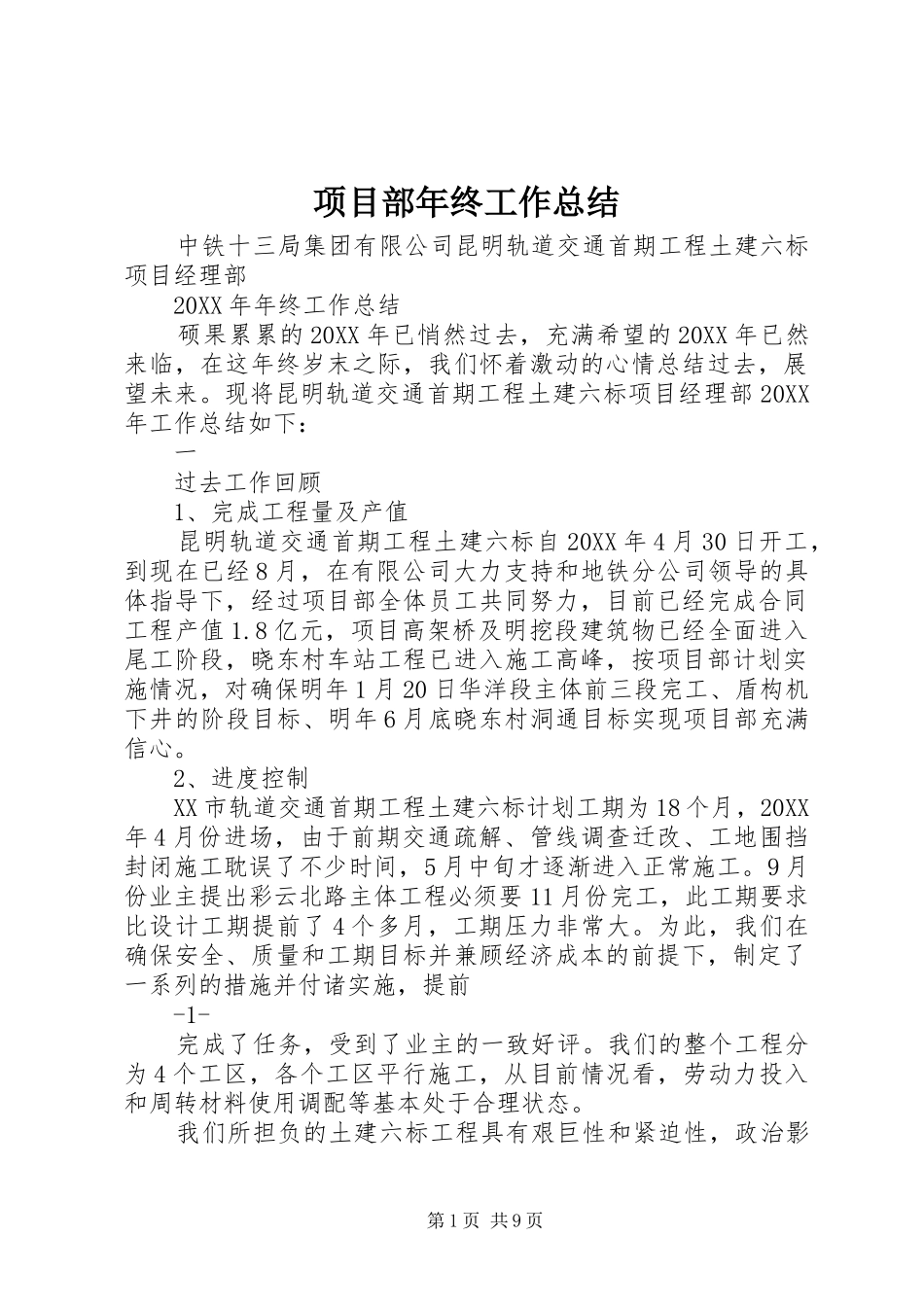

项目部年终工作总结中铁十三局集团有限公司昆明轨道交通首期工程土建六标项目经理部20XX年年终工作总结硕果累累的20XX年已悄然过去,充满希望的20XX年已然来临,在这年终岁末之际,我们怀着激动的心情总结过去,展望未来
现将昆明轨道交通首期工程土建六标项目经理部20XX年工作总结如下:一过去工作回顾1、完成工程量及产值昆明轨道交通首期工程土建六标自20XX年4月30日开工,到现在已经8月,在有限公司大力支持和地铁分公司领导的具体指导下,经过项目部全体员工共同努力,目前已经完成合同工程产值1
8亿元,项目高架桥及明挖段建筑物已经全面进入尾工阶段,晓东村车站工程已进入施工高峰,按项目部计划实施情况,对确保明年1月20日华洋段主体前三段完工、盾构机下井的阶段目标、明年6月底晓东村洞通目标实现项目部充满信心
2、进度控制XX市轨道交通首期工程土建六标计划工期为18个月,20XX年4月份进场,由于前期交通疏解、管线调查迁改、工地围挡封闭施工耽误了不少时间,5月中旬才逐渐进入正常施工
9月份业主提出彩云北路主体工程必须要11月份完工,此工期要求比设计工期提前了4个多月,工期压力非常大
为此,我们在确保安全、质量和工期目标并兼顾经济成本的前提下,制定了一系列的措施并付诸实施,提前-1-完成了任务,受到了业主的一致好评
我们的整个工程分为4个工区,各个工区平行施工,从目前情况看,劳动力投入和周转材料使用调配等基本处于合理状态
我们所担负的土建六标工程具有艰巨性和紧迫性,政治影第1页共9页响力很大,而且大部分技术人员是新学员,但我们没有退缩,克服工期一紧再紧,连雨天气不利于施工,交通疏解难等问题,经过3个多月的艰苦奋战,于11月17日完成高架段主体工程施工、11月23日完成路基段主体工程施工、11月27日完成明挖段主体工程施工,提前完成了业主提出的节点工期目标任务

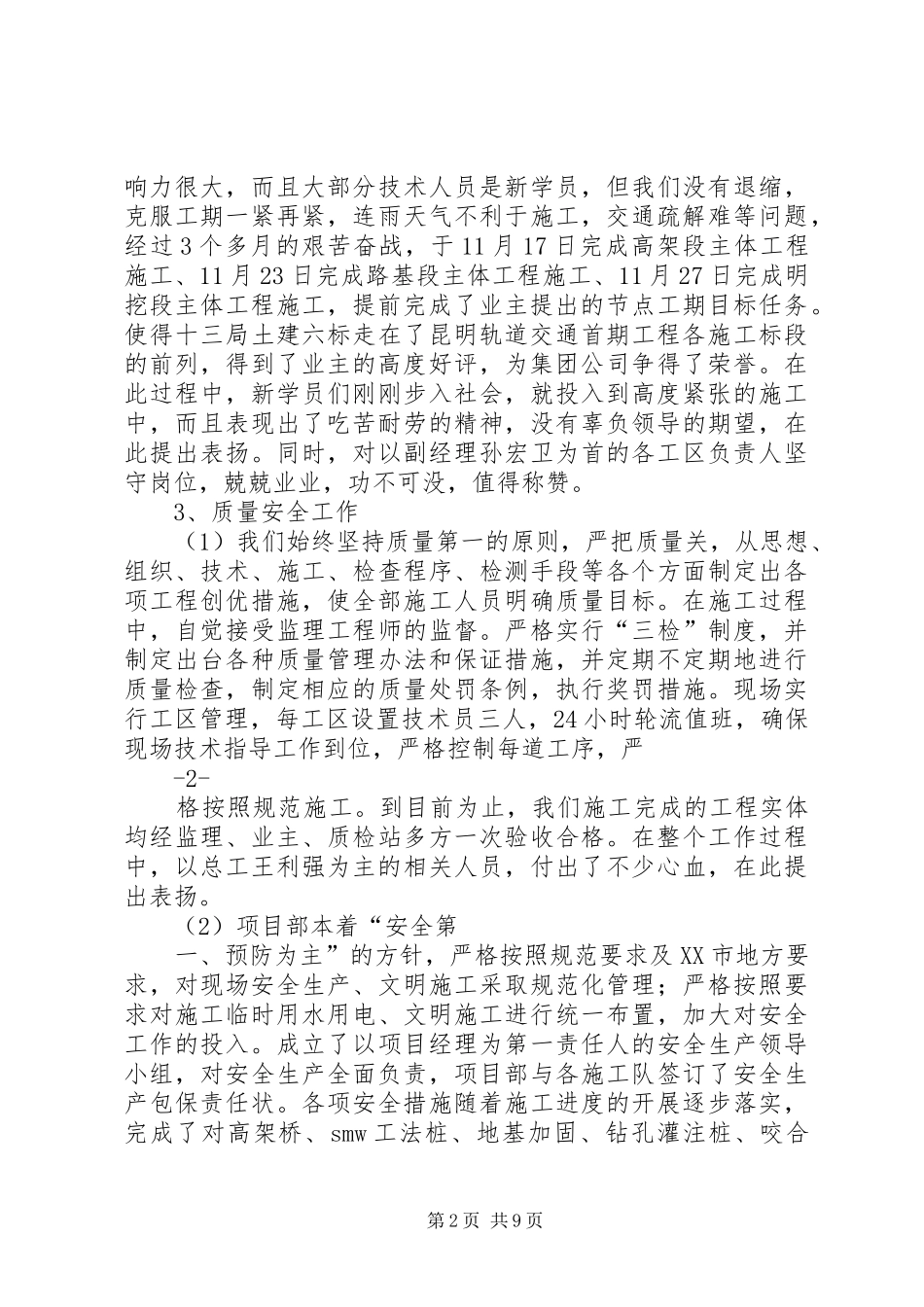

使得十三局土建六标走在了昆明
