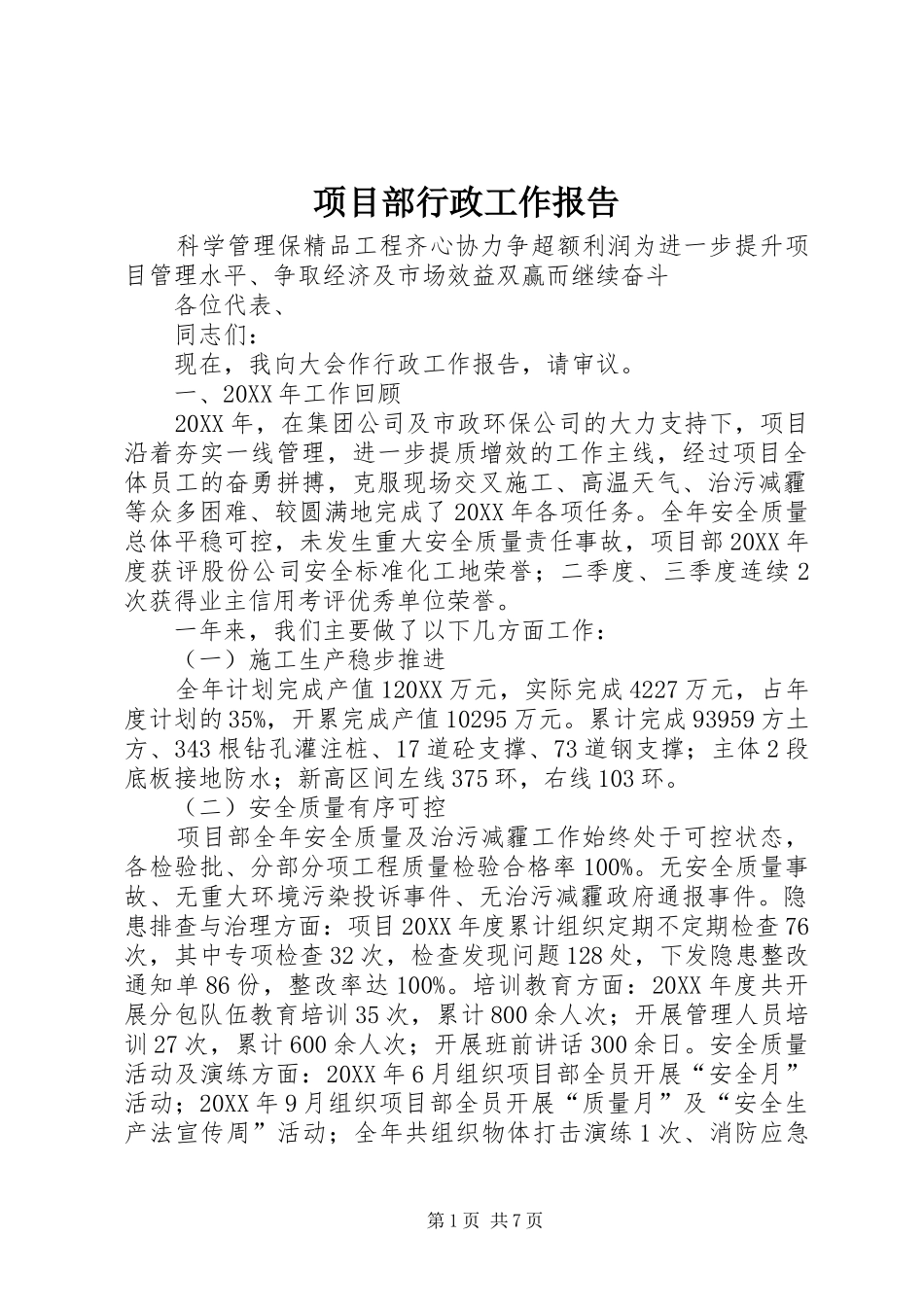

项目部行政工作报告科学管理保精品工程齐心协力争超额利润为进一步提升项目管理水平、争取经济及市场效益双赢而继续奋斗各位代表、同志们:现在,我向大会作行政工作报告,请审议
一、20XX年工作回顾20XX年,在集团公司及市政环保公司的大力支持下,项目沿着夯实一线管理,进一步提质增效的工作主线,经过项目全体员工的奋勇拼搏,克服现场交叉施工、高温天气、治污减霾等众多困难、较圆满地完成了20XX年各项任务
全年安全质量总体平稳可控,未发生重大安全质量责任事故,项目部20XX年度获评股份公司安全标准化工地荣誉;二季度、三季度连续2次获得业主信用考评优秀单位荣誉
一年来,我们主要做了以下几方面工作:(一)施工生产稳步推进全年计划完成产值120XX万元,实际完成4227万元,占年度计划的35%,开累完成产值10295万元
累计完成93959方土方、343根钻孔灌注桩、17道砼支撑、73道钢支撑;主体2段底板接地防水;新高区间左线375环,右线103环
(二)安全质量有序可控项目部全年安全质量及治污减霾工作始终处于可控状态,各检验批、分部分项工程质量检验合格率100%
无安全质量事故、无重大环境污染投诉事件、无治污减霾政府通报事件
隐患排查与治理方面:项目20XX年度累计组织定期不定期检查76次,其中专项检查32次,检查发现问题128处,下发隐患整改通知单86份,整改率达100%
培训教育方面:20XX年度共开展分包队伍教育培训35次,累计800余人次;开展管理人员培训27次,累计600余人次;开展班前讲话300余日
安全质量活动及演练方面:20XX年6月组织项目部全员开展“安全月”活动;20XX年9月组织项目部全员开展“质量月”及“安全生产法宣传周”活动;全年共组织物体打击演练1次、消防应急第1页共7页演练2次
安全生产费方面:项目安全生产费用累计投入701万元,满足进度计划要求
